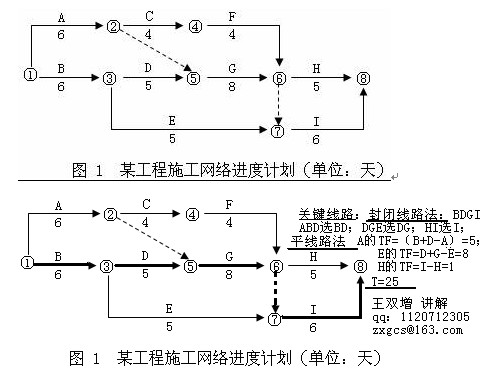

某建設單位(甲方)與某施工單位(乙方)訂立了某工程項目的施工合同。合同規定:采用單價合同,每一分項工程的工程量增減風險系數為10%,合同工期25天,工期每提前1天獎勵3000元,每拖后1天罰款5000元。乙方在開工前及時提交了施工網絡進度計劃如圖1所示,并得到甲方代表的批準。
工程施工中發生如下幾項事件:
事件1:因甲方提供的電源出故障造成施工現場停電,使工作A和工作B的工效降低,作業時間分別拖延2天和1天;多用人工8個和10個工日;租賃的工作A的需用電的施工機械每天租賃費為560元,工作B的需用電的自有機械每天折舊費280元。
事件2:為保證施工質量,乙方在施工中將工作C原設計尺寸擴大,增加工程量16m3,該工作綜合單價為87元/m3,作業時間增加2天。
事件3:因設計變更,工作E工程量由300m3增至360m3,該工作原綜合單價為65元/m3,經協商調整單價為58元/m3。
事件4:鑒于該工作工期較緊,經監理機構同意乙方在工作G和工作I作業過程中采取了加快施工的技術組織措施,使這兩項工作作業時間均縮短了2天,該兩項加快施工的技術組織措施費分別為2000元、2500元。
其余各項工作實際作業時間和費用均與原計劃相符。
問題:
1.上述哪些事件乙方可以提出工期和費用補償要求?哪些事件不能提出工作和費用補償要求?說明其原因。
2.每項事件的工期補償是多少?總工期補償多少天?
3.假設人工工日單價為25元/工日,應由甲方補償?shù)娜斯じC工和降效費12元/工日,管理費、利潤等不予補償。試計算甲方應給予乙方的新增費用補償總額為多少。
