【提問】
【背景材料】某大型工業項目的主廠房工程,發包人通過公開招標選定了承包人,并依據招標文件和投標文件,與承包人簽訂了施工合同。合同中部分內容如下:
(1)合同工期160天,承包人編制的初始網絡進度計劃,如圖1所示。

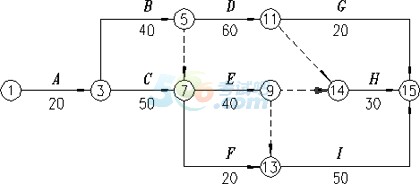

圖1 初始網絡進度計劃
由于施工工藝要求,該計劃中C.E.I三項工作施工需使用同一臺運輸機械;B.D.H三項工作施工需使用同一臺吊裝機械。上述工作由于施工機械的限制只能按順序施工,不能同時平行進行。
(2)承包人在投標報價中填報的部分相關內容如下:
①完成A.B.C.D.E.F、G、H、I九項工作的人工工日消耗量分別為:100 ,400 ,400 ,300 ,200 ,60 ,60 ,90 ,1000個工日。
②工人的日工資單價為50元/工日;運輸機械臺班單價為2400元/臺班;吊裝機械臺班單價為1200元/臺班。
③分項工程項目和措施項目均采用以直接費為計算基礎的工料單價法,其中的間接費費率為18%;利潤率為7%;稅金按相關規定計算。施工企業所在地為縣城。
(3)合同中規定:人員窩工費補償25元/工日;運輸機械折舊費1000元/臺班;吊裝機械折舊費500元/臺班。
在施工過程中,由于設計變更使工作E增加了工程量,作業時間延長了20天,增加用工100個工日,增加材料費2.5萬元,增加機械臺班20個,相應的措施費增加1.2萬元。同時,E.H、I的工人分別屬于不同工種,H、I工作分別推遲20天。
【問題】1.對承包人的初始網絡進度計劃進行調整,以滿足施工工藝和施工機械對施工作業順序的制約要求。
2.調整后的網絡進度計劃總工期為多少天?關鍵工作有哪些?
3.按《建筑安裝工程費用項目組成》(建[2003]206號)文件的規定計算該工程的稅率。分項列式計算承包商在工作E上可以索賠的直接費、間接費、利潤和稅金。
4.在設計變更使工作E增加工程量的事件中,承包商除在工作E上可以索賠的費用外,是否還可以索賠其他費用?如果有可以索賠的其他費用,請分項列式計算可以索賠的費用;如果沒有,請說明原因。(計算結果均保留兩位小數)
【問題】1.對承包人的初始網絡進度計劃進行調整,以滿足施工工藝和施工機械對施工作業順序的制約要求。

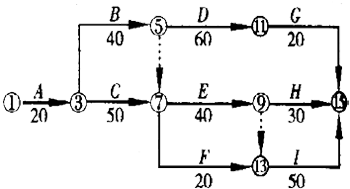

【參考答案】1.對初始網絡進度計劃進行調整,結果如圖2所示。
圖2
【問題】2.調整后的網絡進度計劃總工期為多少天?關鍵工作有哪些?
【參考答案】2.(1)總工期仍為160天。
(2)關鍵工作有A.C.E.I(或①→③→⑦→⑨→⒀→⒂)。
【問題】3.按《建筑安裝工程費用項目組成》(建[2003]206號)文件的規定計算該工程的稅率。分項列式計算承包商在工作E上可以索賠的直接費、間接費、利潤和稅金。
【參考答案】3.該工程的稅金率為:
承包商工作E上可以索賠的費用:
直接費:100工日×50元/工日+25000元+2400元/臺班×20臺班+12000元=90000元。
間接費:90000元×18%=16200元。
利潤:(90000+16200)元×7%=7434元。
稅金:(90000+16200+7434)元×3.35%=3806.74元。
【問題】4.在設計變更使工作E增加工程量的事件中,承包商除在工作E上可以索賠的費用外,是否還可以索賠其他費用?如果有可以索賠的其他費用,請分項列式計算可以索賠的費用;如果沒有,請說明原因。
【參考答案】4.還可以索賠其他費用。
這些費用包括:
(1)H工作費用索賠:
①因為在E不增加工作量的情況下,D.H之間沒有時間間隔,機械不閑置,人員不窩工,它們使用的吊裝機械在現場的時間為:40+60+30=130天;
E增加工作量之后,D和H之間,吊裝機械在場時間為B的最早開始時間(20天)~H的最早完成時間(20+50+40+20+30=160天),所以機械在場時間為:160-20=140天所以機械閑置時間為:140-130=10天人員窩工10天②每天窩工人數:90工日/30天=3工日/天。
③索賠費用:3工日/天×10天× 25元/工日+10臺班×500元/臺班=5750元。
(2)I工作費用索賠:
①人員窩工時間為20天。
②每天窩工人數:1000工日/50天=20工日/天。
③索賠費用:20工日/天×20天×25元/工日=10000元。
老師您好:E與H間為什么加了虛線就能滿足題意要求呢?請老師幫忙分析一下!
【回答】您的問題答復如下:
如果E與H之間的沒有虛箭線,那么D既是G、H的緊前工作,又是 I 工作的緊前工作。
E與H之間設了虛箭線就斷開了D和I.
相關推薦:
在線課程 |
2025年
云私塾 37%學員選擇 |
2025年
零基礎暢學班 43%學員選擇 |
2025年
全程班 20%學員選擇 |
|
適合學員 | ①學習時間不足,需定制高效輔導方案; ②基礎知識薄弱,需循序漸進高效提分; ③學習動力不足,需全方位領學促學習; ④云私塾智能學習系統,1V1專屬定制。 |
①基礎知識薄弱,建工行業小白; ②需要全方位、系統梳理知識點; ③現場經驗不足,沒有實操案例; ④4階課程體系,學習更有動力。 |
①具備專業基礎; ②自學能力較強; ③自控能力較強; ④較注重性價比。 |
在線課程 |
2025年
云私塾 37%學員選擇 |
2025年
零基礎暢學班 43%學員選擇 |
2025年
全程班 20%學員選擇 |
|
適合學員 | ①學習時間不足,需定制高效輔導方案; ②基礎知識薄弱,需循序漸進高效提分; ③學習動力不足,需全方位領學促學習; ④云私塾智能學習系統,1V1專屬定制。 |
①基礎知識薄弱,建工行業小白; ②需要全方位、系統梳理知識點; ③現場經驗不足,沒有實操案例; ④4階課程體系,學習更有動力。 |
①具備專業基礎; ②自學能力較強; ③自控能力較強; ④較注重性價比。 |
|
導學階段 | 學習方法論 | |||
備考指導 | ||||
基礎階段 | 考點精講 | |||
真題解析 | ||||
精講習題集 | ||||
強化階段 | 精題必練 | |||
查缺補漏卷 | ||||
萬人模考 | ||||
控制特訓 | ||||
案例特訓 | ||||
沖刺階段 | 直播密訓 | |||
突擊小灶班 | ||||
應試技巧 | ||||
考前10頁紙 | ||||
臨考點睛卷 | ||||
電子資料 | 《課程講義》 | |||
《學習計劃》 | ||||
《真題資料包》 | ||||
《思維導圖》 | ||||
《恒重考點》 | ||||
《高頻易錯點》 | (土建/公共科目) | |||
《黃金記憶口訣》 | ||||
《數字五頁紙》 | ||||
《計算題公式手冊》 | ||||
紙質資料 | 《同步章節必刷題》 | (土建專享) | ||
《歷年真題及模擬卷》 | (土建專享) | (土建、公共) | ||
《全真模擬卷》 | (土建、公共) | |||
班主任服務 | 考試報名通知 | |||
課程更新通知 | ||||
模考測評通知 | ||||
入學指導服務 | ||||
學情問題解決 | ||||
學管師服務 | 建立學習檔案(25年) | |||
100人專屬學習群 | ||||
備考保障 |
25年考試不過,可免費重學3年 | 25年考試不過,可免費重學1年 | 1年有效期! | |
套餐價格 | 單科:¥2750-3150 土建全科:¥9750 |
單科:¥1230 土建/交通/水利全科:¥3930 |
單科:¥630 土建/交通/水利全科:¥2230 |
