工程項目的施工招標文件中表明該工程采用綜合單價計價方式,工期為15個月。承包單位投標所報工期為13個月。合同總價確定為8000萬元。合同約定:實際完成工程量超過估計工程量25%以上時允許調整單價;拖延工期每天賠償金為合同總價的1.0‰。,最高拖延工期賠償限額為合同總價的10%;若能提前竣工,每提前1天的獎金按合同總價的10‰計算。

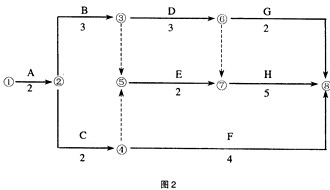

承包單位開工前編制并經總監理工程師認可的施工進度計劃如圖2所示。
施工過程中發生了以下4個事件,致使承包單位完成該項目的施工實際用了15個月。
事件1:A、C兩項工作為土方工程,工程量均為16萬m3,土方工程的合同單價為16元/m3。實際工程量與估計工程量相等。施工按計劃進行4個月后,總監理工程師以設計變更通知發布新增土方工程N(yùn)的指示。該工作的性質和施工難度與A、C工作相同,工程量為32萬m3。N工作在B和C工作完成后開始施工,且為H和G的緊前工作。總監理工程師與承包單位依據合同約定協商后,確定的土方變更單價為14元/m3。承包單位按計劃用4個月完成。3項土方工程均租用1臺機械開挖,機械租賃費為1萬元/月•臺。
事件2:F工作,因設計變更等待新圖紙延誤1個月。
事件3:G工作由于連續降雨累計1個月導致實際施工3個月完成,其中0.5個月的日降雨量超過當?shù)?0年氣象資料記載的最大強度。
事件4:H工作由于分包單位施工的工程質量不合格造成返工,實際5.5個月完成。
由于以上事件,承包單位提出以下索賠要求:
(1)順延工期6.5個月。理由是:完成N工作4個月;變更設計圖紙延誤1個月;連續降雨屬于不利的條件和障礙影響1個月;監理工程師未能很好地控制分包單位的施工質量應補償工期0.5個月。
(2)N工作的費用補償:16元/m3×32萬m3=512萬元。
(3)由于第5個月后才能開始N工作的施工,要求:補償5個月的機械閑置費5月×1萬元/月•臺×1臺=5萬元。
問題:
1。請對以上施工過程中發生的4個事件進行合同責任分析。
2、根據總監理工程師認可的施工進度計劃,應給承包單位順延的工期是多少?說明理由。
3.確定應補償承包單位的費用,并說明理由。
4.分析承包單位應獲得工期提前獎勵還是承擔拖延工期違約賠償責任,并計算其金額。
標準答案:
1.合同責任分析:
屬于建設單位責任。
屬于建設單位責任。
日降雨量超過當?shù)?0年氣象資料記載最大強度的0.5個月的延期,屬于不可抗力。
另0.5個月的延期屬于承包單位應承擔的風險責任。
屬于承包單位責任。
2.承包單位投標書中承諾合同工期為13個月。
N、F、G工作可順延工期;
經分析、計算,總工期為14個月;
合同工期應順延1個月。
3.機械閑置費不予補償。
工程量清單中計劃土方為:16+16=32(萬m3),新增土方工程量為:32萬m3
應按原單價計算的新增工程量為:32×25%=8(萬m3)
補償土方工程款為:8萬m3×16元/m3+(32-8)萬m3×14元/m3=464萬元
補償承包單位的總費用為:464(萬元)
4.承包單位應承擔超過合同工期的違約責任。
拖延工期賠償費為:8000萬元×0.001/天×30天=240萬元,小于最高賠償限額,最高賠償限額=8000萬元×0.1=800萬元.
編輯推薦:
監理工程師考試2002-2010年各科歷年真題匯總
在線課程 |
2025年
云私塾 37%學員選擇 |
2025年
零基礎暢學班 43%學員選擇 |
2025年
全程班 20%學員選擇 |
|
適合學員 | ①學習時間不足,需定制高效輔導方案; ②基礎知識薄弱,需循序漸進高效提分; ③學習動力不足,需全方位領學促學習; ④云私塾智能學習系統,1V1專屬定制。 |
①基礎知識薄弱,建工行業小白; ②需要全方位、系統梳理知識點; ③現場經驗不足,沒有實操案例; ④4階課程體系,學習更有動力。 |
①具備專業基礎; ②自學能力較強; ③自控能力較強; ④較注重性價比。 |
在線課程 |
2025年
云私塾 37%學員選擇 |
2025年
零基礎暢學班 43%學員選擇 |
2025年
全程班 20%學員選擇 |
|
適合學員 | ①學習時間不足,需定制高效輔導方案; ②基礎知識薄弱,需循序漸進高效提分; ③學習動力不足,需全方位領學促學習; ④云私塾智能學習系統,1V1專屬定制。 |
①基礎知識薄弱,建工行業小白; ②需要全方位、系統梳理知識點; ③現場經驗不足,沒有實操案例; ④4階課程體系,學習更有動力。 |
①具備專業基礎; ②自學能力較強; ③自控能力較強; ④較注重性價比。 |
|
導學階段 | 學習方法論 | |||
備考指導 | ||||
基礎階段 | 考點精講 | |||
真題解析 | ||||
精講習題集 | ||||
強化階段 | 精題必練 | |||
查缺補漏卷 | ||||
萬人模考 | ||||
控制特訓 | ||||
案例特訓 | ||||
沖刺階段 | 直播密訓 | |||
突擊小灶班 | ||||
應試技巧 | ||||
考前10頁紙 | ||||
臨考點睛卷 | ||||
電子資料 | 《課程講義》 | |||
《學習計劃》 | ||||
《真題資料包》 | ||||
《思維導圖》 | ||||
《恒重考點》 | ||||
《高頻易錯點》 | (土建/公共科目) | |||
《黃金記憶口訣》 | ||||
《數字五頁紙》 | ||||
《計算題公式手冊》 | ||||
紙質資料 | 《同步章節必刷題》 | (土建專享) | ||
《歷年真題及模擬卷》 | (土建專享) | (土建、公共) | ||
《全真模擬卷》 | (土建、公共) | |||
班主任服務 | 考試報名通知 | |||
課程更新通知 | ||||
模考測評通知 | ||||
入學指導服務 | ||||
學情問題解決 | ||||
學管師服務 | 建立學習檔案(25年) | |||
100人專屬學習群 | ||||
備考保障 |
25年考試不過,可免費重學3年 | 25年考試不過,可免費重學1年 | 1年有效期! | |
套餐價格 | 單科:¥2750-3150 土建全科:¥9750 |
單科:¥1230 土建/交通/水利全科:¥3930 |
單科:¥630 土建/交通/水利全科:¥2230 |
