【案例五】

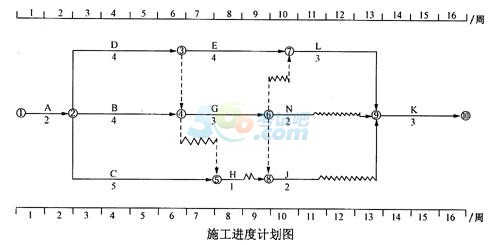

某工程的施工合同工期為16周,項目監理機構批準的施工進度計劃如下圖所示(時間單位:周)。各工作均按勻速施工。施工單位的報價單(部分)見下表。
工程施工到第4周時進行進度檢查,發生如下事件:
事件一:A工作已經完成,但由于設計圖紙局部修改,實際完成的工程量為840m3,工作持續時間未變。
事件二:B工作施工時,遇到異常惡劣的氣候,造成施工單位的施工機械損壞和施工人員窩工,損失1萬元,實際只完成估算工程量的25%。
事件三:C工作為檢驗檢測配合工作,只完成了估算工程量的20%,施工單位實際發生檢驗檢測配合工作費用5000元。
事件四:施工中發現地下文物,導致D工作尚未開始,造成施工單位自有設備閑置4個臺班,臺班單價為300元/臺班、折舊費為100元/臺班。施工單位進行文物現場保護的費用為1200元。
問題:
根據第4周末的檢查結果,在上圖中繪制實際進度前鋒線,逐項分析B、C、D三項工作的實際進度對工期的影響,并說明理由。
答案: 根據第4周末的檢查結果,實際進度前鋒線如下圖所示。 分析B、C、D三項工作的實際進度對工期的影響及其[理由] (1) B工作拖后1周,不影響工期。 [理由] B工作總時差為1周。 (2) C工作拖后1周,不影響工期。 [理由] C工作總時差為3周。 (3) D工作拖后2周,影響工期2周。 [理由] D工作總時差為零(或D工作為關鍵工作)。
2.若施工單位在第4周末就B、C、D出現的進度偏差提出工程延期的要求,項目監理機構應批準工程延期多長時間?為什么?
答案: 施工單位在第4周末就B、C、D出現的進度偏差提出工程延期的要求,項目監理機構應批準工程延期2周。 [理由] 施工中發現地下文物造成D工作拖延,不屬于施工單位責任。
3.施工單位是否可以就事件2、4提出費用索賠?為什么?可以獲得的索賠費用是多少?
答案: 對施工單位是否可以就事件2、4提出費用索賠的判斷: (1) 事件二不能索賠費用。 [理由] 異常惡劣的氣候造成施工單位施工機構損壞和施工人員窩工的損失不能索賠。 (2) 事件四可以索賠費用。 [理由] 施工中發現地下文物不屬于施工單位原因。 (3) 施工單位可獲得的索賠費用為4臺班×100元/臺班+1200元=1600元。
4.事件三中C工作發生的費用如何結算?
答案:
事件三中C工作發生的費用不予結算,因施工單位對C工作的費用沒有報價,故認為該項費用已分?jǐn)偟狡渌鄳?yīng)項目中。
5.前4周施工單位可以得到的結算款為多少元?
答案: 前4周施工單位可以得到的結算款的計算: A工作可以得到的結算款:840m3×300元/m3=252000元: B工作可以得到的結算款:1200m3×25%×320元/m3=96000元; D工作可以得到的結算款:4臺班×100元/臺班+1200元=1600元; 前4周施工單位可以得到的結算款=252000元+96000元+1600元=349600元。
相關推薦
零基礎如何備考2018年監理工程師考試
如何制定適合自己的、切實有效的學習計劃?
在線課程 |
2025年
云私塾 37%學員選擇 |
2025年
零基礎暢學班 43%學員選擇 |
2025年
全程班 20%學員選擇 |
|
適合學員 | ①學習時間不足,需定制高效輔導方案; ②基礎知識薄弱,需循序漸進高效提分; ③學習動力不足,需全方位領學促學習; ④云私塾智能學習系統,1V1專屬定制。 |
①基礎知識薄弱,建工行業小白; ②需要全方位、系統梳理知識點; ③現場經驗不足,沒有實操案例; ④4階課程體系,學習更有動力。 |
①具備專業基礎; ②自學能力較強; ③自控能力較強; ④較注重性價比。 |
在線課程 |
2025年
云私塾 37%學員選擇 |
2025年
零基礎暢學班 43%學員選擇 |
2025年
全程班 20%學員選擇 |
|
適合學員 | ①學習時間不足,需定制高效輔導方案; ②基礎知識薄弱,需循序漸進高效提分; ③學習動力不足,需全方位領學促學習; ④云私塾智能學習系統,1V1專屬定制。 |
①基礎知識薄弱,建工行業小白; ②需要全方位、系統梳理知識點; ③現場經驗不足,沒有實操案例; ④4階課程體系,學習更有動力。 |
①具備專業基礎; ②自學能力較強; ③自控能力較強; ④較注重性價比。 |
|
導學階段 | 學習方法論 | |||
備考指導 | ||||
基礎階段 | 考點精講 | |||
真題解析 | ||||
精講習題集 | ||||
強化階段 | 精題必練 | |||
查缺補漏卷 | ||||
萬人模考 | ||||
控制特訓 | ||||
案例特訓 | ||||
沖刺階段 | 直播密訓 | |||
突擊小灶班 | ||||
應試技巧 | ||||
考前10頁紙 | ||||
臨考點睛卷 | ||||
電子資料 | 《課程講義》 | |||
《學習計劃》 | ||||
《真題資料包》 | ||||
《思維導圖》 | ||||
《恒重考點》 | ||||
《高頻易錯點》 | (土建/公共科目) | |||
《黃金記憶口訣》 | ||||
《數字五頁紙》 | ||||
《計算題公式手冊》 | ||||
紙質資料 | 《同步章節必刷題》 | (土建專享) | ||
《歷年真題及模擬卷》 | (土建專享) | (土建、公共) | ||
《全真模擬卷》 | (土建、公共) | |||
班主任服務 | 考試報名通知 | |||
課程更新通知 | ||||
模考測評通知 | ||||
入學指導服務 | ||||
學情問題解決 | ||||
學管師服務 | 建立學習檔案(25年) | |||
100人專屬學習群 | ||||
備考保障 |
25年考試不過,可免費重學3年 | 25年考試不過,可免費重學1年 | 1年有效期! | |
套餐價格 | 單科:¥2750-3150 土建全科:¥9750 |
單科:¥1230 土建/交通/水利全科:¥3930 |
單科:¥630 土建/交通/水利全科:¥2230 |
