◆◆1[單選題]跨度為1.5m 混凝土設計強度等級為C40的鋼筋混凝土簡支板,混凝土強度最少達到( )N / mm2 時才能拆除底模。
A.20 B.30 C.32 D.34
參考答案:A
◆◆2[單選題]關于砌體結構特點的說法,正確的是( )。
A.自重小 B.耐久性能好 C.保溫性能差 D.抗壓性能差
參考答案:B
◆◆3[單選題] 隱框玻璃幕墻玻璃板塊安裝完成后,應進行隱蔽工程驗收,驗收后應及時進行( )。
A.涂刷防銹漆
B.安裝其夾具的支承裝置
C.密封膠嵌縫
D.防滲漏處理
參考答案:C
參考解析:
本題考核的是玻璃面板安裝要求。隱框玻璃幕墻玻璃板塊安裝完成后,應按規范要求對“隱框玻璃板塊固定”項目進行隱蔽工程驗收。驗收后應及時進行密封膠嵌縫。
◆◆4[多選題] 由于現場施工勞動的特點,勞動力結構應具有的特點包括( )。
A.長工期少,短工期多
B.技術工少,普通工多
C.老年工人少,中青年工人多
D.工資較少,勞動力度強
E.女性工人少,男性工人多
參考答案:A,B,C,E
參考解析:
本題考核的是勞動力結構應具有的特點。勞動力結構應具有的特點包括:(1)長工期少,短工期多;(2)技術工少,普通工多;(3)老年工人少,中青年工人多;(4)女性工人少,男性工人多。
◆◆5[多選題] 耐蝕性較好的水泥品種有( )。
A.普通水泥B.硅酸鹽水泥C.礦渣水泥D.火山灰水泥E.復合水泥
參考答案:C,D,E
參考解析:
本題考核的是常用水泥的特性。耐蝕性較好的水泥品種有礦渣水泥、火山灰水泥、粉煤灰水泥和復合水泥。
◆◆6[簡答題] 【背景資料】
某建設單位投資興建一大型商場,地下2層,地上9層,鋼筋混凝土框架結構,建筑面積為71500m2,經過公開招標,某施工單位中標,中標造價25025.00萬元。雙方按照《建設工程施工合同(示范文本)》(GF—2013—0201)簽訂了施工總承包合同。合同中約定工程預付款比例為10%,并從未完施工工程尚需的主要材料款相當于工程預付款時起扣,主要材料所占比重按60%計。
在合同履行過程中,發生了下列事件:
事件1:施工總承包單位為加快施工進度,土方采用機械一次開挖至設計標高;租賃了30輛特種渣土運輸汽車外運土方,在城市道路路面遺撒了大量渣土;用于墊層的2:8灰土提前2d攪拌好備用。
事件2:中標造價費用組成為:人工費3000萬元,材料費17505萬元,機械費995萬元,管理費450萬元,措施費用760萬元,利潤940萬元,規費525萬元,稅金850萬元。施工總承包單位據此進行了項目施工承包核算等工作。
事件3:在基坑施工過程中,發現古化石,造成停工2個月。施工總承包單位提出了索賠報告,索賠工期2個月,索賠費用34.55萬元。索賠費用經項目監理機構核實:人工窩工費18萬元,機械租賃費用3萬元,管理費2萬元,保函手續費0.1萬元,資金利息0.3萬元,利潤0.69萬元,專業分包停工損失費9萬元,規費0.47萬元,稅金0.99萬元。經審查,建設單位同意延長工期2個月;除同意支付人員窩工費、機械租賃費外,不同意支付其他索賠費用。
【問題】
1.分別列式計算本工程項目預付款和預付款的起扣點是多少萬元(保留兩位小數)?
2.分別指出事件1中施工單位做法的錯誤之處,并說明正確做法。
3.事件2中,除了施工成本核算、施工成本預測屬于成本管理任務外,成本管理任務還包括哪些工作,分別列式計算本工程項目的直接成本和間接成本各是多少萬元?
4.列式計算事件3中建設單位應該支付的索賠費用是多少萬元。(保留兩位小數)
參考解析:
1.本工程項目預付款=25025.O0萬元×10%=2502.50萬元
預付款的起扣點=25025.00-2502.50/60%=20854.17萬元
2.事件1中施工單位做法的錯誤之處與正確做法。
(1)土方采用機械一次開挖至設計標高錯誤。
正確做法:機械挖土時,如深度在5m以內,可一次開挖,在接近設計坑底高程或邊坡邊界時應預留20~30cm厚的土層,用人工開挖和修坡,邊挖邊修坡,保證高程符合設計要求。
(2)在城市道路路面遺撒了大量渣土,錯誤。
正確做法:運送渣土的汽車應有遮蓋措施,防止沿途遺灑。
(3)用于墊層的2:8灰土提前2d攪拌好備用,錯誤。
正確做法:2:8灰土應隨拌隨用。
3.事件2中,除了施工成本核算、施工成本預測屬于成本管理任務外,成本管理任務還包括施工成本計劃、施工成本控制、施工成本分析、施工成本考核。
直接成本:3000萬元+17505萬元+995萬元+760萬元=22260.00萬元
間接成本:450萬元+525萬元=975.00萬元
4.建設單位應該支付的索賠費用=人工窩工費+機械租賃費用+管理費+保函手續費+資金利息,專業分包停工損失費=18+3+2+0.1+0.3+9=32.4萬元。
◆◆7[簡答題]背景資料

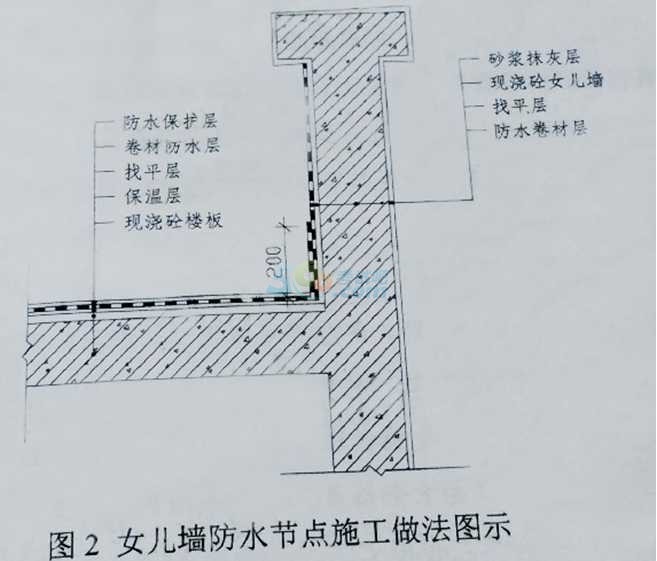

某高層鋼結構工程,建筑面積28000m2,地下一層,地上十二層,外圍護結構為玻璃幕墻和石材幕墻,外罐保溫材料為新型保溫材料;屋面為現燒鋼筋混凝土板,防水等級為1級。采用卷材防水。 在施工過程中,發生了下列事件: 事件一:鋼結構安裝施工前,監理工程師對現場的施工準備工作進行檢查,發現鋼構件現場堆放存在問題。現場堆放應具備的基本條件不夠完善。勞動力進場情況不符合要求,責令施工單位進行整改。 事件二:施工中,施工單位對幕墻與各樓層樓板間的縫隙防火隔離處理進行了檢查,對幕墻的抗風壓性能、空氣滲透性能、雨水滲透性能,平面變形性能等有關安全和功能檢測項目進行了見證取樣或抽樣檢查。 事件三:監理工程師對屋面卷材防水進行了檢查,法線屋面女兒墻墻根處等部位的防水做法存在問題(節點施工做法圖示如下,責令施工單位整改
事件四:工程采用新型保溫材料,按規定進行了材料評審,鑒定并備案,同時施工單位完成相應程序性工作后,經監理工程師批準投入使用。施工完成后,由施工單位項目負責人主持,組織總監理工程師、建設單位項目負責人、施工單位技術負責人。相關專業質量員和施工員進行了節能工程部分驗收。
問題: 1:事件一中,高層鋼結構安裝前現場的施工準備還應檢查哪些工作?鋼構件現場堆場應具備哪些基本條件?
2:事件二中,建筑幕墻與各樓層樓板間的縫隙隔離的主要防火構造做法是什么?幕墻工程中有關安全和功能的檢測項目有哪些?
3:事件三中,指出防水節點施工圖做法圖示中的錯誤?
4:事件四中,新型保溫材料使用前還應有哪些程序性工程?節能分部工程的驗收組織有什么不妥?
1、(估計5分)
1)準備工作:包括鋼構件預檢和配套、定位軸線及標高和地腳螺栓的檢查(鋼構件現場堆放、安裝機械的選擇、安裝流水段的劃分和安裝順序的確定、勞動力的進場等。)
2)鋼構件現場堆放的基本條件(超教材):場地硬化;平整;有一定的承載能力;場地長寬尺寸滿足起吊;干燥;高出室外地面一定高度;防潮;有排水措施;墊木等;下雨時的覆蓋材料;
2、(估計5分)
1)防火構造:
(1)幕墻與各層樓板、隔墻外沿間的縫隙,應采用不燃材料封堵,填充材料可采用巖棉或礦棉,其厚度不應小于100mm,并應滿足設計的耐火極限要求,在樓層間形成水平防火煙帶。防火層應采用厚度不小于1.5mm的鍍鋅鋼板承托,不得采用鋁板。承托板與主體結構、幕墻結構及承托板之間的縫隙應采用防火密封膠密封。
(2)無窗檻墻的幕墻,應在每層樓板的外沿設置耐火極限不低于1.0h、高度不低于0.8m的不燃燒實體裙墻或防火玻璃墻。
(3)當建筑設計要求防火分區分隔有通透效果時,可采用單片防火玻璃或由其加工成的中空、夾層防火玻璃。
(4)防火層不應與玻璃直接接觸,防火材料朝玻璃面處宜采用裝飾材料覆蓋。
(5)同一幕墻玻璃單元不應跨越兩個防火分區。
2)幕墻工程有關安全和功能的檢測項目:硅酮結構膠的相容性試驗;幕墻后置埋件的現場拉拔強度;幕墻的抗風壓性能、空氣滲透性能、雨水滲漏性能及平面變形性能
3、(估計4分:答對4條即可)
錯誤:
1)防水層高度200(250);
2)陰角直角(應為圓弧形)
3)現澆混凝土樓板與保溫層一起(中間設置隔離層)
4)防水層只設一道( Ⅰ級 防水設兩道防水)
5)防水附加層沒有(防水層下設置附加層)
6)現澆砼樓板與保溫層之間沒有隔離層
7)立面防水層收頭沒有處理(金屬壓條釘壓,密封材料封嚴)
4、(估計6分)
1)新材料的程序性工作(超教材):
(1)施工單位提出經有資格的第三方鑒定新材料的試驗報告;
(2)制定使用新材料的專項方案;
(3)提請監理單位總監審批;
(4)監理單位報建設單位;
(5)施工單位組織專家論證
2)
(1)妥之處1:施工項目負責人主持;正確做法:總監組織驗收
(2)妥之處2:驗收缺設計單位的項目負責人;正確做法:設計單位的項目負責人應參加驗收
(3)妥之處3:驗收缺施工單位的技術、質量部門負責人;正確做法:施工單位的技術、質量部門負責人應參加驗收
◆◆8[單選題]土方的開挖順序、方法必須與設計工況相一致,并遵循“開槽支撐、( )、嚴禁超挖”的原則。
A.先撐后挖,分層開挖
B.先挖后撐,分層開挖
C.先撐后挖,分段開挖
D.先挖后撐,分段開挖
參考答案:A
◆◆9[多選題]樓梯休息平臺寬度應大于或等于梯段的寬度;樓梯踏步的寬度b和高度h的關系應滿足:2h+b=600-620mm;每個梯段的踏步一般不應超過18級,亦不應少于3級
32.規范規定樓梯段凈高不應小于( )m;平臺處凈高不應小于( )m
A.2.8 B.2.4 C.2.2 D.2.0參考答案:C,D
◆◆10[多選題]項目施工過程中,應及時對“施工組織設計”進行修改或補充的情況有( )P473
A.樁基的設計持力層變更B.工期目標重大調整C.現場增設三臺塔吊D.預制管樁改為鉆孔灌注樁E.更換勞務分包單位參考答案:A,C,D
關注"考試吧一級建造師"微信,第一時間獲取最新資訊、內部資料信息!
一級建造師視頻題庫【手機題庫下載】丨微信搜索"考試吧一級建造師"
一級建造師QQ群: |
---|
相關推薦:
在線直播 名師課程 |
主講 老師 |
導學 規劃班 直播 1小時/科
課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
基礎 精講班 直播 20-24小時/科
課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
強化 精講班 直播 30-36小時/科
課程目標:強化突破特訓,吃透必考點。 課程優勢:從新教材和考綱出發,提升對必考知識的理解和運用程度。 |
沖刺備 考指導 0.5小時/科
課程目標:掌握沖刺期復習方法,調整高效備考方式。 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
考點 鎖分班 直播 12-18小時/科
課程目標:緊抓命題特點及趨勢,掌握考試命題規律。 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點。 |
高頻 刷題班 直播 9小時/科
課程目標:總結解題方法技巧,提高做題準確率。 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣。 |
案例專項 突破班 直播 實務科目9小時/科
課程目標:強化案例答題技巧,掌握案例分析答題模板。 課程優勢:深度剖析近年案例真題,挖掘出題規律,總結案例答題技巧及模板。 |
密押 點題班 直播 9小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎。 課程優勢:核心考點強化突破,穩抓得分點。 |
通關 必背班 直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分。 課程優勢:總結提煉多年必考核心內容,實用性極強。 |
應試 技巧班 直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧。 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧。 |
密訓 提分班 直播 1.5小時/科
課程目標:考前再強化,確保不丟分。 課程優勢:考根據歷年命題規律,考前再次梳理重要知識點,臨考提分。 |
報名 |
---|---|---|---|---|---|---|---|---|---|---|---|---|---|
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
|||
課時安排 | 1小時/科 | 20-24 小時/科 |
30-36 小時/科 |
0.5小時/科 | 12-18 小時/科 |
9小時/科 | 9小時/科 | 9小時/科 | 3小時/科 | 0.5小時/科 | 1.5小時/科 | ||
項目管理 | 二師兄 牛魔王 |
/ | 報名 | ||||||||||
工程經濟 | 牛魔王 | / | 報名 | ||||||||||
法規相關知識 | 房博 | / | 報名 | ||||||||||
建筑實務 | 大鵬 | / | 報名 | ||||||||||
市政實務 | 白象 菲菲 |
/ | 報名 | ||||||||||
機電實務 | 黃獅 | / | 報名 | ||||||||||
公路實務 | 白象 | / | 報名 |
在線課程 |
2025年
無憂取證班 46%學員選擇 |
2025年
AI私塾班 39%學員選擇 |
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望順利通過考試,高效取證 |
①零基礎/多次考試未通過 ②需要全面系統學習 ③自學能力不足/喜歡陪伴式學習 (需要全程督學/希望名師領學的學員) ④希望一次順利通過全部科目 |
在線課程 |
2025年
無憂取證班 46%學員選擇 |
2025年
AI私塾班 39%學員選擇 |
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望順利通過考試,高效取證 |
①零基礎/多次考試未通過 ②需要全面系統學習 ③自學能力不足/喜歡陪伴式學習 (需要全程督學/希望名師領學的學員) ④希望一次順利通過全部科目 |
||
AI 私 塾 基 因 提 分 模 式 |
導學 入門 |
導學規劃班 直播 1小時/科 課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
||
夯實 基礎 |
基礎精講班 直播 20-24小時/科 課程目標:全面掌握知識點,打牢基礎 課程優勢:全方位無死角精講教材知識點,梳理知識體系。 |
|||
強化精講班 直播 30-36小時/科 學習目標:強化突破特訓,吃透必考點 優勢:從新教材和考綱出發,提升對必考知識的理解和運用程度 |
||||
AI智能課后作業 課后練習 課程目標:學練結合,知識點內化吸收 課程優勢:私教精講班配套,知識點智能推薦課后練習 |
||||
強化 突破 |
沖刺備考指導 直播 0.5小時/科 課程目標:掌握沖刺期復習方法,調整高效備考方式 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
|||
考點鎖分班
直播 12-18小時/科 課程目標:緊抓命題特點及趨勢,掌握考試命題規律 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點 |
||||
高頻刷題班
直播 9小時/科 課程目標:總結解題方法技巧,提高做題準確率 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣 |
||||
案例專項突破班
直播 實務科目9小時/科
課程目標:強化案例答題技巧,掌握案例分析答題模板。 課程優勢:深度剖析近年案例真題,挖掘出題規律,總結案例答題技巧及模板。 |
||||
考前 沖刺 |
密押點題班1
直播 3小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎 課程優勢:核心考點強化突破,穩抓得分點 |
|||
密押點題班2
直播 3小時/科
課程目標:強化階段檢驗,查漏補缺,強化提升 課程優勢:核心考點強化突破,穩抓得分點 |
||||
密卷點題班3 直播 3小時/科 課程目標:模擬實戰,掌握實戰技巧,考場不慌亂 課程優勢:核心考點強化突破,穩抓得分點 |
||||
通關必背班
直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分 課程優勢:總結提煉多年必考核心內容,實用性極強 |
||||
終極 搶分 |
應試技巧班
直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧 |
|||
密訓提分班
直播 1.5小時/科
課程目標:考前再強化,確保不丟分 課程優勢:考根據歷年命題規律,考前再次梳理重要知識點,臨考提分 |
||||
VIP 美 題 智 能 練 習 |
★★★ 三星題庫 |
每日一練 |
||
每日錯題榜 |
||||
教材同步 |
||||
★★★★ 四星題庫 |
真題題庫
|
|||
章節刷題
|
||||
模擬題庫
|
||||
★★★★★ 五星題庫 |
高頻常考 |
|||
大數據易錯 |
||||
真題視頻解析
|
||||
VIP密訓
|
||||
美題·輔助練習 | 練習工具 |
|||
VIP 配 套 資 料 |
電子資料 | 電子書—通關攻略 | ||
電子書—極致真題 | ||||
全程學習計劃書 | ||||
五年真題集錦 | ||||
速記口訣 | ||||
考前10頁紙 | ||||
課程講義 | ||||
VIP 旗 艦 服 務 |
人工助學服務 | 授課老師1V1 | ||
班主任1V1 | ||||
班級交流群 | ||||
(AI)私人訂制服務 | 學籍檔案 | |||
PMAR智慧學習規劃 | ||||
大數據學習報告 | ||||
學習進度統計 | ||||
官網查分服務 | ||||
VIP勛章 | ||||
節點嚴控 | 考試倒計時提醒 | |||
VIP直播日歷 | ||||
上課提醒 | ||||
便捷系統 | 課程視頻、音頻、講義下載 | |||
手機、電腦、平板多平臺聽課 | ||||
無限次離線回放 | ||||
備考保障 |
2年有效期!有效期結束,考試不過科目退費!協議>> | 全科2年有效期,單科1年有效期!考試不過科目,免費重學1年! 協議>> | ||
套餐價格 | 全科:¥10880 實務單科:¥4880 公共單科:¥4680 |
全科:¥8880 實務單科:¥3280 公共單科:¥3080 |
