7[多選題] 由于現場施工勞動的特點,勞動力結構應具有的特點包括( )。
A.長工期少,短工期多B.技術工少,普通工多C.老年工人少,中青年工人多D.工資較少,勞動力度強E.女性工人少,男性工人多
參考答案:A,B,C,E
◆◆參考解析:
本題考核的是勞動力結構應具有的特點。勞動力結構應具有的特點包括:(1)長工期少,短工期多;(2)技術工少,普通工多;(3)老年工人少,中青年工人多;(4)女性工人少,男性工人多。
8[簡答題]【背景資料】
某建筑工程項目,在基礎施工時,施工人員發現了有研究價值的古墓,監理機構及時采取措施并按有關程序處理了該事件。

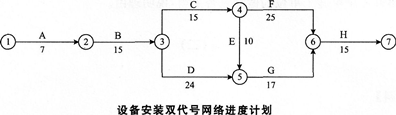

設備安裝工程開始前,施工單位依據總進度計劃的要求編制了如下圖所示的設備安裝雙代號網絡進度計劃(時間單位:d),并得到了總監理工程師批準。

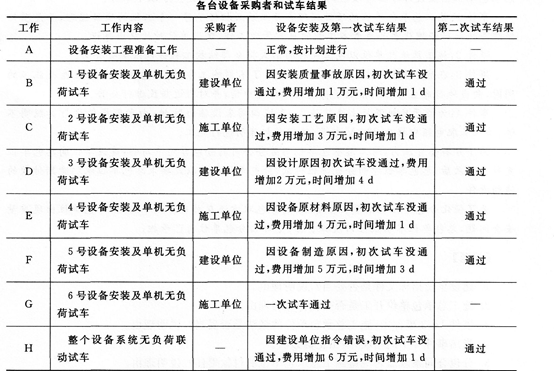

依據施工合同的約定,設備安裝完成后應進行所有單機無負荷試車和整個設備系統的無負荷聯動試車。本工程共有6臺設備,主機由建設單位采購,配套輔機由施工單位采購,各臺設備采購者和試車者結果見下表。
【問題】
1.簡述項目監理機構處理古墓事件的程序,并分析由此事件導致的費用增加由誰承擔?工期可否順延?
2.設備安裝工程具備試車條件時,單機無負荷試車和無負荷聯動試車應分別由誰組織試車?
3.請對B、C、D、E、F、H六項工作的設備安裝及試車結果沒通過的責任進行界定。
4.設備安裝工程的計劃工期和應批準順延工期各是多少?應補償施工單位多少費用?
◆◆參考解析:
1.項目監理機構處理古墓事件的程序:在施工中發現古墓、古建筑遺址等文物及化石或其他有考古、地質研究等價值的物品時,承包人應立即保護好現場并于4h內以書面形式通知監理工程師,監理工程師應于收到書面通知后24h內報告當地文物管理部門,發包人承包人按文物管理部門的要求采取妥善保護措施。
由此事件導致的費用增加由發包人承擔,工期可以順延。
2.設備安裝工程具備試車條件時,由承包商組織單機無負荷試車,由發包人組織聯動無負荷試車。
3.對各項工作的設備安裝及試車結果未通過的責任進行界定:
B工作試車結果未通過的責任由施工單位承擔;
C工作試車結果未通過的責任由施工單位承擔;
D工作試車結果未通過的責任由建設單位承擔;
E工作試車結果未通過的責任由施工單位承擔;
F工作試車結果未通過的責任由建設單位承擔;
H工作試車結果未通過的責任由建設單位承擔。
4.(1)由圖可知,網絡圖的關鍵線路:A→B→C→E→G→H。
所以設備安裝工程的計劃工期:(7+15+15+10+17+15)d=79d。
(2)應批準順延的工期是4d。
(3)應補償施工單位的費用:(2+5+6)萬元=13萬元。
9[簡答題]
背景資料:
某市準備建設一座圖書館工程,建筑面積為8000m2,預計投資約1200萬元,由于屋架跨度28m,設計采用鋼網架結構,建設工期為12個月,工程采用公開招標方式確定承包商。建設單位為節約開支,決定自行招標,并向當地的建設行政主管部門提出招標申請,得到批準,建設單位依照法定程序進行公開招標。
事件一:建設單位根據相關專家建議,要求參加投標單位的主體具備房建資質不得低于二級。擬參加本項工程投標的五家單位中,A、B、E單位為房建二級資質,C單位為房建三級資質,D單位為房建一級資質,C單位的法定代表人為建設行政主管部門某主要領導的同學,經C單位法定代表人私下運作,建設單位同意讓C單位和B單位組成聯合體承包工程,并向B單位暗示,如果不接受此聯合方案,將不考慮B單位中標。B單位無奈同意與C單位組成聯合體投標承包該工程,并將部分工程交由C單位施工。后B單位和C單位聯合投標成功。B與建設單位簽訂了《建設工程施工合同》,B和C單位也簽訂了部分工程承包的協議。
事件二:在鋼網架總拼完成后,緊接著開始屋面工程。屋面工程完成后,監理工程師對下弦中央點處撓度值進行實測實量,滿足設計要求,監理工程師驗收通過、并簽字確認。
事件三:施工過程中由于設計變更新增了保溫屋面項目,原報價文件中沒有相應單價,根據合同約定,綜合單價允許偏差15%,原報價浮動率為10%,根據施工圖預算該項目單價為275元/m2,監理工程師根據自己的經驗提出了一個建議價格205元/m2,施工單位認為價格太低不予接受,雙方進行了談判。
事件四:項目經理部為了搞好現場管理,加快施工進度,制定了一系列管理制度,并從現場 實際條件出發,作了以下幾項的具體安排:按照文明施工檢查的項目,在已經完成了現場圍擋、封閉管理、材料堆放、現場防火、施工現場標牌的基礎上,對其他未完成的項目要求完善;因臨時建筑不足,安排部分工人住在已建成的該工程地下室內。
事件五:為了搶工期,施工單位擬盡早拆除模板,進入后續施工,監理工程師以施工單位上報模板專項施工方案中缺少模板拆除相關內容為由,不予批準。
事件六:在基坑施工過程中,由于業主設計變更,造成暫停施工2個月。施工總承包5內提出了索賠報告,索賠工期2個月,索賠費用34.55萬元。索賠費用經項目監理機構核實,人工窩工費18萬元,機械租賃費用3萬元,管理費2萬元,保函手續費0.1萬元,資金利息0.3萬元,利潤0.69萬元,專業分包停工損失費9萬元,規費0.47萬元,稅金0.99萬元。經審查,建設單位同意延長工期2個月;除同意支付人員窩工費、機械租賃費外,不同意支付其他索賠費用。
問題:
1.事件一中本案建設單位準備自行招標,必須滿足什么條件?B和C單位組成的聯合體投標是否有效,為什么?上述招標及后續施工過程中,有哪些不合法的問題?并分別給出理由。
2.事件二中監理工程師對屋架的驗收檢測存在哪些不妥?為什么?指出檢測結果的合格標準。
3.根據《建設工程工程量清單計價規范》事件三中保溫屋面綜合單價應確定為多少?(保留兩位小數)
4.事件四中市區主要路段的工地現場圍擋設置高度應是多高?未完成的文明施工檢查項目還有哪些?項目經理部對工人的住宿安排合理嗎?請說明理由。施工現場總平面管理的總體要求是什么?
5.說明事件五中模板拆除的時機及拆除順序和方法有何規定?
6.事件六中列式計算建設單位應該支付的索賠費用是多少萬元。(保留兩位小數)
◆◆參考解析:
1.事件一中,根據《招標投標法》第12條的規定,招標人自行辦理招標事宜需具備兩個基本條件:
(1)具有編制招標文件的能力
(2)具有組織評標的能力。
B和C單位組成的聯合體無效。
理由是:根據《招標投標法》的規定,兩個以上法人或者其他組織可以組成一個聯合體,以一個投標人的身份共同投標。聯合體各方均應具備招標項目要求具備的相應能力,同一專業的單位組成聯合體,按照資質等價較低的單位確定資質等級。本案項目中,B和C單位的投標聯合體不符合對投標單位主體的資質要求,所以是無效的。
事件一中招標及后續施工過程中有下列不合法的問題:
(1)該項目的建設單位強令指示B和C單位組成聯合體投標;
理由:《招標投標法》規定,招標人不得強制投標人組成聯合體共同投標,排斥了其他投標人可能的中標機會。
(2)建設單位向B單位暗示;
理由:招標人不得與投標人存在串通行為,屬不正當競爭行為。
(3)B單位與建設單位簽訂了《建設工程施工合同》;
理由:聯合體中標的,聯合體各方應當共同與招標人簽訂合同。
(4)B和C單位中標后簽訂部分工程承包協議;
理由:聯合體各方應當在投標前簽訂共同投標協議,明確約定各方擬承擔的工作和責任,并提交給招標人。而不是事后簽訂部分工程承包協議。
2.事件二中,不妥之處:
(1)驗收檢測次數不正確
理由:在鋼網架總拼完成后及屋面工程完成后應分別測量其撓度值,而案例中僅檢測了后一次。
(2)驗收檢測方法不正確
理由:本工程鋼網架跨度達28m,按相關規范要求,24m跨度以上的鋼網架結構,應測量下弦中央一點及各向下弦跨度的四等分點。
檢測結果的合格標準:所測的撓度值不應超過相應設計值的1.15倍。
3. 事件三中,P0=275×(1-15%)×(1-10%)=210.38元/m2>P1=205元/m2,故應該取為210.38元/m2。
4.事件四中市區主要路段的工地現場圍擋設置高度應不低于2.5米。
未完成的文明施工檢查項目還有:現場宿舍、治安綜合治理、生活設施、保健急救、社區服務等。
項目經理部對工人的住宿安排不合理。理由是:根據相關規定,在建工程不能住人。
總平面圖管理的基本要求是:滿足施工需求、現場文明、安全有序、整潔衛生、不擾民、不損害公眾利益、綠色環保。
5.事件五中模板拆除的時機:
(1)不承重的側模板,包括梁、柱、墻的側模板,只要混凝土強度能保證其表面及棱角不因拆除模板而受損,即可進行拆除;
(2)承重模板,包括梁、板等水平結構構件的底模,應在與結構同條件養護的試塊強度達到規定要求時,方可拆除。
各類模板拆除的順序和方法:應根據模板設計的要求進行;如果模板設計無要求時,可按先支后拆,后支的先拆,先拆非承重的模板,后拆承重的模板及支架的順序進行。
6.事件六中建設單位應該支付的索賠費用=人工窩工費+機械租賃費用+管理費+保函手續費+資金利息+專業分包停工損失費=18+3+2+0.1+0.3+9=32.40萬元
10[多選題]下列說法正確的有( )P112-113
A.臺階式基礎施工,可按臺階分層一次澆筑完畢(預制柱的高杯口基礎的高臺部分應另行分層),不允許留設施工縫。每層混凝土要一次澆筑,順序是先邊角后中間,務使砂漿充滿模板。
B.為保證杯形基礎杯口底標高的正確性,宜先將杯口底混凝土振實并稍停片刻,再澆筑振搗杯口模四周的混凝土,振動時間盡可能縮短;同時,還應特別注意杯口模板的位置,應在兩側對稱澆筑,以免杯口模擠向上一側或由于混凝土泛起而使芯模上升
C.設備基礎澆筑一般應分層澆筑,并保證上下層之間不留施工縫,每層混凝土的厚度為200~300mm。每層澆筑順序應從低處開始,沿長邊方向自一端向另一端澆筑。
D.大體積混凝土澆筑時, 宜從低處開始,沿長邊方向自一端向另一端進行。當混凝土供應量有保證時,亦可多點同時澆筑
參考答案:A,B,C,D
相關推薦:
在線直播 名師課程 |
主講 老師 |
導學 規劃班 直播 1小時/科
課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
基礎 精講班 直播 20-24小時/科
課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
強化 精講班 直播 30-36小時/科
課程目標:強化突破特訓,吃透必考點。 課程優勢:從新教材和考綱出發,提升對必考知識的理解和運用程度。 |
沖刺備 考指導 0.5小時/科
課程目標:掌握沖刺期復習方法,調整高效備考方式。 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
考點 鎖分班 直播 12-18小時/科
課程目標:緊抓命題特點及趨勢,掌握考試命題規律。 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點。 |
高頻 刷題班 直播 9小時/科
課程目標:總結解題方法技巧,提高做題準確率。 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣。 |
案例專項 突破班 直播 實務科目9小時/科
課程目標:強化案例答題技巧,掌握案例分析答題模板。 課程優勢:深度剖析近年案例真題,挖掘出題規律,總結案例答題技巧及模板。 |
密押 點題班 直播 9小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎。 課程優勢:核心考點強化突破,穩抓得分點。 |
通關 必背班 直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分。 課程優勢:總結提煉多年必考核心內容,實用性極強。 |
應試 技巧班 直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧。 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧。 |
密訓 提分班 直播 1.5小時/科
課程目標:考前再強化,確保不丟分。 課程優勢:考根據歷年命題規律,考前再次梳理重要知識點,臨考提分。 |
報名 |
---|---|---|---|---|---|---|---|---|---|---|---|---|---|
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
|||
課時安排 | 1小時/科 | 20-24 小時/科 |
30-36 小時/科 |
0.5小時/科 | 12-18 小時/科 |
9小時/科 | 9小時/科 | 9小時/科 | 3小時/科 | 0.5小時/科 | 1.5小時/科 | ||
項目管理 | 二師兄 牛魔王 |
/ | 報名 | ||||||||||
工程經濟 | 牛魔王 | / | 報名 | ||||||||||
法規相關知識 | 房博 | / | 報名 | ||||||||||
建筑實務 | 大鵬 | / | 報名 | ||||||||||
市政實務 | 白象 菲菲 |
/ | 報名 | ||||||||||
機電實務 | 黃獅 | / | 報名 | ||||||||||
公路實務 | 白象 | / | 報名 |
在線課程 |
2025年
無憂取證班 46%學員選擇 |
2025年
AI私塾班 39%學員選擇 |
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望順利通過考試,高效取證 |
①零基礎/多次考試未通過 ②需要全面系統學習 ③自學能力不足/喜歡陪伴式學習 (需要全程督學/希望名師領學的學員) ④希望一次順利通過全部科目 |
在線課程 |
2025年
無憂取證班 46%學員選擇 |
2025年
AI私塾班 39%學員選擇 |
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望順利通過考試,高效取證 |
①零基礎/多次考試未通過 ②需要全面系統學習 ③自學能力不足/喜歡陪伴式學習 (需要全程督學/希望名師領學的學員) ④希望一次順利通過全部科目 |
||
AI 私 塾 基 因 提 分 模 式 |
導學 入門 |
導學規劃班 直播 1小時/科 課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
||
夯實 基礎 |
基礎精講班 直播 20-24小時/科 課程目標:全面掌握知識點,打牢基礎 課程優勢:全方位無死角精講教材知識點,梳理知識體系。 |
|||
強化精講班 直播 30-36小時/科 學習目標:強化突破特訓,吃透必考點 優勢:從新教材和考綱出發,提升對必考知識的理解和運用程度 |
||||
AI智能課后作業 課后練習 課程目標:學練結合,知識點內化吸收 課程優勢:私教精講班配套,知識點智能推薦課后練習 |
||||
強化 突破 |
沖刺備考指導 直播 0.5小時/科 課程目標:掌握沖刺期復習方法,調整高效備考方式 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
|||
考點鎖分班
直播 12-18小時/科 課程目標:緊抓命題特點及趨勢,掌握考試命題規律 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點 |
||||
高頻刷題班
直播 9小時/科 課程目標:總結解題方法技巧,提高做題準確率 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣 |
||||
案例專項突破班
直播 實務科目9小時/科
課程目標:強化案例答題技巧,掌握案例分析答題模板。 課程優勢:深度剖析近年案例真題,挖掘出題規律,總結案例答題技巧及模板。 |
||||
考前 沖刺 |
密押點題班1
直播 3小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎 課程優勢:核心考點強化突破,穩抓得分點 |
|||
密押點題班2
直播 3小時/科
課程目標:強化階段檢驗,查漏補缺,強化提升 課程優勢:核心考點強化突破,穩抓得分點 |
||||
密卷點題班3 直播 3小時/科 課程目標:模擬實戰,掌握實戰技巧,考場不慌亂 課程優勢:核心考點強化突破,穩抓得分點 |
||||
通關必背班
直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分 課程優勢:總結提煉多年必考核心內容,實用性極強 |
||||
終極 搶分 |
應試技巧班
直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧 |
|||
密訓提分班
直播 1.5小時/科
課程目標:考前再強化,確保不丟分 課程優勢:考根據歷年命題規律,考前再次梳理重要知識點,臨考提分 |
||||
VIP 美 題 智 能 練 習 |
★★★ 三星題庫 |
每日一練 |
||
每日錯題榜 |
||||
教材同步 |
||||
★★★★ 四星題庫 |
真題題庫
|
|||
章節刷題
|
||||
模擬題庫
|
||||
★★★★★ 五星題庫 |
高頻常考 |
|||
大數據易錯 |
||||
真題視頻解析
|
||||
VIP密訓
|
||||
美題·輔助練習 | 練習工具 |
|||
VIP 配 套 資 料 |
電子資料 | 電子書—通關攻略 | ||
電子書—極致真題 | ||||
全程學習計劃書 | ||||
五年真題集錦 | ||||
速記口訣 | ||||
考前10頁紙 | ||||
課程講義 | ||||
VIP 旗 艦 服 務 |
人工助學服務 | 授課老師1V1 | ||
班主任1V1 | ||||
班級交流群 | ||||
(AI)私人訂制服務 | 學籍檔案 | |||
PMAR智慧學習規劃 | ||||
大數據學習報告 | ||||
學習進度統計 | ||||
官網查分服務 | ||||
VIP勛章 | ||||
節點嚴控 | 考試倒計時提醒 | |||
VIP直播日歷 | ||||
上課提醒 | ||||
便捷系統 | 課程視頻、音頻、講義下載 | |||
手機、電腦、平板多平臺聽課 | ||||
無限次離線回放 | ||||
備考保障 |
2年有效期!有效期結束,考試不過科目退費!協議>> | 全科2年有效期,單科1年有效期!考試不過科目,免費重學1年! 協議>> | ||
套餐價格 | 全科:¥10880 實務單科:¥4880 公共單科:¥4680 |
全科:¥8880 實務單科:¥3280 公共單科:¥3080 |
