8[簡答題]背景資料
某水庫除險加固工程包括主壩、副壩加固及防汛公路改建等內容,主、副壩均為土石壩。發包人與承包人簽訂了施工合同。合同約定的節點工期要求:合同工期200天,2012年10月1日開工。項目部技術人員根據資源配置的基本條件,編寫了該工程各工作的邏輯關系及持續時間表(見下表所示),并據此繪制初始網絡進度計劃(如下圖所示),經監理單位審核后修正并補充完整。
工程如期開工,施工中發生如下事件:

事件1:依據已批準的進度計劃,結合現場實際,項目部制定了主壩項目的橫道圖進度計劃如下:
注:除主壩項目外,其余項目均網絡計劃實施。
事件2:由于移民搬遷問題,C工作時斷時續,2013年1月15日全部完成,由此增加費用3萬元。
事件3:因修理損壞的灌漿設備,導致A1工作延誤了3天,造成機械閑置、人員窩工費用為1.5萬元/天。
事件4:A4工作從2013年2月16日開始,因部分壩頂?shù)缆穳簩嵍葲]達到質量要求,需返工處理,A4工作的實際持續時間為32天,工程費用增加2萬元。
問題

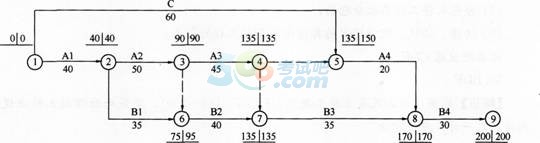

1.根據表1,在圖1的基礎上,繪制完整正確的網絡進度計劃。
2.指出主壩項目在網絡進度計劃中的總工期,最遲完成日期。
3.根據事件1,指出橫道圖進度計劃與監理單位批準的網絡圖進度計劃的不同之處;判斷主壩項目的橫道圖進度計劃能否滿足網絡圖計劃要求,并說明理由。若能滿足要求,則按橫道圖進度計劃施工,若不能滿足要求,則按網絡圖進度計劃施工。
4.指出事件2、事件3、事件4的責任方,并分別分析對工期的影響。
5.綜合上述事件,計算實際總工期;承包人有權提出增加多少費用和延長多少工期的要求?簡要說明理由。
◆◆參考解析:
1.【參考答案】
完整正確的網絡進度計劃如下:
、佟轂镃工作、持續時間60天;
、邸、④→⑦增加虛箭線(虛工作);
、摺郆3工作的持續時間應為35天。
【考點解析】
本題考核邏輯關系表與網絡進度計劃之間的對應關系,掌握繪制網絡進度計劃的方法、節點箭線連接。

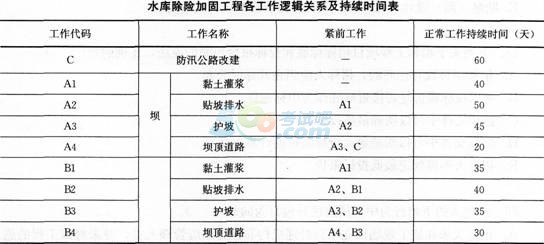

根據邏輯關系表,逐個檢查每項工作的緊前、緊后工作和持續時間:
(1)C工作無緊前工作、緊后工作為A4;
(2)B2、B3工作的緊前工作除圖1所示的B1、B2工作外,還分別有A2、A3工作。
2.【參考答案】
主壩項目的計劃工期為170天,最遲完成日期2013年3月20日。
【考點解析】
本題考核網絡時間參數之間的關系,掌握網絡計劃時間參數計算方法,根據網絡圖的復雜程度,可選擇工作時間、節點時間和最長線路法計算。
本題采用節點法計算:
主壩項目包括A1、A2、A3、A4,該項目計劃工期為最遲完成時間170天,網絡計劃從2012年10月1日開始,最遲完成日期為2013年3月20日。
3.【參考答案】
(1)橫道圖進度計劃(簡稱:橫道圖)與網絡進度計劃(簡稱:網絡圖)不同之處:
、貯2工作持續時間網絡圖為50天,橫道圖為45天。
、贏3工作開始日期網絡圖為2013年1月1日,與其他工作無搭接,橫道圖為2012年12月21日,與A2工作搭接5天。
、跘4工作在網絡圖中持續時間20天,總時差為15天,可以在2013年2月16日至2013年3月20日期間安排,橫道圖從2013年2月11日開始,持續時間30天。
(2)主壩項目橫道圖進度計劃能滿足網絡進度計劃要求。
理由:主壩項目橫道圖從2012年10月1日開始,可于2013年3月10日完成,沒超過主壩項目的最遲完成日期為2013年3月20日,且A3和A4工作共有10天的總時差。
【考點解析】
本題考核網絡圖與橫道圖的比較,掌握兩種計劃表示方法的特點。
從同一工作的開始時間、持續時間、連續性、搭接關系、機動性、對后續工作的影響等方面進行分析。
4.【參考答案】
事件2的責任方為發包人,C工作計劃最遲完成日期為2013年1月30日,實際完成日期為2013年1月15日,不影響工期。
事件3的責任方為承包人,A1工作按橫道圖延誤了3天,A2、A3、A4、B1工作的開始時間將推遲,但3天的延誤時間并沒有超過總時差,不影響工期。
事件4的責任方為承包人,A4工作從2013年2月16日開始,32天后為2013年3月17日完成,未超過3月20日的最遲完成時間,不影響工期。
【考點解析】
本題考核關于進度延誤研判,掌握對進度延誤責任認定,對總工期影響程度的分析。
根據《水利水電工程標準施工招標文件》(2009年版)中有關發包人和承包人的責任和義務,確定造成進度延誤的責任方。
判別是否影響工期的方法:是否為關鍵工作?若是則影響工期;若不是,則判斷延誤時間是否超過總時差,若超過則影響工期;其余情況均不影響工期。
事件2中因為移民安置為發包人職責,因移民問題影響施工,責任為發包人。
事件3中修理損壞的設備、事件4中的質量問題返工均為承包人原因造成,故為承包人責任。
5.【參考答案】
實際總工期為200天,承包人有權提出增加3萬元的費用要求,無權提出延長工期的要求。
理由:事件2為發包人責任,承包人有權提出增加費用要求,而事件3、事件4為承包人責任,增加的費用和延長的工期由承包人自行承擔。
【考點解析】
本題考核對工期延誤、合同履約的綜合分析能力,熟悉《水利水電工程標準施工招標文件》(2009年版)有進度條款。
依據原邏輯關系和計劃,按實際進度時間數據重新計算工期。
根據《水利水電工程標準施工招標文件》(2009年版)中,“由于發包人的下列原因造成工期延誤的,承包人有權要求發包人延長工期和(或)增加費用,并支付合理利潤!
、偌扔绊懝て,又增加費用,可延長工期和增加費用;②不影響工期且增加費用,不可延長工期,但可增加費用;③影響工期且不增加費用,可延長工期,但不可增加費用。
C工作和主壩項目均不影響工期,副壩項目均可按網絡計劃實施,故實際工期為200天。
上述事件中只有事件2延誤的責任為發包人,承包人有權提出增加3萬元費用的要求,不影響工期,故不能提出延長工期的要求。
9[簡答題] 背景資料
某省新建一水庫,其庫容為3億m3,土石壩最大壩高為75m。批復的大壩工程概算為1億元招標文件依據《水利水電工程標準施工招標文件》(2009年版),招標文件部分內容如下:
、偻稑巳隧殞⑹┕そ蹬潘职o新華省土方工程公司;
、谖窗凑袠宋募笤陂_標現場提交投標保證金的,其投標文件將被拒收;
、弁稑藞髢r應以新華省水利工程設計概(估)算編制規定及其配套定額為編制依據,并不得超過投標最高限價;
、芫嗤稑私刂箷r間不足15日發出招標文件的澄清和修改通知,但不實質性影響投標文件編制的,投標截止時間可以不延長;
、萃稑巳丝商峤粋溥x投標方案,備選投標方案應予開啟并評審,優于投標方案的備選投標方案可確定為中標方案;
⑥投標人拒絕延長投標有效期的,招標人有權收回其投標保證金。
投標人A對上述招標文件內容提出異議,招標人按規定答復并修改了招標文件。
經過評標,投標人A中標,根據招標文件內置合同,發包人與投標人A簽訂了合同。
投標文件施工組織設計章節有以下內容:
、俟こ倘蝿及施工條件分析;
、谥饕┕し椒、主要單位工程綜合進度計劃和施工力量、機具及部署;
③施工組織技術措施,包括工程質量、施工進度、安全防護、文明施工以及環境污染等各種措施;
、芸偘头职姆止し秶敖徊媸┕げ渴稹

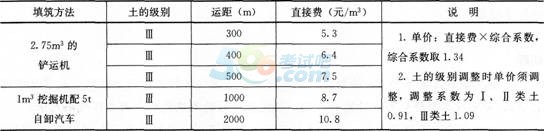

投標人A投標輔助資料列入合同文件中,土方填筑工程合同單價直接費為7.5元/m3(不含碾壓,下同),相關資料如下表所示。
工程開工后,發包人變更了招標文件中擬定的取土區。新取土區的土質為黏土,自然濕密度1900kg/m3,用鍬開挖時需用力加腳踩。取土區變更后,施工運距由500m增加到1500m。
問題
1.根據建筑業企業資質等級標準的有關規定,除水利水電工程施工總承包特級外,滿足本工程壩體施工要求的企業資質等級還有哪些?
2.根據《水利水電工程標準施工招標文件》(2009年版),投標人可對背景材料招標文件中的哪些條款提出異議(指出條款序號),并說明理由。投標人提出異議的要求有哪些?招標人答復異議的要求有哪些?
3.根據現行水利工程設計概(估)算編制的有關規定,指出投標輔助資料“說明”欄中“綜合系數”綜合了哪些費用。
4.指出A投標文件施工組織設計中不足之處。
5.第一壩段取土區變更后,其土方填筑工程單價調整適用的原則是什么?判斷第一壩段新取土區土的級別,簡要分析并計算新的土方填筑工程單價(單位:元/m3,有小數點的,保留兩位小數)。
◆◆參考解析:
1.【參考答案】
水利水電工程施工總承包一級和水工大壩工程專業承包一級。
【考點解析】
水利工程建設項目施工招標時,投標人應具有相應的企業資質。建筑業企業資質等級分為總承包、專業承包和勞務分包三個序列。
取得施工總承包資質的企業(以下簡稱施工總承包企業),可以承接施工總承包工程。
施工總承包企業可以對所承接的施工總承包工程內各專業工程全部自行施工,也可以將專業工程或勞務作業依法分包給具有相應資質的專業承包企業或勞務分包企業。
取得專業承包資質的企業,可以承接施工總承包企業分包的專業工程和發包人依法發包的專業工程。專業承包企業可以對所承接的專業工程全部自行施工,也可以將勞務作業依法分包給具有相應資質的勞務分包企業。
取得勞務分包資質的企業,可以承接施工總承包企業或?qū)I(yè)承包企業分包的勞務作業。
(1)施工總承包企業資質等級的劃分和承包范圍
根據《建筑業企業資質管理規定》(建設部令第159號),水利水電工程施工總承包企業資質等級分為特級、一級、二級、三級,相應承包范圍是:
1)特級企業可承擔各種類型的水利水電工程及輔助生產設施的建筑、安裝和基礎工程的施工。
2)一級企業可承擔單項合同額不超過企業注冊資本金5倍的各種類型水利水電工程及輔助生產設施的建筑、安裝和基礎工程的施工。工程內容包括:不同類型的大壩、電站廠房、引水和泄水建筑物、通航建筑物、基礎工程、導截流工程、砂石料生產、水輪發電機組、輸變電工程的建筑安裝;金屬結構制作安裝;壓力鋼管、閘門制作安裝;堤防加高加固、泵站、涵洞、隧道、施工公路、橋梁、河道疏浚、灌溉、排水工程施工。
3)二級企業可承擔單項合同額不超過企業注冊資本金5倍的下列工程的施工:庫容1億m3、裝機容量100MW及以下水利水電工程及輔助生產設施的建筑、安裝和基礎工程施工。工程內容包括:不同類型的大壩、電站廠房、引水和泄水建筑物、通航建筑物、基礎工程、導截流工程、砂石料生產、水輪發電機組、輸變電工程的建筑安裝;金屬結構制作安裝;壓力鋼管、閘門制作安裝;堤防加高加固、泵站、涵洞、隧道、施工公路、橋梁、河道疏浚、灌溉、排水工程施工。
4)三級企業可承擔單項合同額不超過企業注冊資本金5倍的下列工程的施工:庫容1000萬m3、裝機容量10MW及以下水利水電工程及輔助生產設施的建筑、安裝和基礎工程施工。工程內容包括:不同類型的大壩、電站廠房、引水和泄水建筑物、通航建筑物、基礎工程、導截流工程、砂石料生產、水輪發電機組、輸變電工程的建筑安裝;金屬結構制作安裝;壓力鋼管、閘門制作安裝;堤防加高加固、泵站、涵洞、隧道、施工公路、橋梁、河道疏浚、灌溉、排水工程施工。
(2)施工專業承包企業資質等級的劃分和承包范圍
水利水電工程施工專業承包企業資質劃分為水工建筑物基礎處理工程、水工金屬結構制作與安裝工程、水利水電機電設備安裝工程、河湖整治工程、堤防工程、水工大壩工程和水工隧洞工程7個專業,每個專業分為一級、二級、三級。
水工大壩工程專業承包范圍:
1)一級企業可承擔各類壩型的壩基處理、永久和臨時水工建筑物及其輔助生產設施的施工。
2)二級企業可承擔單項合同額不超過企業注冊資本金5倍、70m及以下各類壩型壩基處理、永久和臨時水工建筑物及其輔助生產設施的施工。
3)三級企業可承擔單項合同額不超過企業注冊資本金5倍、50m及以下各類壩型壩基處理、永久和臨時水工建筑物及其輔助生產設施的施工。
2.【參考答案】
、倮碛桑赫袠巳艘话悴坏弥付ǚ职。
、诶碛桑和稑吮WC金不是接收投標文件的必要條件。
、劾碛桑赫袠巳瞬坏弥付ㄍ稑藞髢r編制依據。
、芾碛桑褐挥兄袠巳说膫溥x投標方案才予開啟并評審。
投標人和相對利益人在投標截止時間前10天以書面形式向招標人提出。招標人應當自收到異議之日起3日內作出答復;作出答復前,應當暫停招標投標活動。
【考點解析】
投標人在提交符合招標文件規定要求的投標文件外,可以提交備選投標方案。只有中標人所遞交的備選投標方案方可予以考慮。評標委員會認為中標人的備選投標方案優于其按照招標文件要求編制的投標方案的,招標人可以接受該備選投標方案。
潛在投標人或者其他利害關系人對招標文件有異議的,應當在投標截止時間10日前提出。招標人應當自收到異議之日起3日內作出答復;作出答復前,應當暫停招標投標活動。未在規定時間提出異議的,不得再對招標文件相關內容提出投訴。
3.【參考答案】
其他直接費、現場經費、間接費、企業利潤、稅金。
【考點解析】
水利工程單價也可采用綜合系數法編制,即按直接費乘綜合系數計算工程單價。
綜合系數=(1+其他直接費率+現場經費率)×(1+間接費率)×
(1+企業利潤率)×(1+稅金率)
4.【參考答案】
缺少施工總平面布置圖;施工總方案;工程施工進度計劃。
【考點解析】
水利水電工程施工組織設計文件的內容在不同階段要求不同:
初步設計階段,水利水電工程施工組織設計文件的內容一般包括:施工條件、施工導流、料場的選擇與開采、主體工程施工、施工交通運輸、施工工廠設施、施工總布置、施工總進度、主要技術供應及附圖等十個方面。
工程投標和施工階段,施工單位編制的施工組織設計應當包括下列主要內容:
(1)工程任務情況及施工條件分析;
(2)施工總方案、主要施工方法、工程施工進度計劃、主要單位工程綜合進度計劃和施工力量、機具及部署;
(3)施工組織技術措施,包括工程質量、施工進度、安全防護、文明施工以及環境污染防護等各種措施;
(4)施工總平面布置圖;
(5)總包和分包的分工范圍及交叉施工部署等。
5.【參考答案】
因投標輔助資料中有類似項目,所以在合理的范圍內參考類似項目的單價作為單價調整的基礎。
新取土區的土的級別為Ⅲ級。第一壩段填筑應以1m3挖掘機配自卸汽車的單價為基礎變更估計。因為運距超過500m后,2.75m3鏟運機施工方案不經濟,運距超過1km時,挖掘機配自卸車的施工方案經濟合理。第一壩段的填筑單價為(8.7+10.8)/2×1.34=13.07元/m3。
【考點解析】
根據《水利水電工程標準施工招標文件》(2009年版)除專用合同條款另有約定外,因變更引起的價格調整按照本款約定處理。
(1)已標價工程量清單中有適用于變更工作的子目的,采用該子目的單價。
(2)已標價工程量清單中無適用于變更工作的子目,但有類似子目的,可在合理范圍內參照類似子目的單價,由監理人商定或確定變更工作的單價。
(3)已標價工程量清單中無適用或類似子目的單價,可按照成本加利潤的原則,由監理人商定或確定變更工作的單價。
本題中,鏟運機經濟運距為不超過500m,取土區變更后,運距較大不適合鏟運機施工。1m3挖掘機配自卸汽車的單價作為類似單價可作參考。
10[簡答題]

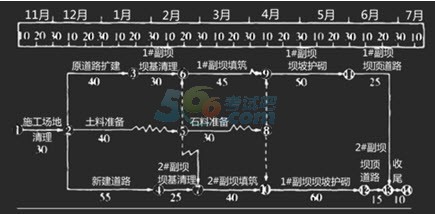

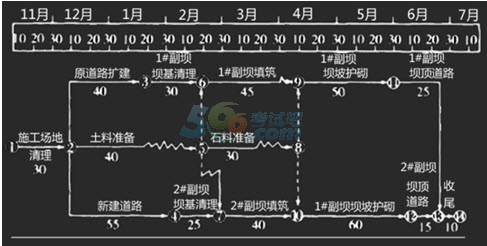

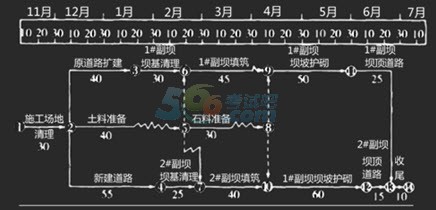

某以防洪為主,兼顧灌溉、供水和發電的中型水利工程,需進行擴建和加固,其中兩座副壩(1#和2#)的加固項目合同工期為8個月,計劃當年11月10日開工。項目經理部擬定的施工進度計劃如下圖。
說明:1.每月按30天計,時間單位為天;2.日期以當日末為準,如11月10月開工表示11月10日末開工。
實施過程中發生了如下事件:
事件1:按照12月10日上級下達的水庫調度方案,壩基清理最早只能在次年1月25日開始。
事件2:按照水庫調度方案,壩坡護砌迎水面施工最遲應在次年5月10日完成。壩坡迎水面與背水面護砌所需時間相同,按先迎水面后背水面順序安排施工。
事件3:“2#副壩填筑”的進度曲線如下:
事件4:次年6月20日檢查工程進度,1#、2#副壩壩頂?shù)缆芬淹瓿傻墓こ塘糠謩e為3/5、2/5。
問題:
(1)確定計劃工期;根據水庫調度方案,分別指出1#、2#副壩壩基清理最早何時開始。
(2)根據水庫調度方案,兩座副壩的壩坡護砌迎水面護砌施工何時能完成?可否滿足5月10日完成的要求?

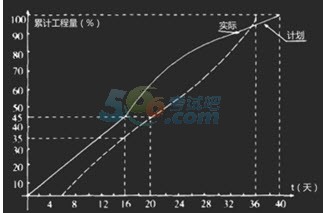

(3)依據事件3中2#副壩填筑進度曲線,分析在第16天末的計劃進度與實際進度,并確定2#副壩填筑實際用工天數。
(4)根據6月20日檢查結果,分析壩頂?shù)缆肥┕みM展狀況;若未完成的工程量仍按原計劃施工強度進行,分析對合同工期的影響。
◆◆參考解析:
(1)計劃工期為235天。1#、2#副壩壩基清理最早分別為1月25日、2月5日開始。
(2)按計劃1#、2#副壩壩坡護砌迎水面施工可于5月5日、5月10日完成,可滿足要求。
(3)2#副壩填筑第16天末的進度情況為:計劃應完成累計工程量45%,實際完成35%,拖欠10%工程量,推遲到第20天完成,延誤4天。2#副壩填筑實際用工30天。
(4)6月20日檢查,1#副壩壩頂?shù)缆芬淹瓿?/5,計劃應完成4/5、推遲5天。2#副壩壩頂?shù)缆芬淹瓿?/5,計劃應完成2/3、推遲4天。由于計劃工期比合同工期提前5天,而1#副壩推遲工期也是5天,故對合同工期沒有影響。
關注"考試吧一級建造師"微信,第一時間獲取最新資訊、內部資料信息!
一級建造師視頻題庫【手機題庫下載】丨微信搜索"考試吧一級建造師"
一級建造師QQ群: |
---|
相關推薦:
在線直播 名師課程 |
主講 老師 |
導學 規劃班 直播 1小時/科
課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
基礎 精講班 直播 20-24小時/科
課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
強化 精講班 直播 30-36小時/科
課程目標:強化突破特訓,吃透必考點。 課程優勢:從新教材和考綱出發,提升對必考知識的理解和運用程度。 |
沖刺備 考指導 0.5小時/科
課程目標:掌握沖刺期復習方法,調整高效備考方式。 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
考點 鎖分班 直播 12-18小時/科
課程目標:緊抓命題特點及趨勢,掌握考試命題規律。 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點。 |
高頻 刷題班 直播 9小時/科
課程目標:總結解題方法技巧,提高做題準確率。 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣。 |
案例專項 突破班 直播 實務科目9小時/科
課程目標:強化案例答題技巧,掌握案例分析答題模板。 課程優勢:深度剖析近年案例真題,挖掘出題規律,總結案例答題技巧及模板。 |
密押 點題班 直播 9小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎。 課程優勢:核心考點強化突破,穩抓得分點。 |
通關 必背班 直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分。 課程優勢:總結提煉多年必考核心內容,實用性極強。 |
應試 技巧班 直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧。 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧。 |
密訓 提分班 直播 1.5小時/科
課程目標:考前再強化,確保不丟分。 課程優勢:考根據歷年命題規律,考前再次梳理重要知識點,臨考提分。 |
報名 |
---|---|---|---|---|---|---|---|---|---|---|---|---|---|
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
|||
課時安排 | 1小時/科 | 20-24 小時/科 |
30-36 小時/科 |
0.5小時/科 | 12-18 小時/科 |
9小時/科 | 9小時/科 | 9小時/科 | 3小時/科 | 0.5小時/科 | 1.5小時/科 | ||
項目管理 | 二師兄 牛魔王 |
/ | 報名 | ||||||||||
工程經濟 | 牛魔王 | / | 報名 | ||||||||||
法規相關知識 | 房博 | / | 報名 | ||||||||||
建筑實務 | 大鵬 | / | 報名 | ||||||||||
市政實務 | 白象 菲菲 |
/ | 報名 | ||||||||||
機電實務 | 黃獅 | / | 報名 | ||||||||||
公路實務 | 白象 | / | 報名 |
在線課程 |
2025年
無憂取證班 46%學員選擇 |
2025年
AI私塾班 39%學員選擇 |
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望順利通過考試,高效取證 |
①零基礎/多次考試未通過 ②需要全面系統學習 ③自學能力不足/喜歡陪伴式學習 (需要全程督學/希望名師領學的學員) ④希望一次順利通過全部科目 |
在線課程 |
2025年
無憂取證班 46%學員選擇 |
2025年
AI私塾班 39%學員選擇 |
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望順利通過考試,高效取證 |
①零基礎/多次考試未通過 ②需要全面系統學習 ③自學能力不足/喜歡陪伴式學習 (需要全程督學/希望名師領學的學員) ④希望一次順利通過全部科目 |
||
AI 私 塾 基 因 提 分 模 式 |
導學 入門 |
導學規劃班 直播 1小時/科 課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
||
夯實 基礎 |
基礎精講班 直播 20-24小時/科 課程目標:全面掌握知識點,打牢基礎 課程優勢:全方位無死角精講教材知識點,梳理知識體系。 |
|||
強化精講班 直播 30-36小時/科 學習目標:強化突破特訓,吃透必考點 優勢:從新教材和考綱出發,提升對必考知識的理解和運用程度 |
||||
AI智能課后作業 課后練習 課程目標:學練結合,知識點內化吸收 課程優勢:私教精講班配套,知識點智能推薦課后練習 |
||||
強化 突破 |
沖刺備考指導 直播 0.5小時/科 課程目標:掌握沖刺期復習方法,調整高效備考方式 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
|||
考點鎖分班
直播 12-18小時/科 課程目標:緊抓命題特點及趨勢,掌握考試命題規律 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點 |
||||
高頻刷題班
直播 9小時/科 課程目標:總結解題方法技巧,提高做題準確率 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣 |
||||
案例專項突破班
直播 實務科目9小時/科
課程目標:強化案例答題技巧,掌握案例分析答題模板。 課程優勢:深度剖析近年案例真題,挖掘出題規律,總結案例答題技巧及模板。 |
||||
考前 沖刺 |
密押點題班1
直播 3小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎 課程優勢:核心考點強化突破,穩抓得分點 |
|||
密押點題班2
直播 3小時/科
課程目標:強化階段檢驗,查漏補缺,強化提升 課程優勢:核心考點強化突破,穩抓得分點 |
||||
密卷點題班3 直播 3小時/科 課程目標:模擬實戰,掌握實戰技巧,考場不慌亂 課程優勢:核心考點強化突破,穩抓得分點 |
||||
通關必背班
直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分 課程優勢:總結提煉多年必考核心內容,實用性極強 |
||||
終極 搶分 |
應試技巧班
直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧 |
|||
密訓提分班
直播 1.5小時/科
課程目標:考前再強化,確保不丟分 課程優勢:考根據歷年命題規律,考前再次梳理重要知識點,臨考提分 |
||||
VIP 美 題 智 能 練 習 |
★★★ 三星題庫 |
每日一練 |
||
每日錯題榜 |
||||
教材同步 |
||||
★★★★ 四星題庫 |
真題題庫
|
|||
章節刷題
|
||||
模擬題庫
|
||||
★★★★★ 五星題庫 |
高頻? |
|||
大數據易錯 |
||||
真題視頻解析
|
||||
VIP密訓
|
||||
美題·輔助練習 | 練習工具 |
|||
VIP 配 套 資 料 |
電子資料 | 電子書—通關攻略 | ||
電子書—極致真題 | ||||
全程學習計劃書 | ||||
五年真題集錦 | ||||
速記口訣 | ||||
考前10頁紙 | ||||
課程講義 | ||||
VIP 旗 艦 服 務 |
人工助學服務 | 授課老師1V1 | ||
班主任1V1 | ||||
班級交流群 | ||||
(AI)私人訂制服務 | 學籍檔案 | |||
PMAR智慧學習規劃 | ||||
大數據學習報告 | ||||
學習進度統計 | ||||
官網查分服務 | ||||
VIP勛章 | ||||
節點嚴控 | 考試倒計時提醒 | |||
VIP直播日歷 | ||||
上課提醒 | ||||
便捷系統 | 課程視頻、音頻、講義下載 | |||
手機、電腦、平板多平臺聽課 | ||||
無限次離線回放 | ||||
備考保障 |
2年有效期!有效期結束,考試不過科目退費!協議>> | 全科2年有效期,單科1年有效期!考試不過科目,免費重學1年! 協議>> | ||
套餐價格 | 全科:¥10880 實務單科:¥4880 公共單科:¥4680 |
全科:¥8880 實務單科:¥3280 公共單科:¥3080 |
