7[單選題] 下列管理過程的審計,不屬于水利工程基本建設項目審計的是( )。
A.開工審計B.建設期間審計C.后評價審計D.竣工決算審計
參考答案:C
◆◆參考解析:
【解析】根據《水利基本建設項目竣工決算審計規程》SL557—2012,水利工程基本建設項目審計按建設管理過程分為開工審計、建設期間審計和竣工決算審計。其中開工審計、建設期間審計,水利審計部門可根據項目性質、規模和建設管理的需要進行;竣工決算審計在項目正式竣工驗收之前必須進行。竣工決算審計是指水利基本建設項目竣工驗收前,水利審計部門對其竣工決算的真實性、合法性和效益性進行的審計監督和評價。故本題應選C。
8[單選題] 根據水利工程概算編制有關規定,施工企業利潤應按直接工程費和間接費之和的( )計算。
A.5%B.7%C.9%D.15%
參考答案:B
◆◆參考解析:
【解析】根據水利工程概算編制有關規定,利潤按建筑或安裝工程直接費與間接費之和的7%計算。故本題應選B。
9[多選題] 承包人的下列行為中,屬轉包行為的是( )。
A.承包人未在施工現場設立項目管理機構和派駐相應管理人員,并未對該工程的施工活動(包括工程質量、進度、安全、財務等)進行組織管理的B.承包人將其承包的全部工程發包給他人的,或者將其承包的全部工程肢解后以分包的名義分別發包給他人的C.承包人將工程分包給不具備相應資質條件的分包人的D.將主要建筑物主體結構工程分包的E.分包人將工程再次分包的
參考答案:A,B
◆◆參考解析:
【解析】根據《水利水電工程標準施工招標文件》(2009年版):
禁止將承包的工程進行轉包。承包人有下列行為之一者,屬轉包:
(1)承包人未在施工現場設立項目管理機構和派駐相應管理人員,并未對該工程的施工活動(包括工程質量、進度、安全、財務等)進行組織管理的;
(2)承包人將其承包的全部工程發包給他人的,或者將其承包的全部工程肢解后以分包的名義分別發包給他人的。
禁止將承包的工程進行違法分包。承包人有下列行為之一者,屬違法分包:
(1)承包人將工程分包給不具備相應資質條件的分包人的;
(2)將主要建筑物主體結構工程分包的;
(3)施工承包合同中未有約定,又未經項目法人書面認可,承包人將工程分包給他人的;
(4)分包人將工程再次分包的;
(5)法律、法規、規章規定的其他違法分包工程的行為。
故本題應選AB。
10[簡答題]背景資料

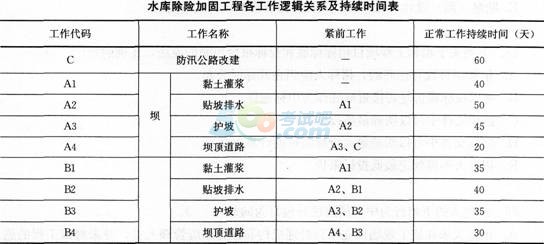

某水庫除險加固工程包括主壩、副壩加固及防汛公路改建等內容,主、副壩均為土石壩。發包人與承包人簽訂了施工合同。合同約定的節點工期要求:合同工期200天,2012年10月1日開工。項目部技術人員根據資源配置的基本條件,編寫了該工程各工作的邏輯關系及持續時間表(見下表所示),并據此繪制初始網絡進度計劃(如下圖所示),經監理單位審核后修正并補充完整。
工程如期開工,施工中發生如下事件:

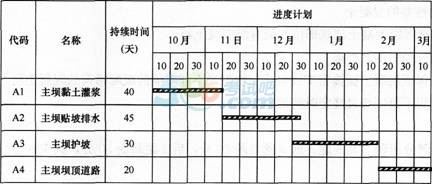

事件1:依據已批準的進度計劃,結合現場實際,項目部制定了主壩項目的橫道圖進度計劃如下:
注:除主壩項目外,其余項目均網絡計劃實施。
事件2:由于移民搬遷問題,C工作時斷時續,2013年1月15日全部完成,由此增加費用3萬元。
事件3:因修理損壞的灌漿設備,導致A1工作延誤了3天,造成機械閑置、人員窩工費用為1.5萬元/天。
事件4:A4工作從2013年2月16日開始,因部分壩頂道路壓實度沒達到質量要求,需返工處理,A4工作的實際持續時間為32天,工程費用增加2萬元。
問題
1.根據表1,在圖1的基礎上,繪制完整正確的網絡進度計劃。
2.指出主壩項目在網絡進度計劃中的總工期,最遲完成日期。
3.根據事件1,指出橫道圖進度計劃與監理單位批準的網絡圖進度計劃的不同之處;判斷主壩項目的橫道圖進度計劃能否滿足網絡圖計劃要求,并說明理由。若能滿足要求,則按橫道圖進度計劃施工,若不能滿足要求,則按網絡圖進度計劃施工。
4.指出事件2、事件3、事件4的責任方,并分別分析對工期的影響。
5.綜合上述事件,計算實際總工期;承包人有權提出增加多少費用和延長多少工期的要求?簡要說明理由。
◆◆參考解析:
1.【參考答案】
完整正確的網絡進度計劃如下:
①→⑤為C工作、持續時間60天;
③→⑥、④→⑦增加虛箭線(虛工作);
⑦→⑧B3工作的持續時間應為35天。
【考點解析】
本題考核邏輯關系表與網絡進度計劃之間的對應關系,掌握繪制網絡進度計劃的方法、節點箭線連接。
根據邏輯關系表,逐個檢查每項工作的緊前、緊后工作和持續時間:
(1)C工作無緊前工作、緊后工作為A4;
(2)B2、B3工作的緊前工作除圖1所示的B1、B2工作外,還分別有A2、A3工作。
2.【參考答案】
主壩項目的計劃工期為170天,最遲完成日期2013年3月20日。
【考點解析】
本題考核網絡時間參數之間的關系,掌握網絡計劃時間參數計算方法,根據網絡圖的復雜程度,可選擇工作時間、節點時間和最長線路法計算。
本題采用節點法計算:
主壩項目包括A1、A2、A3、A4,該項目計劃工期為最遲完成時間170天,網絡計劃從2012年10月1日開始,最遲完成日期為2013年3月20日。
3.【參考答案】
(1)橫道圖進度計劃(簡稱:橫道圖)與網絡進度計劃(簡稱:網絡圖)不同之處:
①A2工作持續時間網絡圖為50天,橫道圖為45天。
②A3工作開始日期網絡圖為2013年1月1日,與其他工作無搭接,橫道圖為2012年12月21日,與A2工作搭接5天。
③A4工作在網絡圖中持續時間20天,總時差為15天,可以在2013年2月16日至2013年3月20日期間安排,橫道圖從2013年2月11日開始,持續時間30天。
(2)主壩項目橫道圖進度計劃能滿足網絡進度計劃要求。
理由:主壩項目橫道圖從2012年10月1日開始,可于2013年3月10日完成,沒超過主壩項目的最遲完成日期為2013年3月20日,且A3和A4工作共有10天的總時差。
【考點解析】
本題考核網絡圖與橫道圖的比較,掌握兩種計劃表示方法的特點。
從同一工作的開始時間、持續時間、連續性、搭接關系、機動性、對后續工作的影響等方面進行分析。
4.【參考答案】
事件2的責任方為發包人,C工作計劃最遲完成日期為2013年1月30日,實際完成日期為2013年1月15日,不影響工期。
事件3的責任方為承包人,A1工作按橫道圖延誤了3天,A2、A3、A4、B1工作的開始時間將推遲,但3天的延誤時間并沒有超過總時差,不影響工期。
事件4的責任方為承包人,A4工作從2013年2月16日開始,32天后為2013年3月17日完成,未超過3月20日的最遲完成時間,不影響工期。
【考點解析】
本題考核關于進度延誤研判,掌握對進度延誤責任認定,對總工期影響程度的分析。
根據《水利水電工程標準施工招標文件》(2009年版)中有關發包人和承包人的責任和義務,確定造成進度延誤的責任方。
判別是否影響工期的方法:是否為關鍵工作?若是則影響工期;若不是,則判斷延誤時間是否超過總時差,若超過則影響工期;其余情況均不影響工期。
事件2中因為移民安置為發包人職責,因移民問題影響施工,責任為發包人。
事件3中修理損壞的設備、事件4中的質量問題返工均為承包人原因造成,故為承包人責任。
5.【參考答案】
實際總工期為200天,承包人有權提出增加3萬元的費用要求,無權提出延長工期的要求。
理由:事件2為發包人責任,承包人有權提出增加費用要求,而事件3、事件4為承包人責任,增加的費用和延長的工期由承包人自行承擔。
【考點解析】
本題考核對工期延誤、合同履約的綜合分析能力,熟悉《水利水電工程標準施工招標文件》(2009年版)有進度條款。
依據原邏輯關系和計劃,按實際進度時間數據重新計算工期。
根據《水利水電工程標準施工招標文件》(2009年版)中,“由于發包人的下列原因造成工期延誤的,承包人有權要求發包人延長工期和(或)增加費用,并支付合理利潤。”
①既影響工期,又增加費用,可延長工期和增加費用;②不影響工期且增加費用,不可延長工期,但可增加費用;③影響工期且不增加費用,可延長工期,但不可增加費用。
C工作和主壩項目均不影響工期,副壩項目均可按網絡計劃實施,故實際工期為200天。
上述事件中只有事件2延誤的責任為發包人,承包人有權提出增加3萬元費用的要求,不影響工期,故不能提出延長工期的要求。
