1[簡答題]背景資料
某水庫樞紐工程由大壩、溢洪道、電站及灌溉引水洞等建筑物組成。其中大壩為黏土心墻土石壩,最大壩高為35m;灌溉引水洞位于大壩左端的山體內,最大洞徑為6.0m。
工程在施工過程中發生如下事件:
事件1:為強化安全生產主體責任,項目法人要求各參建單位落實主要負責人安全生產第一責任人的責任,做到“一崗雙責”,把安全生產責任落實到各個環節、崗位和人員,確保安全生產的“四項措施”落實到位。
事件2:壩體填筑前,施工單位對壩體填筑土料進行了碾壓試驗,確定壓實參數。施工時先進行黏土心墻填筑,后進行上下游反濾料及壩殼料填筑。
事件3:灌溉引水洞采用爆破法施工,相向開挖。在相向開挖的兩個工作面相距15m時,由于兩個工作面的爆破作業不同步,造成5名工人重傷。
問題
1.根據水利部“關于貫徹落實《國務院關于堅持科學發展安全發展、促進安全生產形勢持續穩定好轉的意見》,進一步加強水利安全生產工作的實施意見”(水安監57號),簡要說明事件1中“一崗雙責”的“雙責”和“四項措施”的具體內容。
2.事件2中施工單位確定的土料填筑壓實參數主要包括哪些?
3.根據《碾壓式土石壩施工規范》DL/T5129--2001,指出事件2壩體填筑程序的不妥之處,并說明理由。
4.指出并說明事件3爆破作業的不妥之處;根據《水利工程建設重大質量與安全事故應急預案》,說明本工程質量與安全事事故級別或類別。
◆◆參考解析:
1. “一崗雙責”的“雙責”是指:對分管的業務工作負責;對分管業務范圍內的安全生產負責!八捻棿胧卑ǎ喊踩度、安全管理、安全裝備、教育培訓等措施。
2.土料填筑壓實參數主要包括碾壓機具的重量、含水量、碾壓遍數及鋪土厚度等,對于振動碾還應包括振動頻率及行走速率等。
3.不妥之處:先進行黏土心墻填筑,后進行上下游反濾料及壩殼料填筑。理由:根據《碾壓式土石壩施工規范》DL/T5129--2001,第10.2.7條規定:心墻應同上下游反濾料及部分壩殼料平起填筑,跨縫碾壓。宜采用先填反濾料后填土料的平起填筑法施工。
4.不妥之處:在相向開挖的兩個工作面相距15m時,還分別進行爆破作業。
本工程質量與安全事故級別為:Ⅳ級較大質量與安全事故。
2[簡答題]背景資料

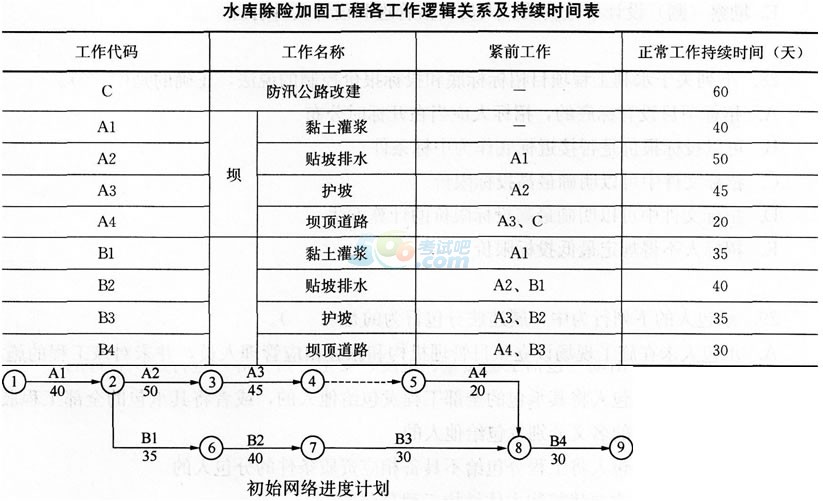

某水庫除險加固工程包括主壩、副壩加固及防汛公路改建等內容,主、副壩均為土石壩。發包人與承包人簽訂了施工合同。合同約定的節點工期要求:合同工期200天,2012年10月1日開工。項目部技術人員根據資源配置的基本條件,編寫了該工程各工作的邏輯關系及持續時間表(見下表所示),并據此繪制初始網絡進度計劃(如下圖所示),經監理單位審核后修正并補充完整。
工程如期開工,施工中發生如下事件:
事件1:依據已批準的進度計劃,結合現場實際,項目部制定了主壩項目的橫道圖進度計劃如下:
事件2:由于移民搬遷問題,C工作時斷時續,2013年1月15日全部完成,由此增加費用3萬元。
事件3:因修理損壞的灌漿設備,導致A1工作延誤了3天,造成機械閑置、人員窩工費用為1.5萬元/天事件4:A4工作從2013年2月16日開始,因部分壩頂道路壓實度沒達到質量要求,需返工處理,A4工作的實際持續時間為32天,工程費用增加2萬元。
問題

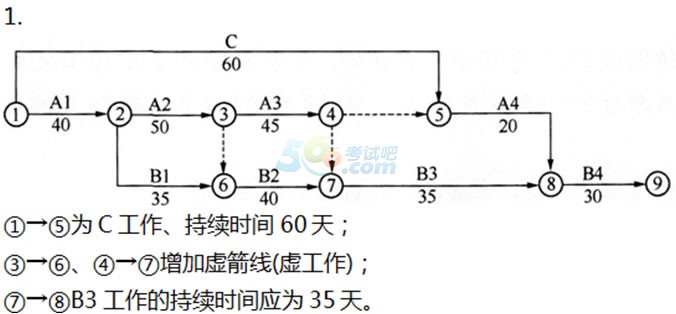

1.根據表1,在圖1的基礎上,繪制完整正確的網絡進度計劃。
2.指出主壩項目在網絡進度計劃中的總工期,最遲完成日期。
3.根據事件1,指出橫道圖進度計劃與監理單位批準的網絡圖進度計劃的不同之處;判斷主壩項目的橫道圖進度計劃能否滿足網絡圖計劃要求,并說明理由。若能滿足要求,則按橫道圖進度計劃施工,若不能滿足要求,則按網絡圖進度計劃施工。
4.指出事件2、事件3、事件4的責任方,并分別分析對工期的影響。
5.綜合上述事件,計算實際總工期;承包人有權提出增加多少費用和延長多少工期的要求?簡要說明理由。
◆◆參考解析:
2.主壩項目的計劃工期為170天,最遲完成日期2013年3月20日。
3.(1)橫道圖進度計劃(簡稱:橫道圖)與網絡進度計劃(簡稱:網絡圖)不同之處:
、貯2工作持續時間網絡圖為50天,橫道圖為45天。
、贏3工作開始日期網絡圖為2013年1月1日,與其他工作無搭接,橫道圖為2012年12月21日,與A2工作搭接5天。
、跘4工作在網絡圖中持續時間20天,總時差為15天,可以在2013年2月16日至2013年3月20日期間安排,橫道圖從2013年2月11日開始,持續時間30天。
(2)主壩項目橫道圖進度計劃能滿足網絡進度計劃要求。
理由:主壩項目橫道圖從2012年10月1日開始,可于2013年3月10日完成,沒超過主壩項目的最遲完成日期為2013年3月20日,且A3和A4工作共有10天的總時差。
4事件2的責任方為發包人,C工作計劃最遲完成日期為2013年1月30日,實際完成日期為2013年1月15日,不影響工期。
事件3的責任方為承包人,A1工作按橫道圖延誤了3天,A2、A3、A4、B1工作的開始時間將推遲,但3天的延誤時間并沒有超過總時差,不影響工期。
事件4的責任方為承包人,A4工作從2013年2月16日開始,32天后為2013年3月17日完成,未超過3月20日的最遲完成時間,不影響工期。
5.實際總工期為200天,承包人有權提出增加3萬元的費用要求,無權提出延長工期的要求。
理由:事件2為發包人責任,承包人有權提出增加費用要求,而事件3、事件4為承包人責任,增加的費用和延長的工期由承包人自行承擔。
3[簡答題] 某水閘建筑在砂質壤土地基上,水閘每孔凈寬8m,共3孔,采用平板閘門,閘門采用一臺門式啟閉機啟閉,閘墩厚度為2m,因閘室的總寬度較小,故不分縫。閘底板的總寬度為30m,凈寬為24m,底板順水流方向長度為20m。施工中發現由于平板閘門主軌、側軌安裝出現嚴重偏差,產生了質量事故。
問題:
(1)根據水利部1999年3月4日頒布的《水利工程質量事故處理暫行規定》(水利部令第9號),進行質量事故處理的基本要求是什么?
(2)根據水利部1999年3月4日頒布的《水利工程質量事故處理暫行規定》(水利部令第9號),工程質量事故分類的依據是什么?工程質量事故分為哪幾類?
(3)工程采用的是門式啟閉機,安裝時應注意哪些方面?
(4)平板閘門的安裝工藝一般包括幾種?
◆◆參考解析:
(1)根據水利部1999年3月4日頒布的《水利工程質量事故處理暫行規定》(水利部令第9號),進行質量事故處理的基本要求是:
、侔l生質量事故,必須堅持“事故原因不查清楚不放過、主要事故責任者和職工未受教育不放過、補救和防范措施不落實不放過”的原則,認真調查事故原因,研究處理措施,查明事故責任,做好事故處理工作。
、诎l生質量事故后,必須針對事故原因提出工程處理方案,經有關單位審定后實施。
、凼鹿侍幚硇枰M行設計變更的,需原設計單位或有資質的單位提出設計變更方案。
需要進行重大設計變更的,必須經原設計審批部門審定后實施。
、苁鹿什课惶幚硗戤吅,必須按照管理權限經過質量評定與驗收后,方可投入使用或進入下一階段施工。
、莞鶕1999年3月4日頒布的《水利工程質量事故處理暫行規定》(水利部令第9號),小于一般質量事故的質量問題稱為質量缺陷。水利工程應當實行質量缺陷備案制度。
(2)根據水利部1999年3月4日頒布的《水利工程質量事故處理暫行規定》(水利部令第9號),工程質量事故按直接經濟損失的大小,檢查、處理事故對工期的影響時間長短和對工程正常使用的影響進行分類。分為一般質量事故、較大質量事故、重大質量事故、特大質量事故四類。
(3)門式啟閉機,安裝時應注意以下幾個方面的問題:
、匍T式啟閉機安裝應爭取將門機各組成部件予以擴大預組裝,然后進行擴大部件吊裝,以減少高空作業工作量并加快安裝速度。
、陂T腿安裝應利用各種固定點予以加固牛腿或在壩體上游壩面處增設臨時牛腿予以加固,將來門機安裝后再用混凝土把牛腿預留孔處回填抹平。
③門式啟閉機門腿與主梁的連接,可采用門腿法蘭與主梁端翼板直接焊接的施工方法。
(4)平板閘門的安裝工藝一般包括整扇吊入;分節吊入、節間螺接或軸接;分節吊入、節間焊接。
4[單選題]在天然建筑材料勘察初查階段,勘察儲量一般不少于設計需要量的( )倍。
A.1.5~2
B.2~2.5
C.2.5~3
D.3~3.5
參考答案:C
◆◆參考解析:
【解析】天然建筑材料的勘察級別劃分為普查、初查、詳查三個階段。關于料場儲量,在初查階段,勘察儲量一般不少于設計需要量的2.5~3倍;詳查階段勘察儲量一般不少于設計需要量的1.5~2倍,并應滿足施工可開采儲量的要求。故本題應選C。
5[單選題] 潛在投標人或者其他利害關系人對招標文件有異議的,應當在投標截止時間10日前提出,招標人應當自收到異議之日起( )日內作出答復。
A.3B.5C.7D.10
參考答案:A
◆◆參考解析:
【解析】根據《水利水電工程標準施工招標文件》(2009年版),處理招標文件異議的要求是:潛在投標人或者其他利害關系人對招標文件有異議的,應當在投標截止時間10目前提出。招標人應當自收到異議之日起3日內作出答復;作出答復前,應當暫停招標投標活動。未在規定時間提出異議的,不得再對招標文件相關內容提出投訴。故本題應選A。
關注"考試吧一級建造師"微信,第一時間獲取最新資訊、內部資料信息!
一級建造師視頻題庫【手機題庫下載】丨微信搜索"考試吧一級建造師"
一級建造師QQ群: |
---|
相關推薦:
在線直播 名師課程 |
主講 老師 |
導學 規劃班 直播 1小時/科
課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
基礎 精講班 直播 20-24小時/科
課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
強化 精講班 直播 30-36小時/科
課程目標:強化突破特訓,吃透必考點。 課程優勢:從新教材和考綱出發,提升對必考知識的理解和運用程度。 |
沖刺備 考指導 0.5小時/科
課程目標:掌握沖刺期復習方法,調整高效備考方式。 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
考點 鎖分班 直播 12-18小時/科
課程目標:緊抓命題特點及趨勢,掌握考試命題規律。 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點。 |
高頻 刷題班 直播 9小時/科
課程目標:總結解題方法技巧,提高做題準確率。 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣。 |
案例專項 突破班 直播 實務科目9小時/科
課程目標:強化案例答題技巧,掌握案例分析答題模板。 課程優勢:深度剖析近年案例真題,挖掘出題規律,總結案例答題技巧及模板。 |
密押 點題班 直播 9小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎。 課程優勢:核心考點強化突破,穩抓得分點。 |
通關 必背班 直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分。 課程優勢:總結提煉多年必考核心內容,實用性極強。 |
應試 技巧班 直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧。 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧。 |
密訓 提分班 直播 1.5小時/科
課程目標:考前再強化,確保不丟分。 課程優勢:考根據歷年命題規律,考前再次梳理重要知識點,臨考提分。 |
報名 |
---|---|---|---|---|---|---|---|---|---|---|---|---|---|
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
|||
課時安排 | 1小時/科 | 20-24 小時/科 |
30-36 小時/科 |
0.5小時/科 | 12-18 小時/科 |
9小時/科 | 9小時/科 | 9小時/科 | 3小時/科 | 0.5小時/科 | 1.5小時/科 | ||
項目管理 | 二師兄 牛魔王 |
/ | 報名 | ||||||||||
工程經濟 | 牛魔王 | / | 報名 | ||||||||||
法規相關知識 | 房博 | / | 報名 | ||||||||||
建筑實務 | 大鵬 | / | 報名 | ||||||||||
市政實務 | 白象 菲菲 |
/ | 報名 | ||||||||||
機電實務 | 黃獅 | / | 報名 | ||||||||||
公路實務 | 白象 | / | 報名 |
在線課程 |
2025年
無憂取證班 46%學員選擇 |
2025年
AI私塾班 39%學員選擇 |
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望順利通過考試,高效取證 |
①零基礎/多次考試未通過 ②需要全面系統學習 ③自學能力不足/喜歡陪伴式學習 (需要全程督學/希望名師領學的學員) ④希望一次順利通過全部科目 |
在線課程 |
2025年
無憂取證班 46%學員選擇 |
2025年
AI私塾班 39%學員選擇 |
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望順利通過考試,高效取證 |
①零基礎/多次考試未通過 ②需要全面系統學習 ③自學能力不足/喜歡陪伴式學習 (需要全程督學/希望名師領學的學員) ④希望一次順利通過全部科目 |
||
AI 私 塾 基 因 提 分 模 式 |
導學 入門 |
導學規劃班 直播 1小時/科 課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
||
夯實 基礎 |
基礎精講班 直播 20-24小時/科 課程目標:全面掌握知識點,打牢基礎 課程優勢:全方位無死角精講教材知識點,梳理知識體系。 |
|||
強化精講班 直播 30-36小時/科 學習目標:強化突破特訓,吃透必考點 優勢:從新教材和考綱出發,提升對必考知識的理解和運用程度 |
||||
AI智能課后作業 課后練習 課程目標:學練結合,知識點內化吸收 課程優勢:私教精講班配套,知識點智能推薦課后練習 |
||||
強化 突破 |
沖刺備考指導 直播 0.5小時/科 課程目標:掌握沖刺期復習方法,調整高效備考方式 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
|||
考點鎖分班
直播 12-18小時/科 課程目標:緊抓命題特點及趨勢,掌握考試命題規律 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點 |
||||
高頻刷題班
直播 9小時/科 課程目標:總結解題方法技巧,提高做題準確率 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣 |
||||
案例專項突破班
直播 實務科目9小時/科
課程目標:強化案例答題技巧,掌握案例分析答題模板。 課程優勢:深度剖析近年案例真題,挖掘出題規律,總結案例答題技巧及模板。 |
||||
考前 沖刺 |
密押點題班1
直播 3小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎 課程優勢:核心考點強化突破,穩抓得分點 |
|||
密押點題班2
直播 3小時/科
課程目標:強化階段檢驗,查漏補缺,強化提升 課程優勢:核心考點強化突破,穩抓得分點 |
||||
密卷點題班3 直播 3小時/科 課程目標:模擬實戰,掌握實戰技巧,考場不慌亂 課程優勢:核心考點強化突破,穩抓得分點 |
||||
通關必背班
直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分 課程優勢:總結提煉多年必考核心內容,實用性極強 |
||||
終極 搶分 |
應試技巧班
直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧 |
|||
密訓提分班
直播 1.5小時/科
課程目標:考前再強化,確保不丟分 課程優勢:考根據歷年命題規律,考前再次梳理重要知識點,臨考提分 |
||||
VIP 美 題 智 能 練 習 |
★★★ 三星題庫 |
每日一練 |
||
每日錯題榜 |
||||
教材同步 |
||||
★★★★ 四星題庫 |
真題題庫
|
|||
章節刷題
|
||||
模擬題庫
|
||||
★★★★★ 五星題庫 |
高頻? |
|||
大數據易錯 |
||||
真題視頻解析
|
||||
VIP密訓
|
||||
美題·輔助練習 | 練習工具 |
|||
VIP 配 套 資 料 |
電子資料 | 電子書—通關攻略 | ||
電子書—極致真題 | ||||
全程學習計劃書 | ||||
五年真題集錦 | ||||
速記口訣 | ||||
考前10頁紙 | ||||
課程講義 | ||||
VIP 旗 艦 服 務 |
人工助學服務 | 授課老師1V1 | ||
班主任1V1 | ||||
班級交流群 | ||||
(AI)私人訂制服務 | 學籍檔案 | |||
PMAR智慧學習規劃 | ||||
大數據學習報告 | ||||
學習進度統計 | ||||
官網查分服務 | ||||
VIP勛章 | ||||
節點嚴控 | 考試倒計時提醒 | |||
VIP直播日歷 | ||||
上課提醒 | ||||
便捷系統 | 課程視頻、音頻、講義下載 | |||
手機、電腦、平板多平臺聽課 | ||||
無限次離線回放 | ||||
備考保障 |
2年有效期!有效期結束,考試不過科目退費!協議>> | 全科2年有效期,單科1年有效期!考試不過科目,免費重學1年! 協議>> | ||
套餐價格 | 全科:¥10880 實務單科:¥4880 公共單科:¥4680 |
全科:¥8880 實務單科:¥3280 公共單科:¥3080 |
