首頁 考試吧論壇 Exam8視線 考試商城 網絡課程 模擬考試 考友錄 實用文檔 求職招聘 論文下載 | ||
![]() |
2012中考 | 2012高考 | 2012考研 | 考研培訓 | 在職研 | 自學考試 | 成人高考 | 法律碩士 | MBA考試 MPA考試 | 中科院 |
|
![]() |
四六級 | 職稱英語 | 商務英語 | 公共英語 | 托福 | 托業 | 雅思 | 專四專八 | 口譯筆譯 | 博思 GRE GMAT | 新概念英語 | 成人英語三級 | 申碩英語 | 攻碩英語 | 職稱日語 | 日語學習 | 零起點法語 | 零起點德語 | 零起點韓語 |
|
![]() |
計算機等級考試 | 軟件水平考試 | 職稱計算機 | 微軟認證 | 思科認證 | Oracle認證 | Linux認證 華為認證 | Java認證 |
|
![]() |
公務員 | 報關員 | 銀行從業資格 | 證券從業資格 | 期貨從業資格 | 司法考試 | 法律顧問 | 導游資格 報檢員 | 教師資格 | 社會工作者 | 外銷員 | 國際商務師 | 跟單員 | 單證員 | 物流師 | 價格鑒證師 人力資源 | 管理咨詢師 | 秘書資格 | 心理咨詢師 | 出版專業資格 | 廣告師職業水平 | 駕駛員 網絡編輯 | 公共營養師 | 國際貨運代理人 | 保險從業資格 | 電子商務師 | 普通話 | 企業培訓師 營銷師 |
|
![]() |
衛生資格 | 執業醫師 | 執業藥師 | 執業護士 | |
![]() |
會計從業資格考試(會計證) | 經濟師 | 會計職稱 | 注冊會計師 | 審計師 | 注冊稅務師 注冊資產評估師 | 高級會計師 | ACCA | 統計師 | 精算師 | 理財規劃師 | 國際內審師 |
|
![]() |
一級建造師 | 二級建造師 | 造價工程師 | 造價員 | 咨詢工程師 | 監理工程師 | 安全工程師 質量工程師 | 物業管理師 | 招標師 | 結構工程師 | 建筑師 | 房地產估價師 | 土地估價師 | 巖土師 設備監理師 | 房地產經紀人 | 投資項目管理師 | 土地登記代理人 | 環境影響評價師 | 環保工程師 城市規劃師 | 公路監理師 | 公路造價師 | 安全評價師 | 電氣工程師 | 注冊測繪師 | 注冊計量師 化工工程師 | 材料員 |
|
![]() |
繽紛校園 | 實用文檔 | 英語學習 | 作文大全 | 求職招聘 | 論文下載 | 訪談 | 游戲 |
三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四,、(五)題各30分)
(一)
背景資料:某機電總承包公司通過投標承接,一棟超高層辦公樓的機電安裝工程。總承包公司中標后,業主向總承包公司提出超出招標文件中主要合同條款的附加條件,井以此作為簽訂合同的前提。附加條件包括①增加凈化空調系統工程:②將原計劃總工期20個目改為18個月。
總承包公司與業主簽訂合同后,征得業主同意,將其中的幾項分部一程分包給了幾家具有相應資質條件的分包單位。為了防止分包單位延誤工程進度,合同條款有如下內容:
“如果分包單位落后于分包合同規定的工程進度,總承包公司可以指示分包單位采取必要的措施來加快工程進度。對由于分包單位的延誤所產生的誤期損失,總承包公司可以從已完工作所商定的進度款中扣除部分金額作為對分包單位的罰款處理”。
消防工程完工后,總承包公司向建設單位和公安消防機構提出申請,要求對竣工工程進行消防驗收,征得公安消防機構同意后,建設單位組織監理、總承包公司和分包單位共同參加現場檢查和現場驗收。
電梯安裝中接受了當地安全監察機構的指導和監控,安裝結束經自檢后,由總承包公司調試,最后由建設單位將檢驗和調試的結果告知國務院特種設備安全監督管理部門核準的檢驗檢測機構,要求監督檢查。
問題:
1.業主與總承包公司簽訂合同時哪些做法違反法律規定?法律依據是什么?
2.總承包公司與分包單位訂立的合同中有哪些不利于總承包公司的條款?指出并說明。
3.指出消防系統工程驗收中不正確之處,正確的消防系統工程驗收應如何進行?
4.指出電梯安裝工程監督檢驗過程中不正確之處,并予以糾正。
(二)

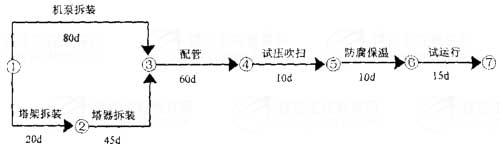

背景資料:A公司應邀參加氮制造廠合成壓縮工段技改工程投標,招標書說明,以工期安排最短、最合理為中標主要條件。A公司技術部門依據招標書指出的工程內容編制了網絡計劃(見下圖)。
附加說明:1.配管包括機泵本體配管25d,塔器本體配管20d,塔機間連接配管15d;2.試運行包含空負荷單機和聯動試運轉,考慮不可預見因素較多,計劃安排15d的試運行時間。
A公司總工程師審核認為網絡圖不符合最短工期要約,退回重編,要求附加說明。
經修改重編網絡圖,A公司最后中標。
施工中無損檢測發現甲供的高壓管件焊縫存在缺陷,退貨重供,延誤施工10天,A公司為保證總工期不變,加大投入,實施加班作業,最終如期完工。為此,A公司向業主發出索賠意向書。
問題: 1.A公司技術部門第一次提交的網絡計劃工期為多少天?以節點符號表示出關鍵線路。
2.以不壓縮各工序的工作時間為前提條件,畫出重編的網絡計劃圖。工期可縮短多少天?以節點符號表示出關鍵線路。并以重編的網絡計劃為前提,附加說明如何再進一步縮短工期?
3.高壓管件焊縫常用哪幾種無損檢測方法檢測(以優先順序排序)?
4.發現高壓管件不合格,A公司應如何處理?A公司索賠成立的條件是什么?
(三)
背景資料:某公司承擔一機電改建工程,工程量主要為新建4臺5000m3原油罐及部分管線,更換2臺重356t、高45m的反應器,反應器施工方法為分段吊裝組焊。
針對作業活動,項目部風險管理小組對風險進行了識別和評價,確定了火災、觸電、機械傷害、窒息或中毒、焊接、應急響應等為重大風險。
在儲罐防腐施工中,因油漆工缺員,臨時從敷設電纜的外雇工中抽出兩人進行油漆調和作業,其中一人違反規定,自帶火種,在調和油漆時,引發一桶稀釋劑著火將其本人燒傷,項目部立即啟動應急預案,對他進行救護,并送往醫院住院治療。
項目部和該工人訂立的勞務合同規定,因本人違反操作規程或安全規定而發生事故的責任自負,因此,事發當日,項目部將該名工人除名,并讓其自行支付所有醫藥費用。項目部認為該名工人不屬于本企業正式員工,故對該事件不作為事故進行調查和處理。
罐區主體工程完成后,消防系統的工程除了消防泵未安裝外,其余報警裝置已調試完,消防管線試壓合格,業主決定投用4臺原油罐,為了保證安全,購買一批干粉消防器材放在罐區作為火災應急使用。
