首頁 考試吧論壇 Exam8視線 考試商城 網絡課程 模擬考試 考友錄 實用文檔 求職招聘 論文下載 | ||
![]() |
2012中考 | 2012高考 | 2012考研 | 考研培訓 | 在職研 | 自學考試 | 成人高考 | 法律碩士 | MBA考試 MPA考試 | 中科院 |
|
![]() |
四六級 | 職稱英語 | 商務英語 | 公共英語 | 托福 | 托業 | 雅思 | 專四專八 | 口譯筆譯 | 博思 GRE GMAT | 新概念英語 | 成人英語三級 | 申碩英語 | 攻碩英語 | 職稱日語 | 日語學習 | 零起點法語 | 零起點德語 | 零起點韓語 |
|
![]() |
計算機等級考試 | 軟件水平考試 | 職稱計算機 | 微軟認證 | 思科認證 | Oracle認證 | Linux認證 華為認證 | Java認證 |
|
![]() |
公務員 | 報關員 | 銀行從業資格 | 證券從業資格 | 期貨從業資格 | 司法考試 | 法律顧問 | 導游資格 報檢員 | 教師資格 | 社會工作者 | 外銷員 | 國際商務師 | 跟單員 | 單證員 | 物流師 | 價格鑒證師 人力資源 | 管理咨詢師 | 秘書資格 | 心理咨詢師 | 出版專業資格 | 廣告師職業水平 | 駕駛員 網絡編輯 | 公共營養師 | 國際貨運代理人 | 保險從業資格 | 電子商務師 | 普通話 | 企業培訓師 營銷師 |
|
![]() |
衛生資格 | 執業醫師 | 執業藥師 | 執業護士 | |
![]() |
會計從業資格考試(會計證) | 經濟師 | 會計職稱 | 注冊會計師 | 審計師 | 注冊稅務師 注冊資產評估師 | 高級會計師 | ACCA | 統計師 | 精算師 | 理財規劃師 | 國際內審師 |
|
![]() |
一級建造師 | 二級建造師 | 造價工程師 | 造價員 | 咨詢工程師 | 監理工程師 | 安全工程師 質量工程師 | 物業管理師 | 招標師 | 結構工程師 | 建筑師 | 房地產估價師 | 土地估價師 | 巖土師 設備監理師 | 房地產經紀人 | 投資項目管理師 | 土地登記代理人 | 環境影響評價師 | 環保工程師 城市規劃師 | 公路監理師 | 公路造價師 | 安全評價師 | 電氣工程師 | 注冊測繪師 | 注冊計量師 化工工程師 |
|
![]() |
繽紛校園 | 實用文檔 | 英語學習 | 作文大全 | 求職招聘 | 論文下載 | 訪談 | 游戲 |
(1)要求賠償整改期間機械、人員的窩工損失;
(2)增加的補樁應予以計量、支付。
理由是:
(1)甲公司負責樁位測量放線,乙公司按給定的樁位負責施工,樁體沒有質量問題;
(2)樁位施工放線成果已由現場監理工程師簽認。
問題:
1.總監理工程師批準上述處理方案,在工作程序方面是否妥當?說明理由。并簡述監理工程師處理施工過程中工程質量問題工作程序的要點。
2.專業監理工程師在樁位偏移這一質量問題中是否有責任?說明理由。
3.寫出施工前專業監理工程師對A公司報送的施工測量成果檢查、復核什么內容。
4.乙公司提出的索賠要求,總監理工程師應如何處理?說明理由。
標準答案:1.工作程序不妥(1.0分);理由:該項目總監理工程師批準處理方案時,既沒有取得建設單位同意(1.5分),也沒有取得設計單位的認可(1.5分);
處理質量問題工作程序要點:
(1)發出質量問題通知單,責令承包單位報送質量問題調查報告(1.5分);
(2)審查質量問題處理方案(1.5分);
(3〕跟蹤檢查承包單位對已批準處理方案的實施情況(1.5分);
(4)驗收處理結果(1.0分);
(5〕向建設單位提交有關質量問題的處理報告(1.o分);
(6)將完整的處理記錄整理歸檔(0.5分)。
2。測量專業監理工程師在這一質量問題上沒有責任(2.0分);理由:設計圖紙標注有誤,責任單位在設計院(2分)。
3。施工過程測量放線質量控制要點(2.0分)。
承包單位在測量放線完畢,應進行自檢,合格后填寫施工測量放線報驗申請表,并附上放線的依據材料及放線成果表報送項目監理機構。專業監理工程師應實地查驗放線精度是否符合規范及標準要求,施工軸線控制樁的位置、軸線和高程的控制標志是否牢靠、明顯等。經審核、查驗合格,簽認施工測量報驗申請表。
4.總監理工程師應不予受理(1.0分);理由:分包單位與建設單位沒有合同關系(1.0 分),總監理工程師只受理總承包單位提出的索賠(1.0分)。

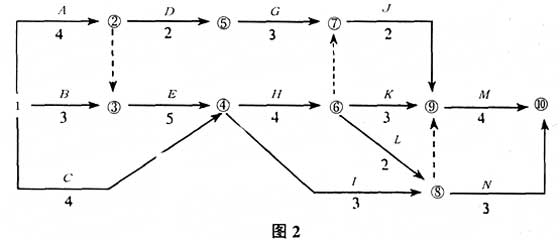

5.某委托監理的工程,施工合同工期為20個月,土方工程量為28000m3,土方單價為18元/m3。施工合同中規定,土方工程量超出原估計工程量15 %時,新的土方單價應調整為15元/m3。經監理工程師審核批準的施工進度計劃如圖2所示 (時間單位:月)。其中工作A、E、J共用一臺施工機械且必須順序施工。
問題:
1.為確保工程按期完工,圖2中哪些工作應為重點控制對象?施工機械閑置的時間是多少?
2.當該計劃執行3個月后,建設單位提出增加一項新的工作F。根據施工組織的不同,工作F可有兩種安排方案,方案1:如圖3所示;方案2:如圖:4所示。
經監理工程師確認,工作F的持續時間為3個月。比較兩種組織方案哪一個更合理。為什么?
