首頁 考試吧論壇 Exam8視線 考試商城 網絡課程 模擬考試 考友錄 實用文檔 求職招聘 論文下載 | ||
![]() |
2012中考 | 2012高考 | 2012考研 | 考研培訓 | 在職研 | 自學考試 | 成人高考 | 法律碩士 | MBA考試 MPA考試 | 中科院 |
|
![]() |
四六級 | 職稱英語 | 商務英語 | 公共英語 | 托福 | 托業 | 雅思 | 專四專八 | 口譯筆譯 | 博思 GRE GMAT | 新概念英語 | 成人英語三級 | 申碩英語 | 攻碩英語 | 職稱日語 | 日語學習 | 零起點法語 | 零起點德語 | 零起點韓語 |
|
![]() |
計算機等級考試 | 軟件水平考試 | 職稱計算機 | 微軟認證 | 思科認證 | Oracle認證 | Linux認證 華為認證 | Java認證 |
|
![]() |
公務員 | 報關員 | 銀行從業資格 | 證券從業資格 | 期貨從業資格 | 司法考試 | 法律顧問 | 導游資格 報檢員 | 教師資格 | 社會工作者 | 外銷員 | 國際商務師 | 跟單員 | 單證員 | 物流師 | 價格鑒證師 人力資源 | 管理咨詢師 | 秘書資格 | 心理咨詢師 | 出版專業資格 | 廣告師職業水平 | 駕駛員 網絡編輯 | 公共營養師 | 國際貨運代理人 | 保險從業資格 | 電子商務師 | 普通話 | 企業培訓師 營銷師 |
|
![]() |
衛生資格 | 執業醫師 | 執業藥師 | 執業護士 | |
![]() |
會計從業資格考試(會計證) | 經濟師 | 會計職稱 | 注冊會計師 | 審計師 | 注冊稅務師 注冊資產評估師 | 高級會計師 | ACCA | 統計師 | 精算師 | 理財規劃師 | 國際內審師 |
|
![]() |
一級建造師 | 二級建造師 | 造價工程師 | 造價員 | 咨詢工程師 | 監理工程師 | 安全工程師 質量工程師 | 物業管理師 | 招標師 | 結構工程師 | 建筑師 | 房地產估價師 | 土地估價師 | 巖土師 設備監理師 | 房地產經紀人 | 投資項目管理師 | 土地登記代理人 | 環境影響評價師 | 環保工程師 城市規劃師 | 公路監理師 | 公路造價師 | 安全評價師 | 電氣工程師 | 注冊測繪師 | 注冊計量師 化工工程師 |
|
![]() |
繽紛校園 | 實用文檔 | 英語學習 | 作文大全 | 求職招聘 | 論文下載 | 訪談 | 游戲 |
標準答案:1.總監理工程師應在約定的時間內,組織專業監理工程師審查,提出意見后,由總監理工程師審核簽認。需要承包單位修改時,由總監理工程師簽發書面意見,退回承包單位修改后再報審,總監理工程師重新審查。
對于施工組織設計內容的審批上,第一個問題的處理是不正確的,因總監理工程師無權改變設計。第二個問題的處理妥當,屬于施工組織設計審查應處理的問題。
2.專業監理工程師還應從以下4個方面對承包單位的試驗室進行考核:
①法定計量部門對試驗設備出具的計量鑒定證明;
、谠囼炇业墓芾碇贫;
、墼囼炄藛T的資格證書;
、鼙竟こ痰脑囼烅椖考捌湟。
3.建設單位要求邊施工邊辦施工許可證的做法不妥。正確的做法是建設單位應在自領取施工許可證起3個月內開工。
此外,建設單位起草會議紀要不妥,第一次工地會議紀要應由監理機構負責起草,并經與會各方代表會簽。
4;監理單位應要求施工單位將無安裝資格證書的人員清除出場,并請有資格的檢測單位對已完工的部分進行檢查。
5,監理工程師的做法是正確的。施工單位的費用索賠和工程延期要求不應該被批準,因為暫停施工的原因是施工單位未按技術規程要求操作,屬施工單位的原因。

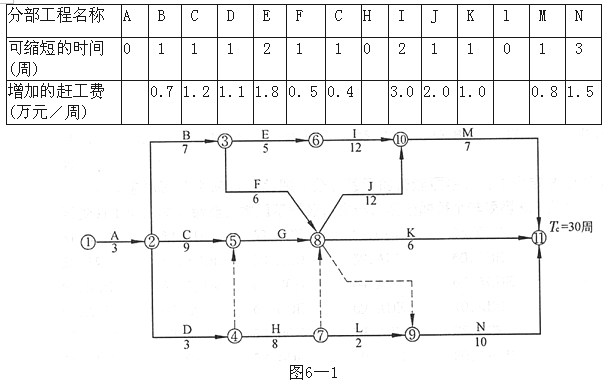

6.某市政工程,項目的合同工期為38周。經總監理工程師批準的施工總進度計劃如圖6—1所示(時間單位:周),各工作可以縮短的時間及其增加的趕工費和表6—1所示,其中H、L分別為道路的路基、路面工程。
問題:
1.開工1周后,建設單位要求將總工期縮短2周,故請監理單位幫助擬定一個合理趕工方案以便與施工單位洽商,請問如何調整計劃才能既實現建設單位的要求又能使支付施 工單位的趕工費用最少?說明步驟和理由。
2.建設單位依據調整后的方案與施工單位協商,并按此方案簽訂了補充協議,施工單位修改了施工總進度計劃。在H、L工作施工前,建設單位通過設計單位將此400m的道路延長至600m.請問該道路延長后H、L工作的持續時間為多少周(設工程量按單位時間均值增加)?對修改后的施工總進度計劃的工期是否有影響?為什么?
3.H工作施工的第一周,監理人員檢查發現路基工程分層填土厚度超過規范規定,為保證工程質量,總監理工程師簽發了工程暫停令,停止了該部位工程施工。總監理工程師的作法是否正確?總監理工程師在什么情況下可簽發工程暫停令?
4.施工中由于建設單位提供的施工條件發生變化,導致I、J,K、N四項工作分別拖延1周,為確保工程按期完成,須支出趕工費。如果該項目投入使用后,每周凈收益5.6萬元,從建設單位角度出發,是讓施工單位趕工合理還是延期完工合理?為什么?
標準答案:l應分別將分部工程G和M各壓縮1周。
步驟:
(1)確定網絡計劃的計算工期和關鍵線路;
(2)按要求工期計算應縮短的時間;
(3)選擇應縮短持續時間的關鍵工作(從需增加的費用最少的關鍵工作開始);
(4)將所選定的關鍵工作的持續時間壓縮至最短,并重新確定計算工期和關鍵線路。
2.H工作從8周延長到12周,L工作從2周延長到3周。工作的延長沒有超過總時差,修改后的施工總進度計劃對工期不會產生影響。
