首頁 考試吧論壇 Exam8視線 考試商城 網絡課程 模擬考試 考友錄 實用文檔 求職招聘 論文下載 | ||
![]() |
2012中考 | 2012高考 | 2012考研 | 考研培訓 | 在職研 | 自學考試 | 成人高考 | 法律碩士 | MBA考試 MPA考試 | 中科院 |
|
![]() |
四六級 | 職稱英語 | 商務英語 | 公共英語 | 托福 | 托業 | 雅思 | 專四專八 | 口譯筆譯 | 博思 GRE GMAT | 新概念英語 | 成人英語三級 | 申碩英語 | 攻碩英語 | 職稱日語 | 日語學習 | 零起點法語 | 零起點德語 | 零起點韓語 |
|
![]() |
計算機等級考試 | 軟件水平考試 | 職稱計算機 | 微軟認證 | 思科認證 | Oracle認證 | Linux認證 華為認證 | Java認證 |
|
![]() |
公務員 | 報關員 | 銀行從業資格 | 證券從業資格 | 期貨從業資格 | 司法考試 | 法律顧問 | 導游資格 報檢員 | 教師資格 | 社會工作者 | 外銷員 | 國際商務師 | 跟單員 | 單證員 | 物流師 | 價格鑒證師 人力資源 | 管理咨詢師 | 秘書資格 | 心理咨詢師 | 出版專業資格 | 廣告師職業水平 | 駕駛員 網絡編輯 | 公共營養師 | 國際貨運代理人 | 保險從業資格 | 電子商務師 | 普通話 | 企業培訓師 營銷師 |
|
![]() |
衛生資格 | 執業醫師 | 執業藥師 | 執業護士 | |
![]() |
會計從業資格考試(會計證) | 經濟師 | 會計職稱 | 注冊會計師 | 審計師 | 注冊稅務師 注冊資產評估師 | 高級會計師 | ACCA | 統計師 | 精算師 | 理財規劃師 | 國際內審師 |
|
![]() |
一級建造師 | 二級建造師 | 造價工程師 | 造價員 | 咨詢工程師 | 監理工程師 | 安全工程師 質量工程師 | 物業管理師 | 招標師 | 結構工程師 | 建筑師 | 房地產估價師 | 土地估價師 | 巖土師 設備監理師 | 房地產經紀人 | 投資項目管理師 | 土地登記代理人 | 環境影響評價師 | 環保工程師 城市規劃師 | 公路監理師 | 公路造價師 | 安全評價師 | 電氣工程師 | 注冊測繪師 | 注冊計量師 化工工程師 |
|
![]() |
繽紛校園 | 實用文檔 | 英語學習 | 作文大全 | 求職招聘 | 論文下載 | 訪談 | 游戲 |
5.(1)該事故屬于四級重大事故(0.5分)。
(2)凡造成死亡2人以下,或重傷3人以上、19人以下(1分);或直接經濟損失10萬元以上,不滿30萬元(1分)為四級重大事故。

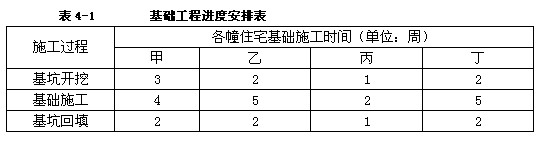

4.某開發商開發甲、乙、丙、丁四幢住宅樓,分別與監理單位和施工單位簽訂了監理合同和施工合同。地下室為砼箱形結構、一至六層為磚混結構。施工單位確定的基礎工程進度安排如表4-1所示。
問題:
1.試根據表4-1的時間安排,分別以雙代號網絡圖、單代號網絡圖的形式編制該工程的施工進度計劃。
2.從工期目標控制的角度來看,該工程的重點控制對象是那些施工過程?工期為多長?
3.在甲幢基坑土方開挖時發現土質不好,需在基坑一側(臨街)打護樁,致使甲幢基坑開挖時間增加 l周;同時業主對乙、丁兩幢地下室要求設計變更,將原來地下室改為地下車庫。由于該變更將會使該兩幢住宅每幢基坑開挖時間增加0.5周, 基礎施工時間均增加1周;甲、乙、丁每幢基坑回填時間增加0.5周。該工程的工期將變為多長?如果需要壓縮基礎工程施工時間,應考慮壓縮那些施工過程的施工時間?
4.業主提出的設計變更,監理工程師應如何處理?
5.設計變更部分合同價款應根據什么原則確定?
標準答案:答案與評分標準(20分)

1.以雙代號網絡圖、單代號網絡圖的形式編制該工程的施工進度計劃如圖4-1、圖4-2所示:
圖4-1雙代號網絡施工進度計劃(3分)
2.通過對上述網絡計劃的分析,關鍵線路為:甲土→甲基→乙基→丙基→丁基→丁填,這些工作即為重點控制對象(1分),工期為21周(1分)。
3.由于施工過程中的變化致使工期延長為24.5周(1分)。如果需要壓縮基礎工程施工時間,應考慮壓縮關鍵線路上的施工過程的施工時間,即壓縮甲基、乙基、丙基、丁基、丁填的施工時間(1分)。
4.對業主要求變更的處理:
①建設單位(監理工程師)將變更的要求通知設計單位(1分),如果在要求中包括有相應的方案或建議,則應一并報送設計單位(0.5分);否則,變更要求由設計單位研究解決(0.5分)。
②設計單位對《工程變更單》進行研究(1分)。如果該《工程變更單》未附有建議的解決方案,則設計單位應對該要求進行詳細的研究(0.5分),并準備出自己對該變更的建議方案,提交建設單位(0.5分)。
③根據建設單位的授權監理工程師研究設計單位提交的建議設計變更方案或其對變更要求所附方案的意見(1分),必要時會同有關的承包單位和設計單位一起進行研究(0.5分),也可進一步提供資料,以便對變更作出決定(0.5分)。
④建設單位作出變更的決定后由總監理工程師簽發《工程變更單》,指示承包單位按變更的決定組織施工(1分)。
5.設計變更后,變更合同價款的調整按下列原則和方法進行:
①合同中已有適用于變更工程單價的,按合同已有的單價計算和變更合同價款(1分);
②合同中只有類似于變更工程的單價,可參照它來確定變更價格和變更合同價款(1分);
③合同中沒有上述單價時,由承包方提出相應價格,經監理工程師確認后執行(1分)。
