三、案例分析題
案例一
事件四:舊水泥混凝土路面加鋪前,項目部進行了外觀調查,并采用探地雷達對道板下狀況進行掃描探測,將舊水泥混凝土道板的現狀分為三種狀態:A為基本完好;B為道板面上存在接縫和裂縫;C為局部道板底脫空、道板局部斷裂或碎裂。
事件五:項目部按兩個施工隊同時進行人工挖孔樁施工,計劃顯示挖孔樁施工需57天完工,施工進度計劃見表1-2。為加快工程進度,項目經理決定將⑨、⑩、⑧、⑫號樁安排第三個施工隊進場施工,三隊同時作業。
問題
1.【題干】事件一中,項目部改變施工部署需要履行哪些手續?
2.【題干】寫出事件二中專項施工方案被退回的原因。
3.【題干】補充事件三中鋼筋混凝土護壁支護的技術要求,
4.【題干】事件四中,在加鋪瀝青混凝土前,對C狀態的道板應采取哪些處置措施?
5.【題干】事件五中,畫出按三個施工隊同時作業的橫道圖,并計算人工挖空級施工需要的作業天數。(將表1-2格式復制到答題卡上作答,在試卷上作答無效)
案例二
背景資料
某公司承建一座城市橋梁工程,該橋上部結構為16×20m預應力混凝土空心板,每跨布置空心板30片。
進場后,項目部編制了實施性總體施工組織設計,內容包括:
(1)根據現場條件和設計圖紙要求,建設空心板預制場。預制臺座采用槽式長線臺座,橫向連續設置8條預制臺座,每條臺座1次可預制空心板4片,預制臺座構造如圖2-1所示。
(2)將空心板的預制工作分解成1.清理模板、臺座2.涂刷隔離劑3.鋼筋、鋼絞線安裝4.切除多余鋼絞線5.隔離套管封堵6.整體放張7.整體張拉8.拆除模板9.安裝模板10.澆筑混凝土11.養護12.吊運存放等12道施工工序,并確定XXX
(3)計劃每條預制臺座的生產(周轉)效率平均10天,即考慮各臺臺座在正常流水作業節拍的情況下,每10天每條預制臺座均可生產4片空心板。
(4)依據總體進度計劃空心板面80天后,開始進行吊裝作業,吊裝進度為平均每天吊裝8片空心板。
問題
1.【題干】根據圖2-1預制臺座的結構型式,指出該空心板的預應力體系屬于那種型式?寫出構件A的名稱。

2.【題干】寫出圖2-2中空心板施工工藝流程框圖中施工工序B、C、E、F、G的名稱。(請用施工工序1~12的代號或名稱作答)
3.【題干】列式計算完成空心板預制所需天數。
4.【題干】空心板預制進度能否滿足吊裝進度的需要?說明原因。
材料三

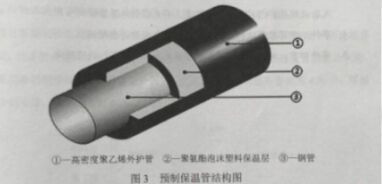

某公司承接一項供熱管線工程,全長1800m,直徑DN400mm,采用高密度聚乙烯外護管聚氨酯泡沫塑料預制保溫管,其結構如圖3所示;其中340m管段依次下穿城市主干路、機械加工廠,穿越段地層主要為粉土和粉質黏土,有地下水,設計采用淺埋暗挖法施工隧道(套管)內敷設,其余管段采用開槽法直埋設。
項目部進場調研后,建議將淺埋暗挖隧道法變更為水平定向鉆(拉管)法施工,獲得建設單位的批準,并辦理了相關手續。
施工前,施工單位編制了水平定向鉆專項施工方案,并針對施工中可能出現的地面開裂、冒漿、卡鉆、管線回拖受阻等風險,制定了應急預案。
工程實施過程中發生了如下事件:
事件一:當地工程質量監督機構例行檢查時,發現該工程既未在規定時限內開工,也未辦理延期手續,違反了相關法規的規定,要求建設單位改正。
事件二:預制保溫管出廠前,在施工單位質檢人員的見證下,廠家從帶出廠的管上取樣,并送至廠實驗室進行保溫層性能指標檢測,以此作為見證取樣試驗。監理工程師發現后,認定其見證取樣和送檢程序錯誤,且檢測項目不全,與相關標準的要求不符,及時予以制止。
時間三:鉆進期間機械加工廠車間地面處隆起、開裂,并冒出黃色泥漿,導致工廠停產。項目部立即組織人員按應急預案對事故進行處理,包括停止注漿;在冒點周圍圍擋,控制泥漿外溢面積等,直至最終回填夯實地面開裂區。
事件四:由于和機械加工廠就賠償一事未能達成一致,穿越工程停工兩天,施工單位在規定的時限內通過建立單位建設單位申請工期順延。
問題
1.【題干】與水平定向鉆法施工比,原淺埋暗挖隧道法施工有哪些劣勢?
2.【題干】根據相關規定,施工單位應當自建設單位領取施工許可證之日起多長時間內開工(以月表示)?延期以幾次為限?
3.【題干】給出事件2中見證取樣和送檢的正確做法,并根據《城鎮供熱管道網工程施工及驗收規范》CJJ28-2014規定,補充預制保溫管檢測項目。
4.【題干】事件三中,冒漿事故的應急處理還應采取哪些必要措施?
5.【題干】事件四中,施工單位申請工期順延是否符合規定》說明理由。
案例四
某城市水廠改擴建工程,內容包括多個現有設施改造和新建系列構筑物。新建的一座半地下式混凝沉淀池,池壁高度為5.5cm,如設計水深4.8cm,容積為中型水池,鋼筋混凝土薄壁結構,混凝土設計強度C35,防滲登記P8。池體地下部分處于硬塑狀粉質黏土層和黏土層層,有少量淺層滯水,無需考慮降水施工。
鑒于工程項目結構復雜,不確定因素多。項目部進場后,項目經理主持了設計交底;在現場調研和審圖基礎上,向設計單位提出多項設計變更申請。

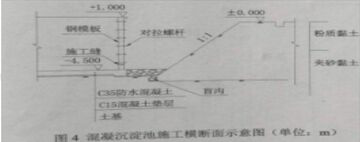

項目部編制的混凝沉淀池專項施工方案內容包括:明挖基坑采用無支護的放坡開挖形式;池底板設置后澆帶分次施工;池壁豎向分兩次施工,施工縫設置鋼板止水帶,模板采用特制鋼模板,防水對拉螺栓固定。沉淀池施工橫斷面布置如圖4所示。依據進度計劃安排,施工進入雨期。
混凝沉淀池專項施工方案經修改和補充后獲準實施。
池壁混凝土首次澆筑時發生跑膜事故,經檢查確定為對拉螺栓滑扣所致。
池壁混凝土澆筑完成后掛編織物灑水養護,監理工程師巡視發現編織物呈干燥狀態,發出整改通知。
依據廠方意見,所有改造和新建的給水建筑物進行單體滿水試驗。
事件四:由于和機械加工廠就賠償一事未能達成一致,穿越工程停工兩天,施工單位在規定時限內通過監理單位向建設單位申請工期順延。
1.【題干】項目經理主持設計交底的做法有無不妥之處?如不妥,寫出正確做法。
2.【題干】項目部申請設計變更的程序是否正確?如不正確,給出正確做法。
3.【題干】找出圖4中存在的應修改和補充之處。
4.【題干】試分析池壁混凝土澆筑跑模事故的可能原因。
5.【題干】監理工程師為何要求整改混凝土養護工作?簡述養護的技術要求。
6.【題干】與出滿水試驗時混凝沉淀池的注水次數和高度。
案例五
某公司承建城區防洪排澇應急管道工程,受環境條件限制,其中一段管道位于城市主干路基動車道下,垂直穿越現狀人行天橋,采用淺埋暗挖隧道形式;隧道開挖斷面3.9m×3.35m。橫斷面布置如圖5所示。施工過程中,在沿線3座檢查井位置施工做工作豎井,井室平面尺寸長6.0m,寬5.0m。井室、隧道均為復合式襯砌結構,初期支護為鋼隔柵+鋼筋網+噴射混凝土,二襯為模筑混凝土結構,襯間層設塑料板防水層、隧道穿越土層主要為砂層、粉質粘土層、無地下水。設計要求施工中對機動車道和人行天橋進行重點監測,并提出了變性控制值。
施工前,項目部編制了淺埋暗挖隧道下穿越道路專項施工方案,擬在工作豎井位置占用部分機動車道搭建臨時設施,進行工作豎井施工和出土。施工安排個豎井同時施作,隧道相向開挖。以滿足工期要求。施工區域,項目部采取了以下環保措施:
(1)對現場臨時材料進行硬化,散裝材料進行覆蓋。
(2)臨時堆土采用密目網進行覆蓋。
(3)夜間施工部分進行露天焊接作業,控制好照明裝置燈光高度。
1.【題干】根據圖5,分析隧道施工對周邊環境可能產生的安全風險。
2.【題干】工作豎井施工前,項目部應向哪些部門申報、辦理哪些報批手續。
3.【題干】給出下穿施工的重點監測項目,簡述監測方式
4.【題干】簡述隧道相向開挖貫通施工的控制措施。
5.【題干】結合背景資料,補充項目部應采取的環保措施。
6.【題干】二襯層鋼筋安裝時,應對防水層采取哪些防護措施。
長按/掃描下方二維碼即可獲取一建真題答案!
微信號:jianzaoshi566
相關推薦:
2017一級建造師權威真題及答案| 2017一建真題及答案解析匯總
2017一級建造師考試答案 | 2017一級建造師考試真題 | 視頻答案解析
在線直播 名師課程 |
主講 老師 |
導學 規劃班 直播 1小時/科
課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
基礎 精講班 直播 20-24小時/科
課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
強化 精講班 直播 30-36小時/科
課程目標:強化突破特訓,吃透必考點。 課程優勢:從新教材和考綱出發,提升對必考知識的理解和運用程度。 |
沖刺備 考指導 0.5小時/科
課程目標:掌握沖刺期復習方法,調整高效備考方式。 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
考點 鎖分班 直播 12-18小時/科
課程目標:緊抓命題特點及趨勢,掌握考試命題規律。 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點。 |
高頻 刷題班 直播 9小時/科
課程目標:總結解題方法技巧,提高做題準確率。 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣。 |
案例專項 突破班 直播 實務科目9小時/科
課程目標:強化案例答題技巧,掌握案例分析答題模板。 課程優勢:深度剖析近年案例真題,挖掘出題規律,總結案例答題技巧及模板。 |
密押 點題班 直播 9小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎。 課程優勢:核心考點強化突破,穩抓得分點。 |
通關 必背班 直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分。 課程優勢:總結提煉多年必考核心內容,實用性極強。 |
應試 技巧班 直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧。 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧。 |
密訓 提分班 直播 1.5小時/科
課程目標:考前再強化,確保不丟分。 課程優勢:考根據歷年命題規律,考前再次梳理重要知識點,臨考提分。 |
報名 |
---|---|---|---|---|---|---|---|---|---|---|---|---|---|
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
|||
課時安排 | 1小時/科 | 20-24 小時/科 |
30-36 小時/科 |
0.5小時/科 | 12-18 小時/科 |
9小時/科 | 9小時/科 | 9小時/科 | 3小時/科 | 0.5小時/科 | 1.5小時/科 | ||
項目管理 | 二師兄 牛魔王 |
/ | 報名 | ||||||||||
工程經濟 | 牛魔王 | / | 報名 | ||||||||||
法規相關知識 | 房博 | / | 報名 | ||||||||||
建筑實務 | 大鵬 | / | 報名 | ||||||||||
市政實務 | 白象 菲菲 |
/ | 報名 | ||||||||||
機電實務 | 黃獅 | / | 報名 | ||||||||||
公路實務 | 白象 | / | 報名 |
在線課程 |
2025年
無憂取證班 46%學員選擇 |
2025年
AI私塾班 39%學員選擇 |
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望順利通過考試,高效取證 |
①零基礎/多次考試未通過 ②需要全面系統學習 ③自學能力不足/喜歡陪伴式學習 (需要全程督學/希望名師領學的學員) ④希望一次順利通過全部科目 |
在線課程 |
2025年
無憂取證班 46%學員選擇 |
2025年
AI私塾班 39%學員選擇 |
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望順利通過考試,高效取證 |
①零基礎/多次考試未通過 ②需要全面系統學習 ③自學能力不足/喜歡陪伴式學習 (需要全程督學/希望名師領學的學員) ④希望一次順利通過全部科目 |
||
AI 私 塾 基 因 提 分 模 式 |
導學 入門 |
導學規劃班 直播 1小時/科 課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
||
夯實 基礎 |
基礎精講班 直播 20-24小時/科 課程目標:全面掌握知識點,打牢基礎 課程優勢:全方位無死角精講教材知識點,梳理知識體系。 |
|||
強化精講班 直播 30-36小時/科 學習目標:強化突破特訓,吃透必考點 優勢:從新教材和考綱出發,提升對必考知識的理解和運用程度 |
||||
AI智能課后作業 課后練習 課程目標:學練結合,知識點內化吸收 課程優勢:私教精講班配套,知識點智能推薦課后練習 |
||||
強化 突破 |
沖刺備考指導 直播 0.5小時/科 課程目標:掌握沖刺期復習方法,調整高效備考方式 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
|||
考點鎖分班
直播 12-18小時/科 課程目標:緊抓命題特點及趨勢,掌握考試命題規律 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點 |
||||
高頻刷題班
直播 9小時/科 課程目標:總結解題方法技巧,提高做題準確率 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣 |
||||
案例專項突破班
直播 實務科目9小時/科
課程目標:強化案例答題技巧,掌握案例分析答題模板。 課程優勢:深度剖析近年案例真題,挖掘出題規律,總結案例答題技巧及模板。 |
||||
考前 沖刺 |
密押點題班1
直播 3小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎 課程優勢:核心考點強化突破,穩抓得分點 |
|||
密押點題班2
直播 3小時/科
課程目標:強化階段檢驗,查漏補缺,強化提升 課程優勢:核心考點強化突破,穩抓得分點 |
||||
密卷點題班3 直播 3小時/科 課程目標:模擬實戰,掌握實戰技巧,考場不慌亂 課程優勢:核心考點強化突破,穩抓得分點 |
||||
通關必背班
直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分 課程優勢:總結提煉多年必考核心內容,實用性極強 |
||||
終極 搶分 |
應試技巧班
直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧 |
|||
密訓提分班
直播 1.5小時/科
課程目標:考前再強化,確保不丟分 課程優勢:考根據歷年命題規律,考前再次梳理重要知識點,臨考提分 |
||||
VIP 美 題 智 能 練 習 |
★★★ 三星題庫 |
每日一練 |
||
每日錯題榜 |
||||
教材同步 |
||||
★★★★ 四星題庫 |
真題題庫
|
|||
章節刷題
|
||||
模擬題庫
|
||||
★★★★★ 五星題庫 |
高頻常考 |
|||
大數據易錯 |
||||
真題視頻解析
|
||||
VIP密訓
|
||||
美題·輔助練習 | 練習工具 |
|||
VIP 配 套 資 料 |
電子資料 | 電子書—通關攻略 | ||
電子書—極致真題 | ||||
全程學習計劃書 | ||||
五年真題集錦 | ||||
速記口訣 | ||||
考前10頁紙 | ||||
課程講義 | ||||
VIP 旗 艦 服 務 |
人工助學服務 | 授課老師1V1 | ||
班主任1V1 | ||||
班級交流群 | ||||
(AI)私人訂制服務 | 學籍檔案 | |||
PMAR智慧學習規劃 | ||||
大數據學習報告 | ||||
學習進度統計 | ||||
官網查分服務 | ||||
VIP勛章 | ||||
節點嚴控 | 考試倒計時提醒 | |||
VIP直播日歷 | ||||
上課提醒 | ||||
便捷系統 | 課程視頻、音頻、講義下載 | |||
手機、電腦、平板多平臺聽課 | ||||
無限次離線回放 | ||||
備考保障 |
2年有效期!有效期結束,考試不過科目退費!協議>> | 全科2年有效期,單科1年有效期!考試不過科目,免費重學1年! 協議>> | ||
套餐價格 | 全科:¥10880 實務單科:¥4880 公共單科:¥4680 |
全科:¥8880 實務單科:¥3280 公共單科:¥3080 |
