首頁 考試吧論壇 Exam8視線 考試商城 網絡課程 模擬考試 考友錄 實用文檔 求職招聘 論文下載 | ||
![]() |
2012中考 | 2012高考 | 2012考研 | 考研培訓 | 在職研 | 自學考試 | 成人高考 | 法律碩士 | MBA考試 MPA考試 | 中科院 |
|
![]() |
四六級 | 職稱英語 | 商務英語 | 公共英語 | 托福 | 托業 | 雅思 | 專四專八 | 口譯筆譯 | 博思 GRE GMAT | 新概念英語 | 成人英語三級 | 申碩英語 | 攻碩英語 | 職稱日語 | 日語學習 | 零起點法語 | 零起點德語 | 零起點韓語 |
|
![]() |
計算機等級考試 | 軟件水平考試 | 職稱計算機 | 微軟認證 | 思科認證 | Oracle認證 | Linux認證 華為認證 | Java認證 |
|
![]() |
公務員 | 報關員 | 銀行從業資格 | 證券從業資格 | 期貨從業資格 | 司法考試 | 法律顧問 | 導游資格 報檢員 | 教師資格 | 社會工作者 | 外銷員 | 國際商務師 | 跟單員 | 單證員 | 物流師 | 價格鑒證師 人力資源 | 管理咨詢師 | 秘書資格 | 心理咨詢師 | 出版專業資格 | 廣告師職業水平 | 駕駛員 網絡編輯 | 公共營養師 | 國際貨運代理人 | 保險從業資格 | 電子商務師 | 普通話 | 企業培訓師 營銷師 |
|
![]() |
衛生資格 | 執業醫師 | 執業藥師 | 執業護士 | |
![]() |
會計從業資格考試(會計證) | 經濟師 | 會計職稱 | 注冊會計師 | 審計師 | 注冊稅務師 注冊資產評估師 | 高級會計師 | ACCA | 統計師 | 精算師 | 理財規劃師 | 國際內審師 |
|
![]() |
一級建造師 | 二級建造師 | 造價工程師 | 造價員 | 咨詢工程師 | 監理工程師 | 安全工程師 質量工程師 | 物業管理師 | 招標師 | 結構工程師 | 建筑師 | 房地產估價師 | 土地估價師 | 巖土師 設備監理師 | 房地產經紀人 | 投資項目管理師 | 土地登記代理人 | 環境影響評價師 | 環保工程師 城市規劃師 | 公路監理師 | 公路造價師 | 安全評價師 | 電氣工程師 | 注冊測繪師 | 注冊計量師 化工工程師 | 材料員 |
|
![]() |
繽紛校園 | 實用文檔 | 英語學習 | 作文大全 | 求職招聘 | 論文下載 | 訪談 | 游戲 |
問題:
(1)根據上述里程碑計劃,請你作出主要材料進場計劃。
(2)根據上述里程碑計劃,請你作出主要勞動力計劃(施工準備期間的用工按每天l個臨時電工9個壯工,施工時安排壯工18人,每個班組的技工與壯工按1:1計算,多余人員配合以及運材料和打掃衛生)。
(3)根據上述里程碑計劃,請你作出主要施工機具計劃。
【參考解析】:(1)本工程需要的主要材料有:金屬脹管、型鋼和角鋼、干掛石材板、吊頂鋁板、地面大理石、水泥、砂子等。按里程碑計劃材料進場計劃如下:
金屬脹管進場時間為2006年6月10日之前;型鋼和角鋼進場時間為2006年6月10日之前;干掛石材板進場時間為2006年6月14日之前;吊頂龍骨進場時間為2006年6月17日之前;吊頂鋁板進場時間為2006年6月25日之前;地面大理石、水泥、砂子進場時間為2006年6月30日之前;否則,將影響施工進度。

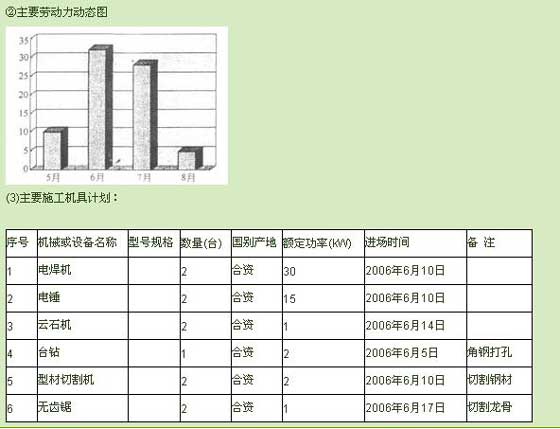

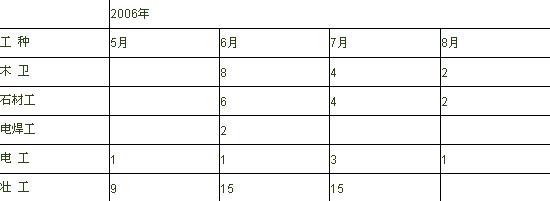

(2)主要勞動力計劃: ①主要勞動力需要計劃表(單位:人)
第 34 題 某工程,在施工設計圖紙沒有完成之前,業主通過招標選擇了一家總承包單位承包該工程的施工任務。由于設計尚未完成,承包范圍內待實施的工程雖性質明確,但工程量還難以確定,雙方商定擬采用總價合同形式簽訂施工合同,以減少雙方的風險。施工合同簽訂前,業主委托了一家監理單位擬協助業主簽訂施工合同和進行施工階段監理。監理工程師查看了業主(甲方)和施工單位(乙方)草擬的施工合同條件,發現合同中有以下一些條款:
1.乙方按監理工程師批準的施工組織設計(或施工方案)組織施工,乙方不應承擔因此引起的工期延誤和費用增加的責任。
2.甲方向乙方提供施工場地的工程地質和地下主要管網線路資料,供乙方參考使用。
3.乙方不能將工程轉包,但允許分包,也允許分包單位將分包的工程再次分包給其他施工單位。
4.監理工程師應當對乙方提交的施工組織設計進行審批或提出修改意見。
5.無論監理工程師是否參加隱蔽工程的驗收,當其提出對已經隱蔽的工程重新檢驗的要求時,乙方應按要求進行剝露,并在檢驗合格后重新進行覆蓋或修復。檢驗如果合格,甲方承擔由此發生的追加合同價款,賠償乙方的損失并相應順延工期。檢驗如果不合格,乙方則應承擔發生的費用,工期可以順延。
6.甲方應遵守安全生產的有關規定,嚴格按安全標準組織施工,采取必要的安全防護措施,消除事故隱患。因乙方采取安全措施不力造成事故的責任和因此發生的費用,由甲方承擔。
問題:
(1)業主與施工單位選擇的總價合同形式是否妥當?為什么?
(2)請逐條指出以上合同條款中的不妥之處,應如何改正?
【參考解析】:(1)業主與施工單位選擇的總價合同形式不妥當。因為該工程的工程量難以確定,雙方風險較大,應采用單價合同。
(2)第2條中供“乙方參考使用”提法不當,應改正為保證資料(數據)真實、準確,作為乙方現場施工的依據。第3條內容不妥,不允許分包單位再次分包。第5條內容不妥,應改正為檢驗如果不合格,乙方則應承擔發生的費用,工期不予順延。第6條內容不妥,應改正為乙方承擔因自己采取安全措施不力造成事故的責任和因此發生的費用。
