三、案例分析題(共5題,前3題各20分,后2題各30分,總計120分)
31背景資料
某水利水電工程施工企業,在對本公司各項目經理部進行安全生產檢查時,發現如下情況:
情況1:公司第一項目經理部承建的某泵站工地,在夜間進行泵房模板安裝作業時,由于部分照明燈損壞,安全員又不在現場,一木工身體狀況不佳,不慎從12m高的腳手架上踩空直接墜地死亡。
情況2:公司第二項目經理部承建的某引水渠道工程,該工程施工需進行淺孔爆破。
現場一倉庫內存放有炸藥、柴油、勞保用品和零星建筑材料,門上設有“倉庫重地、閑人免進”的警示標志。
情況3:公司第三項目經理部承建的是某中型水閘工程,由于工程規模不大,項目部未設立安全生產管理機構,僅由各生產班組組長兼任安全生產管理員,具體負責施工現場的安全生產管理工作。
問題
1.情況1的施工作業環境存在哪些安全隱患?
2.根據《水利工程建設重大質量與安全事故應急預案》的規定,說明情況1中的安全事故等級;根據《水利工程建設安全生產管理規定》,說明該事故調查處理的主要要求。
3.指出情況2中炸藥、柴油存放的不妥之處并說明理由。
4.指出情況3在安全生產管理方面存在的問題并說明理由。
參考解析:
1.【參考答案】
①部分照明設施損壞;②腳手架無安全防護措施,存在隱患;③安全員不在現場;④工人身體不佳,可能存在違章作業。
【考點解析】
根據《水利水電工程土建施工安全技術規程》SL399—2007等施工技術規范要求,施工現場照明器具和器材的質量均應符合有關標準、規范的規定,不得使用絕緣老化或破損的器具和器材。高處作業前,應檢查排架、腳手板、通道、馬道、梯子和防護設施,符合安全要求方可作業,臨空面應搭設安全網或防護欄桿。從事高處作業時,作業人員應系安全帶,高處作業的下方,應設置警戒線或隔離防護棚等安全措施。特殊高處作業,應有專人監護,并有與地面聯系信號或可靠的通信裝置。
本案例在夜間高處作業,部分照明燈損壞,安全員又不在現場,一木工從腳手架上踩空直接墜地死亡,存在諸多安全隱患。如:部分照明燈損壞(或:照明設施不滿足要求);高處作業的安全防護措施存在隱患(或:未架設安全網,未佩戴安全帶,腳手板或防護欄桿存在安全隱患);夜間高處作業安全員不在現場(或:沒有專人監護);該工人可能存在違章作業。
2.【參考答案】
本案例安全事故等級為Ⅳ級(即:較大質量與安全事90)。安全事故調查處理的主要要求:
①及時、如實上報;
②采取措施防止事故擴大,保護事故現場;
③按照有關法律、法規規定對責任單位和責任人進行處罰或處理。
【考點解析】
(1)根據《水利工程建設重大質量與安全事故應急預案》,按事故的嚴重程度和影響范圍,將水利工程建設質量與安全事故分為Ⅰ、Ⅱ、Ⅲ、IV四級。其中:
Ⅰ級(特別重大質量與安全事故)。已經或者可能導致死亡(含失蹤)30人以上(含本數,下同),或重傷(中毒)100人以上,或需要緊急轉移安置10萬人以上,或直接經濟損失1億元以上的事故。
Ⅱ級(特大質量與安全事故)。已經或者可能導致死亡(含失蹤)10人以上、30人以下(不含本數,下同),或重傷(中毒)50人以上、I00以下,或需要緊急轉移安置1萬人以上、10萬人以下,或直接經濟損失5000萬元以上、1億元以下的事故。
Ⅲ級(重大質量與安全事故)。已經或者可能導致死亡(含失蹤)3人以上、10人以下,或重傷(中毒)30人以上、50人以下,或直接經濟損失1000萬元以上、5000萬元以下的事故。
Ⅳ級(較大質量與安全事故)。已經或者可能導致死亡(含失蹤)3人以下,或重傷(中毒)30人以下,或直接經濟損失1000萬元以下的事故。
本案例1人死亡,故等級為Ⅳ級(即:較大質量與安全事故)。
(2)根據《水利工程建設安全生產管理規定》,施工單位發生生產安全事故,應當按照國家有關傷亡事故報告和調查處理的規定,及時、如實地向負責安全生產監督管理的部門以及水行政主管部門或者流域管理機構報告;特種設備發生事故的,還應當同時向特種設備安全監督管理部門報告。發生生產安全事故后,有關單位應當采取措施防止事故擴大,保護事故現場,需要移動現場物品時,應當做出標記和書面記錄,妥善保管有關證物。水利工程建設生產安全事故的調查、對事故責任單位和責任人的處罰與處理,按照有關法律、法規的規定執行。
3.【參考答案】
炸藥、柴油屬易燃易爆物品,與其他物品和材料混合堆放在一起不妥,應分別獨立存放(或:獨立建筑);僅在倉庫門上設有“倉庫重地、閑人免進”的警示標志不妥,存放易燃易爆物品的主要位置應設置醒目的禁火、防爆警示標志及安全防火規定標識。
【考點解析】
這是一道爆破知識方面的考題,考核考生對易燃、易爆物品的存放和管理方面要求的掌握情況。
根據《水利水電工程施工通用安全技術規程》SL398--2007規定,炸藥、柴油屬易燃易爆物品,與其他物品和材料混合堆放在一起不要,應分別獨立存放(或:獨立建筑)與其他設施、建筑之間的防火安全距離應不小于50m;存放易燃易爆物品的主要位置應設置醒目的禁火、防爆警示標志及安全防火規定標識。本案例倉庫內同時存放有炸藥、柴油、勞保用品和零星建筑材料,炸藥、柴油等易燃易爆物品與其他物品和材料混合堆放在一起明顯不妥;另外僅在倉庫門上設有“倉庫重地、閑人免進”的警示標志,并沒有標明或表示標示禁火、防爆警示標志及安全防火規定標識等。
4.【參考答案】
情況3中未設立安全生產管理機構,僅由各生產班組組長兼任安全生產管理人員不妥。根據《建設工程安全生產管理條例》規定,施工單位應當設立安全生產管理機構,配備專職安全生產管理人員。
【考點解析】
根據安全生產管理有關規定,施工單位應當設立安全生產管理機構,領導小組應包括:項目經理、技術人員、專職安全員、工長及各工種班組長。其中專職安全生產管理人員負責對安全生產進行現場監督檢查。發現生產安全事故隱患,應當及時向項目負責人和安全生產管理機構報告;對違章指揮、違章操作的,應當立即制止。
32背景資料
某新建攔河閘工程,設計流量4500.0m3/s,校核流量5500.0m3/s。共30孔,每孔凈寬10.0m,閘室為兩孔一聯整底板開敞式結構。本工程施工采用一次性攔斷河床圍堰導流,圍堰為均質土圍堰,圍堰斷面和地基情況如下圖所示。工程在施工過程中發生如下
事件:
事件1:汛期雨水較多,河道水位不斷上漲,上游圍堰背水側突然發生管涌,施工單位采用砂石反濾土袋圍井進行搶護,根據地基情況反濾料選用大石子、小石子和粗砂。
事件2:某工人操作長臂起重機吊裝閘門時,由于操作不當,起吊的閘門與上部排架發生碰撞,排架倒塌,造成3人死亡、1人重傷,事故發生后,項目經理立即向項目法人做了報告。在事故調查中發現,長臂起重機操作工人沒有相應的資格證書。
問題
1.根據《水閘設計規范》SL265—2001,說明攔河閘工程等別、工程規模及次要建筑物級別。

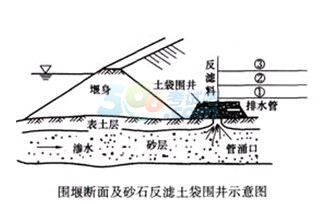

2.根據事件1的背景資料,指出圖中①、②、③所代表的材料名稱。
3.根據《水利工程建設重大質量與安全事故應急預案》,說明水利工程建設質量與安全事故分為哪幾級;事件2的質量與安全事故屬于哪一級?
4.根據《水利工程建設安全生產管理規定》,發生事件2的安全事故后還應向哪些部門或機構報告?哪些人員應取得特種設備操作資格證書?
參考解析:
1.【參考答案】
工程等別為工等;工程規模為大(1)型;次要建筑物級別為3級。
【考點解析】
此題主要考察考生對水利水電工程等級劃分的掌握情況。根據《水閘設計規范》SL265—2001的規定,最大過閘流量≥5000m3/s,即為工等工程,工程規模為大(1)型。
本閘設計流量為4500.0m3/s,校核流量為5500.0m3/s,最大過閘流量大于5000m3/s,故本工程等別為工等;工程規模為大(1)型;主要建筑物級別為1級,次要建筑物級別為
3級。
2.【參考答案】
圖中①、②、③分別代表粗砂、小石子、大石子。
【考點解析】
這是一道土基管涌搶護方面的考題,考核考生對防滲和反濾知識的掌握情況。砂石反濾圍井是搶護管涌險情的最常見形式之一,在管涌口處用編織袋或麻袋裝土搶筑圍井,井內同步鋪填反濾料,從而制止涌水帶砂,以防險情進一步擴大。選用不同級配的反濾料,可用于不同土層的管涌搶險。管涌險情基本穩定后,在圍井的適當高度插入排水管,使圍井水位適當降低,以免圍井周圍再次發生管涌或井壁倒塌。
3.【參考答案】
水利工程建設質量與安全事故分為Ⅰ級(特別重大質量與安全事故)、Ⅱ級(特大質量與安全事故)、H1級(重大質量與安全事故)、Ⅳ級(較大質量與安全事故)。事件2的質量與安全事故屬于Ⅲ級(重大質量與安全事故)。
【考點解析】
此題是考察水利工程建設重大質量與安全事故的應急處理,考核考生對《水利工程建設重大質量與安全事故應急預案》的掌握情況。
根據《水利工程建設重大質量與安全事故應急預案》,按事故的嚴重程度和影響范圍,將水利工程建設質量與安全事故分為Ⅰ、Ⅱ、Ⅲ、Ⅳ四級。對應相應事故等級,采取工級、Ⅱ級、Ⅲ級、Ⅳ級應急響應行動。其中:
(1)Ⅰ級(特別重大質量與安全事故)。已經或者可能導致死亡(含失蹤)30人以上(含本數,下同),或重傷(中毒)100人以上,或需要緊急轉移安置10萬人以上,或直接經濟損失1億元以上的事故。
(2)Ⅱ級(特大質量與安全事故)。已經或者可能導致死亡(含失蹤)10人以上、30人以下(不含本數,下同),或重傷(中毒)50人以上、100人以下,或需要緊急轉移安置1萬人以上、10萬人以下,或直接經濟損失5000萬元以上、1億元以下的事故。
(3)Ⅲ級(重大質量與安全事故)。已經或者可能導致死亡(含失蹤)3人以上、10人以下,或重傷(中毒)30以上、50人以下,或直接經濟損失1000萬元以上、5000萬元以下的事故。
(4)Ⅳ級(較大質量與安全事故)。已經或者可能導致死亡(含失蹤)3人以下,或重傷(中毒)30以下,或直接經濟損失1000萬元以下的事故。
4.【參考答案】
項目經理還應向負責安全生產監督管理的部門以及水行政主管部門或者流域管理機構報告;本題是特種設備發生事故,還應當同時向特種設備安全監督管理部門報告。應取得特種設備操作資格證書的人員包括:垂直運輸機械作業人員、安裝拆卸工、爆破作業人員、起重信號工、登高架設作業人員等特種作業人員。
【考點解析】
此題是考核考生對水利工程建設安全生產管理規定的掌握情況。根據《水利工程建設安全生產管理規定》,施工單位發生生產安全事故,應當按照國家有關傷亡事故報告和調查處理的規定,及時、如實地向負責安全生產監督管理的部門以及水行政主管部門或者流域管理機構報告;特種設備發生事故的,還應當同時向特種設備安全監督管理部門報告。接到報告的部門應當按照國家有關規定,如實上報。垂直運輸機械作業人員、安裝拆卸工、爆破作業人員、起重信號工、登高架設作業人員等特種作業人員,必須按照國家有關規定經過專門的安全作業培訓,并取得特種作業操作資格證書后,方可上崗作業。
33背景資料
某水閘共2孔,每孔凈寬10.0m,閘室采用鋼筋混凝土框架結構,底板厚1.8m,頂高程31.3m;閘室總寬23.2m,順水流長16.0m;閘室及翼墻底板基礎采用水泥土攪拌樁處理。其主要工程內容有:地基與基礎;閘室段;上游連接段;下游連接段;交通橋;金屬結構及啟閉機安裝;工作橋排架啟閉機房等。項目劃分共劃分為1個單位工程,8個分部工程。施工過程中發生如下事件:
事件1:項目法人在主體工程完工后,組織監理、設計、施工等單位,根據工程特點(工程等級及使用情況)和相關技術標準,提出了《水利水電工程施工質量檢驗與評定規程》表A.2.1所列各項目的外觀質量標準,報工程質量監督機構核備。
事件2:單位工程完工后,監理單位及時組織相關單位組成工程外觀質量評定組,現場進行外觀質量檢驗評定,并將評定結論報工程質量監督機構核備。
事件3:本工程完工后,及時進行了單位工程質量評定,其中:(1)所含分部工程質量全部合格,其中70%以上達到優良等級,主要分部工程質量全部優良,且施工中未發生過較大質量事故;(2)質量事故已按要求進行處理;(3)外觀質量得分率為80%;(4)單位工程施工質量檢驗與評定資料齊全;(5)工程施工期及試運行期,單位工程觀測資料分析結果符合國家和行業技術標準以及合同約定的標準要求。因此,本單位工程質量評定為優良。

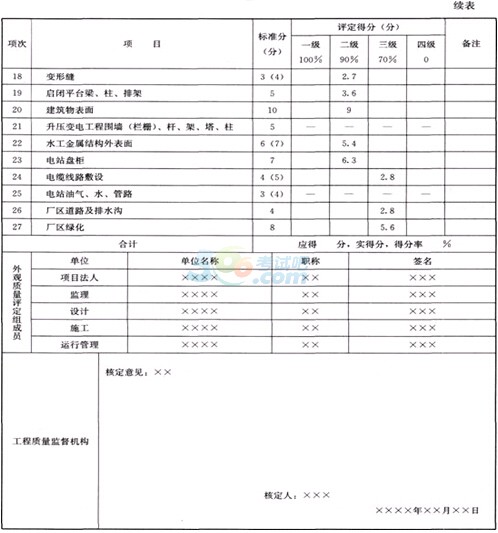

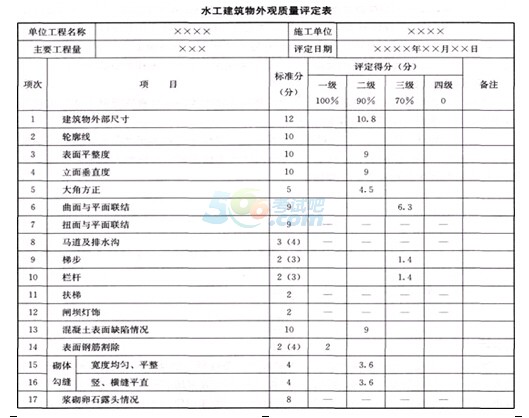

事件4:單位工程完工后,及時進行了外觀質量評定,評定結果如下:
注:量大時,標準分采用括號內數值。
問題
1.指出事件1、2、3中的不要之處,并說明理由。
2.外觀質量評分有哪些單位參加,人員數量有何要求?
3.事件4中,輪廓線檢測項目測點合格率為95%,計算本項得分;計算總得分率。
參考解析:
1.【參考答案】
事件1:組織時間不妥,應在主體工程開工初期;報工程質量監督機構核備不妥,應該為確認。
事件2:組織單位不妥,應該為項目法人;評定結論報工程質量監督機構核備不妥,應該為核定。
事件3:本單位工程質量評定為優良不妥,應評定為合格,因為外觀質量得分率未達到85%以上。
【考點解析】
本題是考察工程外觀質量評定標準的制定及報審,外觀質量評定的組織及外觀質量的評定計算等。
事件1:參照《水利水電工程施工質量檢驗與評定規程》SL176—2007附錄第A.2.2條:項目法人應在主體工程開工初期,組織監理、設計、施工等單位,根據工程特點(工程等級及使用情況)和相關技術標準,提出表A.2.1所列各項目的質量標準,報工程質量監督機構確認。
事件2:參照《水利水電工程施工質量檢驗與評定規程》SL176—2007第4.3.7條:單位工程完工后,項目法人應組織監理、設計、施工及工程運行管理等單位組成工程外觀質量評定組,現場進行工程外觀質量評定,并將評定結論報工程質量監督機構核定。
事件3:參照《水利水電工程施工質量檢驗與評定規程》SL176—2007第5.2.4條,單位工程滿足施工質量同時滿足下列標準時,其質量評為優良:
①所含分部工程質量全部合格,其中70%以上達到優良等級,主要分部工程質量全部優良,且施工中未發生過較大質量事故;
②質量事故已按要求進行處理;
③外觀質量得分率達到85%以上;
④單位工程施工質量檢驗與評定資料齊全;
⑤工程施工期及試運行期,單位工程觀測資料分析結果符合國家和行業技術標準以及合同約定的標準要求。
2.【參考答案】
項目法人、監理、設計、施工及工程運行管理等單位;
評定組人數應不少于5人,大型工程不宜少于7人。
【考點解析】
本題是考察工程外觀質量評定參加單位和人員的掌握。
參照《水利水電工程施工質量檢驗與評定規程》SL176—2007第4.3.7條:單位工程完工后,項目法人應組織監理、設計、施工及工程運行管理等單位組成工程外觀質量評定組,現場進行工程外觀質量評定,并將評定結論報工程質量監督機構核定。參加工程外觀質量評定的人員應具有工程師以上技術職稱或相應職業資格。評定組人數應不少于5人,大型工程不宜少于7人。
3.【參考答案】
輪廓線得分:10×90%=9;
總體得分率:

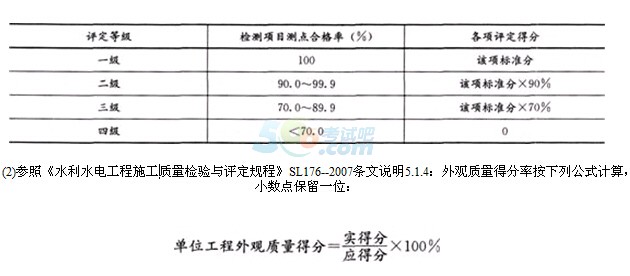

(10.8+9+9+9+4.5+6.3+1.4+1.4+9+2+3.6+3.6+2.7+3.6+9+5.4+6.3+2.8+2.8+5.6)÷(12+10+10+10+5+9+2+2+10+2+4+4+3+5+10+6+7+4+4+8)=84.9%。
【考點解析】
本題是考察工程外觀質量評定的計算等。
(1)參照《水利水電工程施工質量檢驗與評定規程》SL176—2007附錄表A.2.3:
34背景資料
向陽閘土建及設備安裝工程招標文件依據《水利水電工程標準施工招標文件》(2009年版)編制。招標文件約定:
1.模板工程費用不單獨計量和支付,攤入相應混凝土單價中;
2.投標最高限價2800萬元,投標最低限價2100萬元;
3.若簽約合同價低于投標最高限價的20%0時,履約保證金由簽約合同價的10%提高到15%;
4.永久占地應嚴格限定在發包人提供的永久施工用地范圍內,臨時施工用地由承包人負責,費用包含在投標報價中;
5.承包人應嚴格執行投標文件承諾的施工進度計劃,實施期間不得調整;
6.工程預付款總金額為簽約合同價的10%,以履約保證金擔保。
依據水利部現行定額及編制規定,某投標人編制了消力池C25混凝土單價分析如下表。
評標過程中,評標委員會發現該投標人排架混凝土單價分析時未攤入模板費用,以投標文件修改函向招標人提出修改該單價分析表,否則放棄本次投標。
問題
1.指出招標文件約定中的不妥之處。

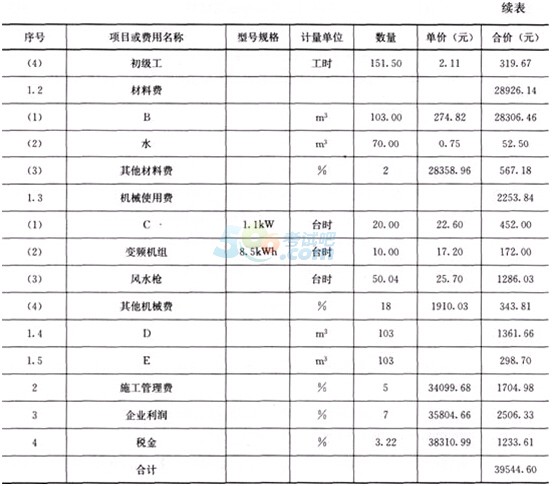

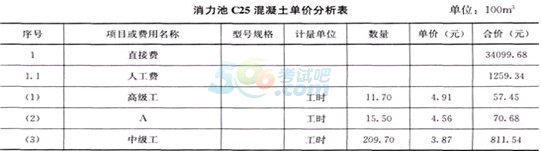

2.指出消力池混凝土單價分析表中,A、B、C、D、E所代表的名稱。
3.若消力池立模系數為0.8m2/m3,模板制作、安裝、拆除綜合單價的直接費為40元/m2。計算每m3消力池C25混凝土相應模板直接費和攤入模板費用后消力池C25混凝土單價直接費。(計算結果保留小數點后2位)
4.評標委員會能否要求投標人以投標文件澄清答復方式增加模板費用?說明理由。
參考解析:
1.【參考答案】
(1)設定投標最低限價不妥;
(2)履約保證金超過10%(或:履約保證金提高到15%)不妥;
(3)臨時占地由承包人負責不妥;
(4)承包人施工進度計劃實施期間不予調整不妥。
【考點解析】
最低投標限價和履約保證金是《招標投標法實施條例》新規定的內容。
《招標投標法實施條例》第二十七條規定,招標人設有最高投標限價的,應當在招標文件中明確最高投標限價或者最高投標限價的計算方法。招標人不得規定最低投標限價。
《招標投標法實施條例》第五十八條招標文件要求中標人提交履約保證金的,中標人應當按照招標文件的要求提交。履約保證金不得超過中標合同金額的10%。臨時占地和施工進度計劃管理分別規定在《水利水電工程標準施工招標文件》(2009年版)通用合同條款2。1款發包人義務和10.2合同進度條款中,不可更改。
2.【參考答案】
A代表高級工;
B代表C25混凝土;
C代表(平板)振搗器;
D代表混凝土拌制;
E代表混凝土運輸。
【考點解析】
本題涉及人工預算單價、混凝土半成品及混凝土單價分析知識。
人工預算單價、混凝土半成品材料單價均是單價分析中的基礎單價。根據水利工程造價管理要求,人工預算單價是指生產工人在單位時間(工時)的費用。根據工程性質的不同,人工預算單價有樞紐工程、引水及河道工程兩種計算方法和標準。每種計算方法將人工均劃分為工長、高級工、中級工、初級工四個檔次。人工預算單價通常以元/工時為單位。
混凝土材料單價中,混凝土配合比的各項材料用量已考慮了材料的場內運輸及操作損耗(至拌合樓進料倉止),混凝土拌制后的熟料運輸、操作損耗,已反映在不同澆筑部位定額的“混凝土”材料量中。混凝土配合比的各項材料用量應根據工程試驗提供的資料計算,若無試驗資料時也可按有關定額規定計算。
混凝土拌制和混凝土運輸可單獨分析,進而組合綜合混凝土成品單價,也可對混凝土拌制和混凝土運輸只計算直接費,并入混凝土澆筑單價。題目即是將混凝土拌制和混凝土運輸只計算直接費,并入混凝土澆筑單價。
需要指出的是,水利工程造價管理中,關于混凝土拌制和混凝土運輸還有如下規定:
(1)關于混凝土拌制的規定
1)澆筑定額中單獨列出“混凝土及砂漿拌制”項目,編制混凝土澆筑單價時,應先根據施工組織設計選定的攪拌機或攪拌樓的容量,選用拌制定額編制拌制單價(只計直接費)。
2)混凝土拌制定額按拌制常態混凝土擬定,若拌制加冰、加摻和料等其他混凝土以及碾壓混凝土等,則按定額調整系數對拌制定額進行調整。
3)混凝土拌制定額均以半成品方為單位計算,不合施工損耗和運輸損耗所消耗的人工、材料、機械的數量和費用。混凝土拌制及澆筑定額中,不包括加冰、骨料預冷、通水等溫控所需的費用。
(2)關于混凝土運輸的規定
混凝土運輸是指混凝土自攪拌樓(機)出料口至澆筑現場工作面的全部水平運輸和垂直運輸。運輸方式與運輸機械由施工組織設計確定。
1)混凝土水平運輸,指混凝土從攪拌樓(機)出料口至澆筑倉面(或至垂直吊運起吊點)水平距離的運輸;混凝土垂直運輸,指混凝土從垂直吊運起點至澆筑倉面垂直距離的運輸。
2)混凝土運輸定額均以半成品方為單位計算,不含施工損耗和運輸損耗所消耗的人工、材料、機械的數量和費用。
3)編制混凝土綜合單價時,一般應將運輸定額中的工、料、機用量分類合并到澆筑混凝土定額中統一計算綜合單價,也可按混凝土運輸數量乘以每m3混凝土運輸單價(只計直接費)計入混凝土澆筑綜合單價。
4)預算定額各節現澆混凝土定額中的“混凝土運輸”數量,已包括完成每一定額單位(通常為100m3)有效實體混凝土所需增加的超填量及施工附加量等的數量。
3.【參考答案】
每m3消力池C25混凝土相應模板直接費=1×0.8×40=32.00元。
攤入模板費用后的每m3消力池C25混凝土單價直接費=34099.68÷100+3200=373.00元。
【考點解析】
模板是混凝土澆筑中必需的措施項目,模板的主要作用是對新澆塑性混凝土起成型和支撐作用,同時還具有保護和改善混凝土表面質量的作用。按制作材料,模板可分為木模板、鋼模板、混凝土和鋼筋混凝土預制模板;按模板形狀可分為平面模板和曲面模板;按受力條件模板可分為承重模板和側面模板;按架立和工作特征,模板可分為固定式、拆移式、移動式和滑動式。固定式模板多用于起伏的基礎部位或特殊的異形結構如蝸殼或扭曲面,因大小不等,形狀各異,難以重復使用。
根據《水利水電工程標準施工招標文件》(2009年版),水利工程合同管理通常對于混凝土工程中的模板費用有如下規定:
(1)除合同另有約定外,現澆混凝土的模板費用,包含在《工程量清單》相應混凝土或鋼筋混凝土項目有效工程量的每立方米工程單價中,不另行計量和支付。
(2)混凝土預制構件模板所需費用,包含在《工程量清單》相應預制混凝土構件項目有效工程量的工程單價中,不另行支付。
需要指出的是,模板費用并不一定必須攤入相應混凝土單價中。《水利工程工程量清單計價規范》GB50501--2007將模板單獨作為一個分類分項工程,單獨計量和支付,此時需要區分模板部位、形式,編制模板單價。
4.【參考答案】
不能。除計算性算術錯誤外,評標委員會不能要求投標人澄清投標文件實質性內容。
【考點解析】
評標過程中,評標委員會以書面形式要求投標人對所提交的投標文件中不明的內容進行書面澄清或說明,或者對細微偏差進行補正時,投標人澄清和補正投標文件應遵守下述規定:
(1)投標人不得主動提出澄清、說明或補正。
(2)澄清、說明和補正不得改變投標文件的實質性內容(算術性錯誤修正的除外)。
(3)投標人的書面澄清、說明和補正屬于投標文件的組成部分。
(4)評標委員會對投標人提交的澄清、說明或補正有疑問,要求投標人進一步澄清、說明或補的,投標人應予配合。
題目中,關于模板費用不是計算性錯誤,屬于投標文件實質性內容,不得澄清。
第34題 筆記記錄我的筆記(0) | 精選筆記(3):試題內容(3)答案解析(0)
345點擊查看試題筆記(3)35背景資料

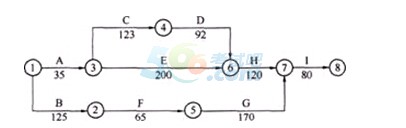

某水利工程經監理工程師批準的施工網絡計劃如下圖所示(單位:天)。
合同約定:工程所用全部材料、設備由承包人采購。如工程工期提前,獎勵標準為1萬元/天;如工程工期延誤,支付違約金標準為1萬元/天。
施工過程中發生如下事件:
事件1:當工程施工按計劃進行到第100天末時,因承包人的施工設備故障造成E工作中斷施工。為保證工程順利完成,有關人員提出以下施工調整方案。
方案一:修復設備。設備修復后E工作繼續進行,修復時間是20天,修理費用2萬元;
方案二:調劑設備。B工作所用的設備能滿足E工作的需要,B完成后,使用B工作的設備完成E工作未完成工作量,其他工作均按計劃進行;
方案三:租賃設備。租賃設備的運輸安裝調劑時間為10天。設備正式使用期支付租賃費用,其標準為350天/元。
項目經理選擇了最優方案并予以實施。
事件2:H工作為工程設備安裝。設備進場,承包人進行檢驗和交貨驗收后,把將產品合格證書提交給監理工程師。監理要求重新檢驗并進行相關設備性能測試。H工作完成后承包人要求監理人增加設備測試費用0.5萬元。
問題
1.計算施工網絡進度計劃的工期以及E工作的總時差,并指出施工網絡進度計劃的關鍵線路。
2.若各項3-作均按最早時間施工,分析指出事件1中項目經理選擇的最優方案。
3.根據施工調整最優方案,用單代號網絡圖繪制調整后的施工進度計劃并用雙箭線標注關鍵線路(網絡進度計劃中應將E工作分解為E1和E2,其中E1表示已完成,E2表示未完成工作)。
4.指出事件2中的不妥之處并簡要說明理由。
參考解析:
1.【參考答案】
計劃工期為450天,E工作的總時差為15天。
關鍵線路為A→C→D→H→I(或①→③→④→⑥→⑦→⑧)。
【考點解析】
本小題是進度管理方面的,考核對雙代號網絡圖時間參數的計算。
雙代號網絡圖時間參數計算的方法很多,常用的有工作計算法,節點計算法,還有標號法。本小題既要求工期,找關鍵線路,又要計算時差。故應采用工作計算方法。
2.【參考答案】
項目經理應選擇方案三。
【考點解析】
本小題是施工組織管理方面的,考核對施工方案的技術經濟比較和方案選擇。
要選擇最優方案,應從工期和費用兩方面結合進行技術經濟比較:
方案一,設備修復時間為20天,E工作的總時差為15天,影響工期5天,增加的工期延期的違約費用為1×5=5萬元,加上修理費,共計7萬元。
方案二,B工作第125天末結束,E工作將推遲25天完成,超過E工作的總時差,影響工期10天,增加費用10萬元。
方案三,租賃設備安裝調試10天,不超過E的總時差,不影響工期,E工作還需工作135天,增加設備租賃費用為47250元(350元/天×135天=47250元)。
三個方案綜合比較,方案三合理。
3.【參考答案】
【考點解析】
本小題是進度管理方面的,考核單代號網絡圖的繪制。
根據方案三,首先,把E工作分解為E1和E2,其中E1(65天)已完成,E2(135天)未完成;B是E2的緊前工作;其他工作的邏輯關系不變,把原題中的雙代號網絡圖繪制成單代號。
4.【參考答案】
“設備進場,承包人進行檢驗和交貨驗收后,把將產品合格證書提交給監理工程師”不妥。應會同監理人進行檢驗和交貨驗收。
“承包人要求監理人增加設備測試費用0.5萬元”不妥,設備測試費用應由承包人承擔。
【考點解析】
本小題是合同管理方面的,考核承包人提供材料、設備時有關驗收和測試的權利義務。
《水利水電工程標準施工招標文件》(2009版)將發包人和承包人的義務和責任進行了合理劃分。“對承包人提供的材料和工程設備,承包人應會同監理人進行檢驗和交貨驗收,查驗材料合格證明和產品合格證書,并按合同約定和監理人指示,進行材料的抽樣檢驗和工程設備的檢驗測試,檢驗和測試結果應提交監理人,所需費用由承包人承擔。”
關注"考試吧一級建造師"官方微信,獲取最新試題、內部資料等信息!
一級建造師視頻題庫【手機題庫下載】丨微信搜索"考試吧一級建造師"
一級建造師QQ群: |
---|
相關推薦:
在線直播 名師課程 |
主講 老師 |
導學 規劃班 直播 1小時/科
課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
基礎 精講班 直播 20-24小時/科
課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
強化 精講班 直播 30-36小時/科
課程目標:強化突破特訓,吃透必考點。 課程優勢:從新教材和考綱出發,提升對必考知識的理解和運用程度。 |
沖刺備 考指導 0.5小時/科
課程目標:掌握沖刺期復習方法,調整高效備考方式。 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
考點 鎖分班 直播 12-18小時/科
課程目標:緊抓命題特點及趨勢,掌握考試命題規律。 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點。 |
高頻 刷題班 直播 9小時/科
課程目標:總結解題方法技巧,提高做題準確率。 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣。 |
案例專項 突破班 直播 實務科目9小時/科
課程目標:強化案例答題技巧,掌握案例分析答題模板。 課程優勢:深度剖析近年案例真題,挖掘出題規律,總結案例答題技巧及模板。 |
密押 點題班 直播 9小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎。 課程優勢:核心考點強化突破,穩抓得分點。 |
通關 必背班 直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分。 課程優勢:總結提煉多年必考核心內容,實用性極強。 |
應試 技巧班 直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧。 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧。 |
密訓 提分班 直播 1.5小時/科
課程目標:考前再強化,確保不丟分。 課程優勢:考根據歷年命題規律,考前再次梳理重要知識點,臨考提分。 |
報名 |
---|---|---|---|---|---|---|---|---|---|---|---|---|---|
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
|||
課時安排 | 1小時/科 | 20-24 小時/科 |
30-36 小時/科 |
0.5小時/科 | 12-18 小時/科 |
9小時/科 | 9小時/科 | 9小時/科 | 3小時/科 | 0.5小時/科 | 1.5小時/科 | ||
項目管理 | 二師兄 牛魔王 |
/ | 報名 | ||||||||||
工程經濟 | 牛魔王 | / | 報名 | ||||||||||
法規相關知識 | 房博 | / | 報名 | ||||||||||
建筑實務 | 大鵬 | / | 報名 | ||||||||||
市政實務 | 白象 菲菲 |
/ | 報名 | ||||||||||
機電實務 | 黃獅 | / | 報名 | ||||||||||
公路實務 | 白象 | / | 報名 |
在線課程 |
2025年
無憂取證班 46%學員選擇 |
2025年
AI私塾班 39%學員選擇 |
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望順利通過考試,高效取證 |
①零基礎/多次考試未通過 ②需要全面系統學習 ③自學能力不足/喜歡陪伴式學習 (需要全程督學/希望名師領學的學員) ④希望一次順利通過全部科目 |
在線課程 |
2025年
無憂取證班 46%學員選擇 |
2025年
AI私塾班 39%學員選擇 |
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望順利通過考試,高效取證 |
①零基礎/多次考試未通過 ②需要全面系統學習 ③自學能力不足/喜歡陪伴式學習 (需要全程督學/希望名師領學的學員) ④希望一次順利通過全部科目 |
||
AI 私 塾 基 因 提 分 模 式 |
導學 入門 |
導學規劃班 直播 1小時/科 課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
||
夯實 基礎 |
基礎精講班 直播 20-24小時/科 課程目標:全面掌握知識點,打牢基礎 課程優勢:全方位無死角精講教材知識點,梳理知識體系。 |
|||
強化精講班 直播 30-36小時/科 學習目標:強化突破特訓,吃透必考點 優勢:從新教材和考綱出發,提升對必考知識的理解和運用程度 |
||||
AI智能課后作業 課后練習 課程目標:學練結合,知識點內化吸收 課程優勢:私教精講班配套,知識點智能推薦課后練習 |
||||
強化 突破 |
沖刺備考指導 直播 0.5小時/科 課程目標:掌握沖刺期復習方法,調整高效備考方式 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
|||
考點鎖分班
直播 12-18小時/科 課程目標:緊抓命題特點及趨勢,掌握考試命題規律 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點 |
||||
高頻刷題班
直播 9小時/科 課程目標:總結解題方法技巧,提高做題準確率 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣 |
||||
案例專項突破班
直播 實務科目9小時/科
課程目標:強化案例答題技巧,掌握案例分析答題模板。 課程優勢:深度剖析近年案例真題,挖掘出題規律,總結案例答題技巧及模板。 |
||||
考前 沖刺 |
密押點題班1
直播 3小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎 課程優勢:核心考點強化突破,穩抓得分點 |
|||
密押點題班2
直播 3小時/科
課程目標:強化階段檢驗,查漏補缺,強化提升 課程優勢:核心考點強化突破,穩抓得分點 |
||||
密卷點題班3 直播 3小時/科 課程目標:模擬實戰,掌握實戰技巧,考場不慌亂 課程優勢:核心考點強化突破,穩抓得分點 |
||||
通關必背班
直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分 課程優勢:總結提煉多年必考核心內容,實用性極強 |
||||
終極 搶分 |
應試技巧班
直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧 |
|||
密訓提分班
直播 1.5小時/科
課程目標:考前再強化,確保不丟分 課程優勢:考根據歷年命題規律,考前再次梳理重要知識點,臨考提分 |
||||
VIP 美 題 智 能 練 習 |
★★★ 三星題庫 |
每日一練 |
||
每日錯題榜 |
||||
教材同步 |
||||
★★★★ 四星題庫 |
真題題庫
|
|||
章節刷題
|
||||
模擬題庫
|
||||
★★★★★ 五星題庫 |
高頻常考 |
|||
大數據易錯 |
||||
真題視頻解析
|
||||
VIP密訓
|
||||
美題·輔助練習 | 練習工具 |
|||
VIP 配 套 資 料 |
電子資料 | 電子書—通關攻略 | ||
電子書—極致真題 | ||||
全程學習計劃書 | ||||
五年真題集錦 | ||||
速記口訣 | ||||
考前10頁紙 | ||||
課程講義 | ||||
VIP 旗 艦 服 務 |
人工助學服務 | 授課老師1V1 | ||
班主任1V1 | ||||
班級交流群 | ||||
(AI)私人訂制服務 | 學籍檔案 | |||
PMAR智慧學習規劃 | ||||
大數據學習報告 | ||||
學習進度統計 | ||||
官網查分服務 | ||||
VIP勛章 | ||||
節點嚴控 | 考試倒計時提醒 | |||
VIP直播日歷 | ||||
上課提醒 | ||||
便捷系統 | 課程視頻、音頻、講義下載 | |||
手機、電腦、平板多平臺聽課 | ||||
無限次離線回放 | ||||
備考保障 |
2年有效期!有效期結束,考試不過科目退費!協議>> | 全科2年有效期,單科1年有效期!考試不過科目,免費重學1年! 協議>> | ||
套餐價格 | 全科:¥10880 實務單科:¥4880 公共單科:¥4680 |
全科:¥8880 實務單科:¥3280 公共單科:¥3080 |
