首頁 考試吧論壇 Exam8視線 考試商城 網絡課程 模擬考試 考友錄 實用文檔 求職招聘 論文下載 | ||
![]() |
2012中考 | 2012高考 | 2012考研 | 考研培訓 | 在職研 | 自學考試 | 成人高考 | 法律碩士 | MBA考試 MPA考試 | 中科院 |
|
![]() |
四六級 | 職稱英語 | 商務英語 | 公共英語 | 托福 | 托業 | 雅思 | 專四專八 | 口譯筆譯 | 博思 GRE GMAT | 新概念英語 | 成人英語三級 | 申碩英語 | 攻碩英語 | 職稱日語 | 日語學習 | 零起點法語 | 零起點德語 | 零起點韓語 |
|
![]() |
計算機等級考試 | 軟件水平考試 | 職稱計算機 | 微軟認證 | 思科認證 | Oracle認證 | Linux認證 華為認證 | Java認證 |
|
![]() |
公務員 | 報關員 | 銀行從業資格 | 證券從業資格 | 期貨從業資格 | 司法考試 | 法律顧問 | 導游資格 報檢員 | 教師資格 | 社會工作者 | 外銷員 | 國際商務師 | 跟單員 | 單證員 | 物流師 | 價格鑒證師 人力資源 | 管理咨詢師 | 秘書資格 | 心理咨詢師 | 出版專業資格 | 廣告師職業水平 | 駕駛員 網絡編輯 | 公共營養師 | 國際貨運代理人 | 保險從業資格 | 電子商務師 | 普通話 | 企業培訓師 營銷師 |
|
![]() |
衛生資格 | 執業醫師 | 執業藥師 | 執業護士 | |
![]() |
會計從業資格考試(會計證) | 經濟師 | 會計職稱 | 注冊會計師 | 審計師 | 注冊稅務師 注冊資產評估師 | 高級會計師 | ACCA | 統計師 | 精算師 | 理財規劃師 | 國際內審師 |
|
![]() |
一級建造師 | 二級建造師 | 造價工程師 | 造價員 | 咨詢工程師 | 監理工程師 | 安全工程師 質量工程師 | 物業管理師 | 招標師 | 結構工程師 | 建筑師 | 房地產估價師 | 土地估價師 | 巖土師 設備監理師 | 房地產經紀人 | 投資項目管理師 | 土地登記代理人 | 環境影響評價師 | 環保工程師 城市規劃師 | 公路監理師 | 公路造價師 | 安全評價師 | 電氣工程師 | 注冊測繪師 | 注冊計量師 化工工程師 | 材料員 |
|
![]() |
繽紛校園 | 實用文檔 | 英語學習 | 作文大全 | 求職招聘 | 論文下載 | 訪談 | 游戲 |
問題:
1.該工程還有哪些安全風險源未被辨識?對此應制訂哪些控制措施?
2.項目部還應補充哪些安全專項施工方案?說明理由。
3.針對本工程,安全驗收應包含哪些項目?
(四)
背景資料:A公司中標某市城區高架路工程第二標段。本工程包括高架橋梁、地面輔道及其他附屬工程:工程采用工程量清單計價,并在清單中列出了措施項目;雙方簽訂了建設工程施工合同,其中約定工程款支付方式為按月計量支付:并約定發生爭議時向工程所在地仲裁委員會申請仲裁。
對清單中某措施項目,A公司報價100萬元。施工中,由于該措施項目實際發生費用為180萬元,A公司擬向業主提出索賠。
業主推薦B公司分包鉆孔灌注樁工程,A公司審查了B公司的資質后,與B公司簽訂了工程分包合同。在施工過程中,由于B公司操作人員違章作業,損壞通訊光纜,造成大范圍通訊中斷,A公司為此支付了50萬元補償款。
A公司為了應對地方材料可能漲價的風險,中標后即與某石料廠簽訂了價值400萬元的道路基層碎石料的采購合同,約定了交貨日期及違約責任(規定違約金為合同價款的5%)并交付了50萬元定金。到了交貨期,對方以價格上漲為由提出中止合同,A公司認為對方違約,計劃提出索賠。
施工過程中,經業主同意,為保護既有地下管線,增加了部分工作內容,而原清單中沒有相同項目。
工程竣工,保修期滿后,業主無故拖欠A公司工程款,經多次催要無果。A公司計劃對業主提起訴訟。
問題:
1.在投標報價階段,為既不提高總價且不影響中標,又能在結算時得到更理想的效益,組價以后可以做怎樣的單價調整?A公司就措施項目向業主索賠是否妥當?說明理由。
2.本工程是什么方式的計價合同?它有什么特點?
3.A公司應該承擔B公司造成損失的責任嗎?說明理由。
4.A公司可向石料廠提出哪兩種索賠要求?并計算相應索賠額。
5.背景資料中變更部分的合同價款應根據什么原則確定?
6.對業主拖欠工程款的行為,A公司可以對業主提起訴訟嗎?說明原因。如果業主拒絕支付工程款,A公司應如何通過法律途徑解決本工程拖欠款問題?
(五)
背景資料:某公司承接了某城市道路的改擴建工程。工程中包含一段長240m的新增路線(含下水道200m)和一段長220m的路面改造(含下水道200m),另需拆除一座舊人行天橋,新建一座立交橋。工程位于城市繁華地帶,建筑物多,地下管網密集,交通量大。
新增線路部分地下水位位于-4.0m處(原地面高程為±0.0m),下水道基坑設計底高程為-5.5m,立交橋上部結構為預應力箱梁,采用預制吊裝施工。

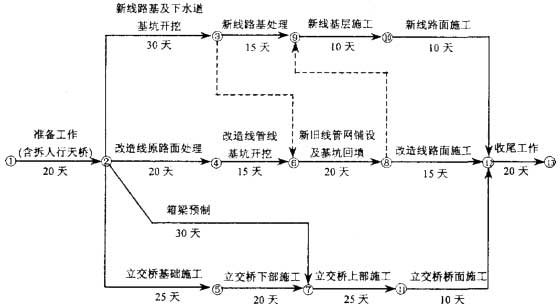

項目部組織有關人員編寫了施工組織設計(其中進度計劃見下圖),并繪制了一張總平面布置圖,要求工程從開工到完工嚴格按該圖進行平面布置。
施工中,發生了如下導致施工暫停的事件:
事件1:在新增路線管網基坑開挖施工中,原有地下管網資料標注的城市主供水管和光電纜位于-3.0m處,但由于標識的高程和平面位置的偏差,導致供水管和光電纜被挖斷,使開挖施工暫停14天。
事件2:在改造路面施工中,由于攤鋪機設備故障,導致施工中斷7天。
項目部針對施工中發生的情況,積極收集進度資料,并向上級公司提交了月度進度報告,報告中綜合描述了進度執行情況。
相關推薦:2007年一級建造師考試《建設工程經濟》真題
