2H320050 機電工程施工技術管理
1、施工方案的交底內容有( )。
A.進度安排
B.組織機構設置
C.施工程序和順序
D.操作方法
E.施工要點
『正確答案』CDE
『答案解析』本題考查的是施工技術交底。工程施工前,施工方案的編制人員應向施工作業人員做施工方案的技術交底。除分項、專項工程的施工方案需進行技術交底外,新產品、新材料、新技術、新工藝項目以及特殊環境、特種作業等也必須向施工作業人員交底。交底內容為:施工程序和順序、施工工藝、操作方法、施工要點、質量控制、安全措施等。另(P184):施工組織設計交底的內容包括:工程特點、難點、主要施工工藝及施工方法、進度安排、組織機構設置與分工及質量、安全技術措施等。
2、下列作業活動中,需進行安全技術交底的是( )。
A.鋼結構焊接
B.大件物品的運輸
C.高空作業
D.地下作業
E.離心泵試運行
『正確答案』BCD
『答案解析』本題考查的是施工技術交底。工程施工前,對施工過程中存在較大安全風險的項目提出技術性的安全措施。例如,大件物品的起重與運輸、高空作業、地下作業、大型設備的試運行以及其他高風險的作業等。
4、技術交底的相關人員不包括( )。
A.項目負責人
B.項目技術負責人
C.施工員
D.操作人員
『正確答案』A
『答案解析』本題考查的是施工技術交底。技術交底要明確項目技術負責人、技術人員、施工員、管理人員、操作人員的責任。
4、機電工程項目施工技術資料與竣工檔案的特征有( )。
A.真實性
B.有效性
C.完整性
D.使用性
E.階段性
『正確答案』ABC
『答案解析』本題考查的是施工技術資料與竣工檔案管理。機電工程項目施工技術資料與竣工檔案的特征有真實性、完整性、有效性、復雜性。
5、施工技術資料文件的保存以( )為基本單位進行保存。
A.單位工程
B.分部工程
C.子分部工程
D.分項工程
『正確答案』D
『答案解析』本題考查的是施工技術資料與竣工檔案管理。施工技術資料的保存應以分項工程為基本單位進行保管。
6、【案例分析】
背景資料:
某安裝公司承建一泵站工程,按合同要求全部完成,經建設單位組織驗收合格。在投入使用前,使用部門提出管線布置應改到地下直線布置,建設單位據此要求安裝公司予以更改。安裝公司經認真核算預計修改量達到原工程量的50%以上,且材料量占的比例大,因此沒有同意,并要求終止合同。經多次協商,確定按修改內容,重新單獨核價一次包死。由于工期緊,建設單位無法提供修改圖,施工單位按照業主代表現場指導完成了修改任務。工程資料歸檔時,用的是原竣工圖。
問題:
1.施工單位可否要求終止合同?說明理由。
2.工程修改后,施工單位對資源管理的控制重點是什么?應從哪些方面控制?
3.施工單位提供竣工圖的做法是否合適?說明理由。
4.該工程修改后應如何進行質量評定?
分析與參考答案:
1.施工單位可以要求終止合同。理由是:工程承包合同已按約定履行完成,并經建設單位組織驗收合格。
2.修改工程部分資源管理的重點是材料管理,因為雖盡量利用拆除下的原有材料,但修改后材料量占的比重大。
應從材料管理的以下方面控制:加強采購成本的管理,從量差和價差兩個方面控制;加強材料消耗的管理,從限額發料和現場消耗兩個方面控制,獲得最大經濟效益。
3.施工單位采用原竣工圖交工的做法不對。
理由是:項目竣工圖是項目竣工驗收,以及項目今后進行維修、改擴建等的重要依據。因此,項目竣工圖編制必須真實、準確地反映項目竣工時的實際情況。要做到圖物相符、技術數據可靠、簽字手續完備、整理符合檔案管理要求。
4.該工程因設計進行了修改,應按修改后的項目,重新評定質量等級。
7、【案例分析】
背景材料:
某機電安裝公司承建一個生活小區室外熱力管網工程安裝任務。施工范圍是由市政熱力管網至各居民住宅樓號室外1m,管線是不通行地溝敷設。該項目的所有施工內容完畢,并與市政熱力管網和各樓號熱力管網接通后,在進行竣工驗收的同時,項目經理部組織整理竣工資料與竣工圖匯編工作如下:
(1)收集的工程施工資料的情況包括:施工方案、技術交底及施工日志;管材、閥門和相關部件及絕熱材料等物資進行檢查檢驗記錄、產品質量合格證;隱蔽工程檢查記錄;質量事故處理記錄;壓力試驗記錄;設計圖紙和設計變更資料的收發記錄等。
(2)整理一套設計新圖紙和設計變更資料并編繪成竣工圖。
(3)在施工資料整理檢查時,發現:
1)有兩份物資進場檢查記錄使用了圓珠筆;
2)一份隱蔽工程檢查記錄未經監理工程師確認簽字,查施工日志記載:當時監理工程師到現場檢查;
3)質量事故處理記錄僅有項目經理和質檢員簽字。
問題:
1.機電安裝工程的施工技術資料應包括哪些內容?
2.在(1)中,哪些是施工記錄資料?
3.設計圖紙和竣工圖是否是施工資料?為什么?
4.在資料整理檢查時,發現的1)和2)問題應如何處理?
5.質量事故處理記錄簽字手續是否完整?還應有哪些人簽字?
分析與參考答案:
1.施工技術資料主要包括:單位工程施工組織設計、施工方案及專項施工方案、技術交底記錄,圖紙會審記錄、設計變更文件,工程洽商記錄、技術聯系(通知單)等。
2.施工記錄包括:工程物資進廠檢查記錄、隱蔽工程檢查記錄、質量事故處理記錄、壓力試驗記錄。
3.設計圖紙不是施工資料,而竣工圖屬于施工資料。因為設計圖紙不是施工單位形成的文件,而是施工單位的施工依據;而竣工圖是建設工程通過施工過程形成的結果,由施工單位編繪的。
4.兩份物資進場檢查記錄用圓珠筆填寫的,應重新使用便于永久保存的簽字筆或藍黑墨水填寫和簽名;一份隱蔽工程檢查記錄應請到場檢查的監理工程師確認和簽名。
5.簽字手續不完整,還應有專業技術負責人、施工工長簽字。
2H320060 機電工程施工進度管理
1、機電工程采用橫道圖來表示施工進度計劃時的優點有( )。
A.便于實際進度與計劃進度比較
B.便于看出影響工期的關鍵工作
C.便于計算勞動力的需要量
D.便于計算材料和資金的需要量
E.便于施工進度的動態控制
『正確答案』ACD
『答案解析』本題考查的是機電工程施工進度計劃表示方法。橫道圖計劃編制方法簡單,便于實際進度與計劃進度比較,便于計算勞動力、機具、材料和資金的需要量。
2、在確定各項工程的開竣工時間和相互搭接協調關系時,應考慮的因素不包括( )。
A.保證重點、兼顧一般
B.滿足連續均衡施工要求,提高生產率和經濟效益
C.計劃在執行過程中不得變動
D.全面考慮各種不利條件的限制和影響
『正確答案』C
『答案解析』本題考查的是單位工程施工進度計劃實施。在確定各項工程的開竣工時間和相互搭接協調關系時,應考慮以下因素:(1)保證重點、兼顧一般、分清主次、抓住重點,優先安排工程量大的工藝生產主線;(2)滿足連續均衡施工要求,使資源得到充分的利用,提高生產率和經濟效益;(3)留出一些后備工程,以便在施工過程中作為平衡調劑使用;(4)考慮各種不利條件的限制和影響,為緩解或消除不利影響做準備;(5)考慮業主的配合及當地政府有關部門的影響等。
3、施工作業進度計劃編制的根據是( )。
A.單項工程施工進度計劃
B.單位工程施工進度計劃
C.分部工程施工進度計劃
D.分項工程施工進度計劃
『正確答案』B
『答案解析』本題考查的是機電工程進度計劃編制的要點。單位工程進度計劃是編制該工程施工作業進度計劃的依據。
4、作業進度計劃的交底內容有( )。
A.計劃目標和執行計劃的相關條件
B.施工用人力資源和物資供應保障情況
C.計劃執行中可能遇見的問題與解決辦法
D.各專業隊組分工和銜接關系
E.單位工程質量目標
『正確答案』AC
『答案解析』本題考查的是施工作業進度計劃的實施要求。作業進度計劃是項目部在施工期內指導作業的依據,因此計劃的編制者應向作業人員進行進度計劃交底,交底的內容包括計劃目標和執行計劃的相關條件,以及計劃執行中可能遇見的問題與解決辦法,同時對技術措施、質量要求、安全作業等事項提出要求。另:單位工程進度計劃交底內容:施工進度控制重點(關鍵線路、關鍵工作)、施工用人力資源和物資供應保障情況、各專業隊組(含分包方的)分工和銜接關系及時間點、安全技術措施要領和單位工程質量目標。
5、作業進度計劃以( )為單元編制。
A.單項工程
B.單位工程
C.分部工程
D.分項工程
『正確答案』D
『答案解析』本題考查的是作業進度計劃要求。作業進度計劃可按分項工程或工序為單元進行編制。
6、關于機電工程項目施工進度偏差分析的說法,正確的是( )。
A.工作的進度偏差大于該工作的自由時差,此偏差對總工期沒有影響
B.工作的進度偏差大于該工作的自由時差,此偏差必將影響總工期
C.工作的進度偏差大于該工作的總時差,此偏差必將影響后續工作
D.工作的進度偏差大于該工作的總時差,此偏差必將影響總工期
『正確答案』D
『答案解析』本題考查的是施工進度的監測分析。選項A和選項B,若工作的進度偏差大于該工作的自由時差,此偏差對后續工作產生影響;選項C,若工作的進度偏差大于該工作的總時差,此偏差將影響總工期。
7、下列進度控制措施中,屬于經濟措施的是( )。
A.明確工程現場進度控制人員及其分工
B.合同中要有專款專用條款,防止因資金問題而影響施工進度
C.施工中及時辦理工程預付款
D.對工期提前給予獎勵
E.施工前應加強圖紙審查,嚴格控制隨意變更
『正確答案』CD
『答案解析』本題考查的是施工進度控制的主要措施。施工進度控制的主要措施中的經濟措施有:(1)在工程預算中考慮加快施工進度所需的資金,編制資金需求計劃,滿足資金供給,保證施工進度目標所需的工程費用等;(2)施工中及時辦理工程預付款及工程進度款支付手續;(3)對應急趕工給予優厚的趕工費用,對工期提前給予獎勵,對工程延誤收取誤期損失賠償金。
8、【案例分析】
背景材料:
A安裝公司承包某分布式能源中心的機電安裝工程,工程內容有:三聯供(供電、供冷、供熱)機組、配電柜、水泵等設備安裝和冷熱水管道、電纜排管及電纜施工。三聯供機組、配電柜、水泵等設備由業主采購;金屬管道、電力電纜及各種材料由安裝公司采購。

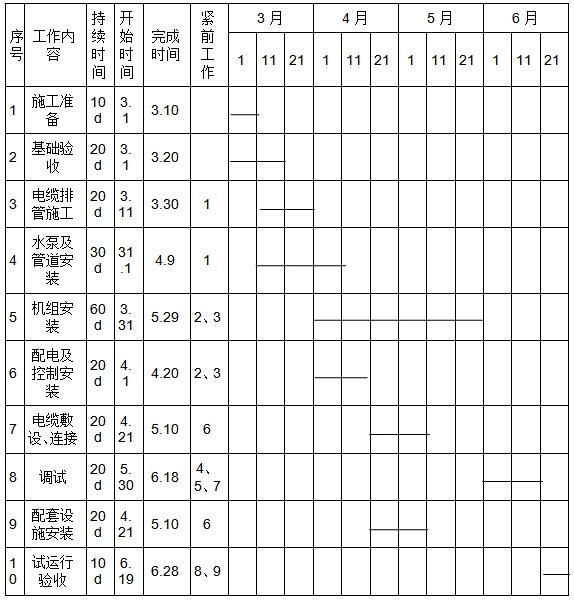

A安裝公司項目部進場后,編制了施工進度計劃如圖所示:
在施工中發生了以下3個事件:
事件1:項目部將2000m電纜排管施工分包給B公司,預算單價為120元/m,在3月22日結束時檢查,B公司只完成電纜排管施工1000m,但支付給B公司的工程進度款累計已達160000元,項目部對B公司提出警告,要求加快施工進度。
事件2:由于建設單位采購的機組供貨遲延,導致機組安裝推遲5天。
事件3:制冷機組安裝完畢進行單機試運行時,項目部檢查了各連接和密封部位有無松動、漏氣、漏油等現象,隨即進行了2h試運行,監理單位認為未達到試運轉要求,責令項目部整改。
問題:
1.本工程施工過程中,影響進度的因素可能有哪些?
2.計算事件1中的CPI和SPI及其影響,請問是否影響總工期?
3.不考慮事件1的影響,事件2是否影響工期?如果影響,實際完工時間為哪一天?
4.針對事件3,說明制冷機組試運轉的要求。
分析與參考答案:
1.本工程影響進度的因素有:
(1)工程資金不落實;
(2)施工圖紙提供不及時;
(3)氣候及周圍環境的不利因素;
(4)供應商違約;
(5)施工單位管理能力。
2.(1)已完工程預算費用BCWP=1000×120=120000(元)
計劃工程預算費用BCWS=2000/20×12×120=144000(元)
費用績效指數CPI=BCWP/ACWP=120000/160000=0.75
進度績效指數SPI=BCWP/BCWS=120000/144000=0.83
(2)影響工期。因為SPI小于1,進度拖延,電纜排管施工屬于關鍵工作,延誤必會影響總工期。
3.事件2影響工期,因為機組安裝是關鍵工作,影響工期5天,按原計劃6.28完工,現拖延5天,實際完工時間為7.3。
4.制冷機組的試運轉要求:機組運轉平穩、無異常振動與聲響;各連接和密封部位應無松動、漏氣、漏油等現象;吸、排氣的壓力和溫度在正常工作范圍內;能量調節裝置及各保護繼電器、安全裝置的動作應靈敏、可靠;正常運轉不少于8h。
9、【案例分析】
背景材料:

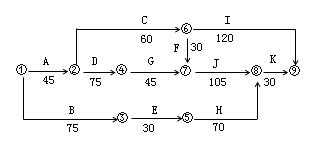

某機電工程公司通過招標承包了一臺660MW火電機組安裝工程,工程開工前,施工單位向監理工程師提交了工程安裝主要施工進度計劃(如下圖所示,單位:d)。滿足合同工期的要求并獲得業主批準。
在施工進度計劃中,因為工作E和G的吊裝載荷基本相同,所以租賃了同一臺塔吊安裝,并計劃定在第76d進場。
在鍋爐設備搬運過程中,由于叉車故障在搬運途中失控,所運設備受損。返回制造廠維修,工作B中斷20d,監理工程師及時向施工單位發出通知,要求施工單位調整進度計劃,以確保工程按合同工期完工。
對此施工單位提出了調整方案,即將工作E調整為工作G完成后開工。在塔吊施工前,由施工單位組織編制了吊裝專項施工方案,并經審核簽字后組織了實施。
機組安裝完畢后,施工單位在組織汽輪機單機試運轉中發現,在軸系對輪中心找正過程中,軸系聯結時的復找存在一定誤差,導致設備運行噪音過大,經再次復找后滿足了要求。
問題:
1.在原計劃中如果先開始工作E后開始工作G,塔吊應安排在幾天投入使用可使機械不閑置?說明理由。
2.工作B停工20d后,施工單位提出的計劃調整方案是否可行?說明理由?
3.塔吊專項施工方案在施工前應有哪些人員簽字?塔吊選用除了考慮吊裝載荷參數外還有哪些基本參數?
4.汽輪機軸系對輪中心找正除軸系聯結時的復找外還包括哪些找正?
分析與參考答案:
1.按照原計劃,塔吊應安排在第91天進場投入使用。
理由:G工作為關鍵工作,第121天開始,即E工作必須第120天結束,而E工作的持續時間為30天,120-30=90,故塔吊應安排在第91天進場投入使用。
2.調整方案可行。
先G后E,即G工作之后線路有J-K以及E-H-K,E、H持續時間之和為100天,小于J工作(關鍵工作)持續時間,按原計劃,關鍵線路為:A→D→G→J→K,調整方案后,關鍵線路未轉移,方案可行。
3.塔吊專項施工方案在施工前應由機電工程公司技術負責人、總監理工程師(建設單位項目負責人)簽字。
塔吊選用還有的參數:額定起重量、最大幅度、最大起升高度。
4.汽輪機軸系對輪中心找正還包括:軸系初找;凝汽器灌水至運行重量后的復找;汽缸扣蓋前的復找;基礎二次灌漿前的復找,基礎二次灌漿后的復找。
二建萬題庫下載 | 微信搜"萬題庫二級建造師考試"
相關推薦:
直播 | 主講 老師 |
導學 規劃班 導學規劃班
直播 1小時/科 課程目標:了解考試情況及備考學習邏輯 課程優勢:對學員進行復習方法指導,進行學習規劃的制定 |
零基礎 預學班 零基礎預學班
直播 4小時/科 課程目標:零基礎入門 課程優勢:熟悉知識框架,對基本知識、要點進行梳理,輕松開啟備考路。 |
私教 精講班 私教精講班
直播 24-39小時/科 課程目標:全面掌握知識點,打牢基礎 課程優勢:根據2025年新教材及考試大綱,精細化掌握考點,分析教材變動考點,全方位講解必考點。 |
沖刺 備考指導 沖刺備考指導
直播 0.5小時/科 課程目標:掌握沖刺期復習方法,調整高效備考方式 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
考點 鎖分班 考點鎖分班
直播 9-18小時/課 課程目標:緊抓命題特點及趨勢,掌握考試命題規律 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點 |
高頻 刷題班 高頻刷題班
直播 9小時/科 課程目標:總結解題方法技巧,提高做題準確率 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧和口訣 |
案例專項 突破班 案例專項突破班
直播 9小時/科 課程目標:掌握案例分析答題模板,確保案例題少丟分、不丟分 課程優勢:深度剖析近年案例真題,詳解案例題得分點和搶分點,挖掘出題規律 |
密卷 點題班 密押點題班
直播 9小時/科 課程目標:基礎階段檢驗,查缺補漏,夯實基礎 課程優勢:核心考點強化突破,穩抓得分點 |
通關 必背班 通關必背班
直播 3小時/科 課程目標:熟悉掌握考試必背內容,拿下必得分 課程優勢:總結提煉多年必考核心內容,實用性極強 |
應試 技巧班 應試技巧班
直播 0.5小時/科 課程目標:考前臨門一腳,掌握應試技巧 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧 |
密訓 提分班 密訓提分班
直播 1.5小時/科 課程目標:考前再強化,確保不丟分 課程優勢:根據歷年命題規律,考前再次梳理重要知識點,臨考提分 |
報名 |
---|---|---|---|---|---|---|---|---|---|---|---|---|---|
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
|||
課時安排 | 直播 1小時/科 |
直播 4小時/科 |
直播 24-36小時/科 |
直播 0.5小時/科 |
直播 9-18小時/科 |
直播 9小時/科 |
直播 9小時/科 |
直播 9小時/科 |
直播 3小時/科 |
直播 0.5小時/科 |
直播 1.5小時/科 |
||
施工管理 | 二師兄 牛魔王 |
/ | 報名 | ||||||||||
法規相關知識 | 房博 | / | 報名 | ||||||||||
建筑實務 | 大鵬 | / | 報名 | ||||||||||
市政實務 | 白象 | / | 報名 | ||||||||||
機電實務 | 黃獅 | / | 報名 | ||||||||||
公路實務 | 白象 | / | 報名 | ||||||||||
水利水電實務 | 黃獅 | / | 報名 |
在線課程 |
2025年
無憂取證班 68%學員選擇
|
2025年
AI私塾班 32%學員選擇
|
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望一次順利通過全部考試 |
①基礎知識薄弱,建工行業小白,備考茫然; ②需要全方位全流程學習、系統梳理知識點; ③現場經驗不足,沒有實操案例; ④平時工作忙,想要快速掌握考試要點; |
在線課程 |
2025年
無憂取證班 68%學員選擇
|
2025年
AI私塾班 32%學員選擇
|
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望一次順利通過全部考試 |
①基礎知識薄弱,建工行業小白,備考茫然; ②需要全方位全流程學習、系統梳理知識點; ③現場經驗不足,沒有實操案例; ④平時工作忙,想要快速掌握考試要點; |
||
AI私塾 基因 提分 模式 |
導學入門 | 導學規劃班
導學規劃班
直播 1小時/科 課程目標:了解考試情況及備考學習邏輯 課程優勢:對學員進行復習方法指導,進行學習規劃的制定 |
||
夯實基礎 | 零基礎預學班
零基礎預學班
直播 4小時/科 課程目標:零基礎入門 課程優勢:熟悉知識框架,對基本知識、要點進行梳理,輕松開啟備考路。 |
|||
私教精講班
私教精講班
直播 24-39小時/科 課程目標:全面掌握知識點,打牢基礎 課程優勢:根據2025年新教材及考試大綱,精細化掌握考點,分析教材變動考點,全方位講解必考點。 |
||||
AI智能課后作業
AI智能課后作業
課后練習 課程目標:學練結合,知識點內化吸收 課程優勢:私教精講班配套,知識點智能推薦課后練習 |
||||
鞏固提分階段 | 沖刺備考指導
沖刺備考指導
直播 0.5小時/科 課程目標:掌握沖刺期復習方法,調整高效備考方式 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
|||
考點鎖分班
考點鎖分班
直播 9-18小時/科 課程目標:緊抓命題特點及趨勢,掌握考試命題規律 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點 |
||||
高頻刷題班
高頻刷題班
直播 9小時/科 課程目標:總結解題方法技巧,提高做題準確率 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣 |
||||
案例專項突破班
案例專項突破班
直播 9小時/科 課程目標:掌握案例分析答題模板,確保案例題少丟分、不丟分 課程優勢:深度剖析近年案例真題,詳解案例題得分點和搶分點,挖掘出題規律 |
||||
考前沖刺階段 | 密卷點題班1
密卷點題班1
直播 3小時/科 課程目標:基礎階段檢驗,查缺補漏,夯實基礎 課程優勢:核心考點強化突破,穩抓得分點 |
|||
密卷點題班2
密卷點題班2
直播 3小時/科 課程目標:強化階段檢驗,查漏補缺,強化提升 課程優勢:核心考點強化突破,穩抓得分點 |
||||
密卷點題班3
密卷點題班3
直播 3小時/科 課程目標:模擬實戰,掌握實戰技巧,考場不慌亂 課程優勢:核心考點強化突破,穩抓得分點 |
||||
通關必背班
通關必背班
直播 3小時/科 課程目標:熟悉掌握考試必背內容,拿下必得分 課程優勢:總結提煉多年必考核心內容,實用性極強 |
||||
終極搶分階段 | 應試技巧班
應試技巧班
直播 0.5小時/科 課程目標:考前臨門一腳,掌握應試技巧 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧 |
|||
密訓提分班
密訓提分班
直播 1.5小時/科 課程目標:考前再強化,確保不丟分 課程優勢:根據歷年命題規律,考前再次梳理重要知識點,臨考提分 |
||||
VIP美題·智能刷題 | ★★★ 三星題庫 |
每日一練
|
||
每日錯題榜
|
||||
教材同步
|
||||
★★★★ 四星題庫 |
真題題庫 |
|||
模擬題庫 |
||||
章節刷題 |
||||
★★★★★ 五星題庫 |
高頻常考 |
|||
大數據易錯 |
||||
VIP密訓
|
||||
真題視頻解析 |
||||
輔助功能 | 練習工具 |
|||
VIP配套資料 | 配套資料 (電子版) |
電子書-通關攻略 | ||
電子書-極致真題 | ||||
備考一點通 | ||||
課程講義 | ||||
全程學習計劃書 | ||||
五年真題集錦 | ||||
速記口訣 | ||||
考前5頁紙 | ||||
VIP旗艦 服務 |
人工助學服務 | 一對一授課老師答疑 | ||
一對一班主任督學 | ||||
學員交流群 | ||||
(AI)私人定制服務 | 學籍檔案 | |||
PMAR學習規劃 | ||||
大數據學習報告 | ||||
學習進度統計 | ||||
官網查分服務 | ||||
VIP勛章 | ||||
節點嚴控服務 | 考試倒計時提醒 | |||
VIP直播日歷 | ||||
上課提醒 | ||||
便捷系統服務 | 課程視頻、音頻、講義下載 | |||
手機、平板、電腦多平臺聽課 | ||||
無限次離線回放 | ||||
課程有效期 | 2年有效期! | 1年有效期! | ||
協議保障 | 有效期結束,考試不過科目辦理退費!協議>> | 考試不過科目,第二年免費重學!協議>> | ||
增值內容 | 贈送2024年【強化精講班】模塊 | 贈送2024年【強化精講班】模塊 | ||
官方定價 | 全科:¥6280 單科:¥2980(實務) 單科:¥2780(公共) |
全科:¥4880 單科:¥2380(實務) 單科:¥2180(公共) |
