黄色在线观看视频-黄色在线免费看-黄色在线视频免费-黄色在线视频免费看-免费啪啪网-免费啪啪网站

首頁 考試吧論壇 Exam8視線 考試商城 網絡課程 面授課程 模擬考試 實用文檔 繽紛校園 英語學習
2010考研 | 自學考試 | 成人高考 | 專 升 本 | 法律碩士 | MBA/MPA | 中 科 院
四六級 | 商務英語 | 公共英語 | 職稱日語 | 職稱英語 | 博思 | 口譯筆譯 | GRE GMAT | 日語 | 托福
雅思 | 專四專八 | 新概念 | 自考英語 | 零起點英、、韓語 | 在職申碩英語
在職攻碩英語 | 成人英語三級
等級考試 | 水平考試 | 微軟認證 | 思科認證 | Oracle認證 | Linux認證
公務員 | 報關員 | 報檢員 | 外銷員 | 司法考試 | 導游考試 | 教師資格 | 國際商務師 | 跟單員
單證員 | 物流師 | 價格鑒證師 | 銀行從業資格 | 證券從業資格 | 人力資源管理師 | 管理咨詢師
期貨從業資格 | 社會工作者
會計職稱 | 注會CPA | 經濟師 | 統計師 | 注冊稅務師 | 評估師 | 精算師 | 高會 | ACCA | 審計師
法律顧問 | 會計證
建造師一級二級) | 造價師 | 監理師 | 安全師 | 咨詢師 | 結構師 | 建筑師 | 安全評價師
估價師房地產估價土地估價) | 設備監理師 | 巖土工程師 | 質量資格 | 房地產經紀人 | 造價員
投資項目管理 | 土地代理人 | 環保師 | 環境影響評價 | 物業管理師 | 城市規劃師 | 公路監理師
公路造價工程師 | 招標師
執業護士 | 執業醫師 | 執業藥師 | 衛生資格
在線名師:王雙增老師
王雙增老師,造價工程師、監理工程師、注冊咨詢工程師,參加過施...詳細
王雙增老師
 ak48
您現在的位置: 考試吧(Exam8.com) > 監理工程師考試 > 復習指導 > 案例分析 > 正文

07監理師《建設工程監理案例分析》習題講義精選


  試題六:

  某工程項目業主通過工程量清單招標確定某承包商為該項目中標人,并簽訂了工程合同,工期為16天。該承包商編制的初始網絡進度計劃(每天按一個工作班安排作業)如圖6-1所示,圖中箭線上方字母為工作名稱,箭線下方括號外數字為持續時間,括號內數字為總用工日數(人工工資標準均為45.00元/工日,窩工補償標準均為30.00元/工日)。由于施工工藝和組織的要求,工作A、D、H需使用同一臺施工機械(該種施工機械運轉臺班費800元/臺班,閑置臺班費550元/臺班),工作B、E、I需使用同一臺施工機械(該種施工機械運轉臺班費600元/臺班,閑置臺班費400元/臺班),工作C、E需由同一班組工人完成作業,為此,該計劃需做出相應的調整。

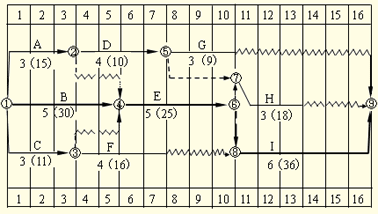

圖6-1 初始網絡進度計劃

  問題:

  1.請對圖6-1所示的時標網絡進度計劃做出相應的調整,繪制出調整后的時標網絡進度計劃,并指出關鍵線路。

  2.試分析工作A、D、H的最早開始時間、最早完成時間。如果該三項工作均以最早開始時間開始作業,該種施工機械需在現場多長時間?閑置多長時間?若盡量使該種施工機械在現場的閑置時間最短,該三項工作的開始作業時間如何安排?請繪制出相應的時標網絡計劃。

  3.在施工過程中,由于設計變更,致使工作E增加工程量,作業時間延長2天,增加用工10個工日,材料費用2500元,增加相應措施費用600元;因工作E作業時間的延長,致使工作H、I的開始作業時間均相應推遲2天;由于施工機械故障,致使工作G作業時間延長1天,增加用工3個工日,材料費用800 元。如果該工程管理費按人工、材料、機械費之和的7%計取,利潤按人工、材料、機械費、管理費之和的4.5%計取,規費費率3.31%,稅金 3.477%.試問承包商應得到的工期和費用補償是多少?

  試題六答案與評分標準:(20分)

  問題1:

  根據施工工藝和組織的要求,對初始網絡進度計劃做出調整后的網絡進度計劃如圖6-2所示。關鍵線路為圖中粗線所示(3分)。

圖6-2 根據施工工藝和組織要求調整后的施工網絡進度計劃

  問題2:

  (1)根據圖6-2所示的施工網絡計劃,工作A、D、H的最早開始時間分別為0、3、10(0.5分),最早完成時間分別為3、7、13(0.5分)。

 。2)如果該三項工作均以最早開始時間開始作業,該種施工機械需在現場時間由工作A的最早開始時間和工作H的最早完成時間確定為:13-0=13天(0.5分);

  在現場工作時間為:3+4+3=10天(0.5分);在現場閑置時間為:13-10=3天(0.5分)。

 。3)若使該種施工機械在現場的閑置時間最短,則應令工作A的開始作業時間為2(即第3天開始作業)(0.5分),令工作D的開始作業時間為5或6 (即工作A完成后可緊接著開始工作D或間隔1天后開始工作D)(0.5分),令工作H按最早開始時間開始作業(0.5分),這樣,該種機械在現場時間為 11天(0.5分),在現場工作時間仍為10天(0.5分),在現場閑置時間為:11-10=1天(0.5分)。相應的時標網絡進度計劃如圖6-3(2 分)

圖6-3 根據施工機械在現場最少閑置要求調整后的施工網絡進度計劃

  問題3:

 。1)工期補償2天(0.5分)。

  因為只有工作I(該工作為關鍵工作)的開始作業時間推遲2天導致工期延長,且該項拖延是甲方的責任(1分);工作H(該工作為非關鍵工作,總時差為3 天)的開始作業時間推遲2天不會導致工期延長;由于施工機械故障致使工作G作業時間延長1天,其責任不在甲方(1分)。

 。2)費用補償7497.80元(1分),包括:

  1) 分項工程費用補償:

  工作E費用增加=(人工費+材料費+機械費)×(1+管理費率)×(1+利潤率)×(1+規費費率)×(1+稅金率):

  =(10×45.00+2500+2×600)×(1+7%)×(1+4.5%)×(1+3.31%)×(1+3.477%)=4960.60元(2分)

  工作H費用增加=人工費用增加+機械費用增加

  =18/3×2×30.00+2×550=1460.00元(1分)

  工作I人工費用增加:36/6×2×30.00=360.00元(1分)(E、I使用同一臺施工機械,所以I工作沒有機械費用增加。)

  2) 措施項目費用補償:

  措施項目費用增加=(措施直接費)×(1+管理費率)×(1+利潤率)×(1+規費費率)×(1+稅金率)

  =600×(1+7%)×(1+4.5%)×(1+3.31%)×(1+3.477%)=717.20元(2分)

   相關連接:全國監理工程師執業資格考試題庫與案例

更多信息請訪問:考試吧監理工程師欄目  點擊進入監理工程師論壇>>

考試吧誠信推薦:2008年監理工程師考試網絡課程輔導方案

轉帖于:監理工程師考試_考試吧
文章搜索
07監理師《建設工程監理案例分析》習題講義精選網友評論網友評論
版權聲明 --------------------------------------------------------------------------------------
    如果監理工程師考試網所轉載內容不慎侵犯了您的權益,請與我們聯系,我們將會及時處理。如轉載本監理工程師考試網內容,請注明出處。

主站蜘蛛池模板: 免费网站看v片在线成人国产系列 | 午夜国产福利在线 | 性午夜影院 | 国产综合精品日本亚洲777 | 国内精品福利在线视频 | 欧美日韩在线观看视频 | 美国俄罗斯毛片一区二区 | 日韩一区二区三区四区不卡 | 免费一级a毛片在线 | 亚洲欧美在线观看 | 国产欧美亚洲精品第一页久久肉 | 一级特黄aa毛片免费观看 | 欧美高清国产在线观看 | 亚洲精品第一页中文字幕 | 欧美黑人巨大3dvideo | 岛国免费v片在线播放 | 午夜羞羞视频在线观看 | 日本国产最新一区二区三区 | 97欧美精品激情在线观看最新 | 欧美亚洲日本国产 | 日本日b| 日韩第六页| 亚洲成人黄色网 | 亚洲综合伊人 | 欧美成人视屏 | 欧美日韩中文字幕一区二区高清 | 亚洲日韩精品欧美一区二区 | 羞羞无遮挡 | 亚洲一区二区福利视频 | 成人午夜影视 | 欧美婷婷综合 | 国产精品免费大片一区二区 | 免费精品视频在线 | 成人开心网 | 伊人影视大全 | 国产91精品一区二区麻豆网站 | 日本福利在线观看 | 永久免费在线视频 | 免费在线日本 | 欧洲亚洲一区二区三区 | 伊人精品成人久久综合欧美 |
