三、案例分析題(共5題,前3題各20分,后2題各30分,總計120分)
31背景資料
某水庫于1978年3月興建,1979年10月建成,總庫容2400萬m3,是一座以防洪為主,兼顧灌溉、養殖、旅游的綜合性水利樞紐工程。除險加固設計工程內容有:(1)主副壩基巖帷幕灌漿;主壩上游壩腳拋石壓重;全壩段上游干砌石護坡拆除重建。(2)新建溢洪道工程一座。(3)拆除重建原放水洞。(4)管理設施建設工程等。施工中發生以下事件:
事件1:施工單位對副壩單排帷幕灌漿分為二序施工,帷幕灌漿施工工藝主要包括:鉆孔、壓水試驗、灌漿和灌漿的質量檢查等。灌漿結束7天后,采用單點法自下而上分段卡塞進行壓水試驗。
事件2:溢洪道單位工程施工中,上游連接段分部工程的左岸翼墻混凝土澆筑出現質量事故,返工重做,造成經濟損失12萬元。
事件3:加固工程完成后,項目法人委托某鑒定單位進行蓄水安全鑒定。鑒定專家組由10人組成,該鑒定機構人員8人,另外2人從該工程項目法人在職人員中聘請。專家組高級工程師以上職稱6人,工程師4人。
問題
1.指出事件1的不妥之處,并簡要說明理由。
2.事件2對溢洪道上游連接段分部工程和溢洪道單位工程質量評定等級有無影響,并說明理由。
3.指出事件3的不妥之處,并簡要說明理由。
1.【參考答案】
施工單位對副壩單排帷幕灌漿分為二序施工不妥,單排帷幕灌漿孔應分為三序施工。
帷幕灌漿施工工藝不妥,缺少鉆孔沖洗工序。
灌漿結束7d后進行壓水試驗不妥,壓水試驗應在該部位灌漿結束14d后進行。
自下而上分段卡塞進行壓水試驗不妥。應自上而下分段卡塞進行壓水試驗。
【考點解析】
這是一道關于帷幕灌漿的題,考核考生對帷幕灌漿施工工藝和質量檢查的掌握程度。
帷幕灌漿必須按分序加密的原則進行。由三排孔組成的帷幕,應先進行邊排孔的灌漿,然后進行中排孔的灌漿。邊排孔宜分為三序施工,中排孔可分為二序或三序施工;由兩排孔組成的帷幕,宜先進行下游排孔的灌漿,然后進行上游排孔的灌漿。每排孔宜分為三序施工;單排帷幕灌漿孔應分為三序施工。
帷幕灌漿施工工藝主要包括:鉆孔、鉆孔沖洗、壓水試驗、灌漿和灌漿的質量檢查等。
灌漿檢查孔的數量宜為灌漿孔總數的10%。一個壩段或一個單元工程內,至少應布置一個檢查孔;檢查孔壓水試驗應在該部位灌漿結束14d后進行;同時應自上而下分段卡塞進行壓水試驗,試驗采用五點法或單點法。
2.【參考答案】
對溢洪道上游連接段分部工程質量評定等級有影響,對溢洪道單位工程質量評定等級無影響。
上游連接段分部工程的左岸翼墻混凝土澆筑出現質量事故,造成經濟損失12萬元,是一般質量事故。
分部工程施工質量合格標準要求質量事故已按要求處理并經檢驗合格,優良標準要求且未發生過質量事故。
單位工程施工質量合格標準要求質量事故已按要求進行處理,優良標準要求質量事故已按要求進行處理,且施工中未發生過較大質量事故。
【考點解析】
這是一道關于質量事故等級判定以及分部工程和單位工程質量等級評定的綜合題,考核考生對質量事故和質量評定的掌握程度。
水利部于1999年3月4日發布實施《水利工程質量事故處理暫行規定》(水利部令第9號)。
注:1.直接經濟損失費用為必要條件,事故處理所需時間以及事故處理后對工程功能和命影響主要適用于大中
型工程;
2.在《水利工程建設重大質量與安全事故應急預案》(水建管[2006]202號)中,關于水利工程質量與安
全事故的分級是針對事故應急響應行動進行的分級。
《水利水電工程施工質量檢驗與評定規程》SL176—2007規定:
(1)分部工程施工質量合格標準
1)所含單元工程的質量全部合格。質量事故及質量缺陷已按要求處理,并經檢驗合格。
2)原材料、中間產品及混凝土(砂漿)試件質量全部合格,金屬結構及啟閉機制造質量合格,機電產品質量合格。
(2)分部工程施工質量優良標準
1)所含單元工程質量全部合格,其中70%以上達到優良等級,主要單元工程以及重要隱蔽單元工程(關鍵部位單元工程)質量優良率達90%以上,且未發生過質量事故。
2)中間產品質量全部合格,混凝土(砂漿)試件質量達到優良等級(當試件組數小于30時,試件質量合格)。原材料質量、金屬結構及啟閉機制造質量合格,機電產品質量合格。
(3)單位工程施工質量合格標準
1)所含分部工程質量全部合格。
2)質量事故已按要求進行處理。
3)工程外觀質量得分率達到70%以上。
4)單位工程施工質量檢驗與評定資料基本齊全。
5)工程施工期及試運行期,單位工程觀測資料分析結果符合國家和行業技術標準以及合同約定的標準要求。
(4)單位工程施工質量優良標準
1)所含分部工程質量全部合格,其中70%以上達到優良等級,主要分部工程質量全部優良,且施工中未發生過較大質量事故。
2)質量事故已按要求進行處理。
3)外觀質量得分率達到85%以上。
4)單位工程施工質量檢驗與評定資料齊全。
5)工程施工期及試運行期,單位工程觀測資料分析結果符合國家和行業技術標準以及合同約定的標準要求。
3.【參考答案】
專家組由鑒定機構人員8人,另外2人從該工程項目法人在職人員中聘請不妥。專家組成員要有三分之一以上人員由外單位聘請,且項目法人、設計、施工、監理、運行、設備制造等參建單位的在職人員或從事過本工程設計、施工、管理的其他人員,不能擔任專家組成員。
鑒定專家組有工程師4人不妥。鑒定專家組應由具有高級工程師以上職稱的專家組成。
【考點解析】
這是一道關于病險水工建筑物除險加固工程建設要求的題,考核考生水庫除險加固安全鑒定的掌握程度。
根據《中華人民共和國防洪法》、《水庫大壩安全管理條例》和《水利水電建設工程驗收規程》等規定,水庫建設工程(包括新建、續建、改建、加固、修復等)在水庫蓄水驗收前,必須進行蓄水安全鑒定。蓄水安全鑒定是大中型水利水電建設工程蓄水驗收的必要依據,未經蓄水安全鑒定不得進行蓄水驗收。
項目法人認為工程符合蓄水安全鑒定條件時,可決定組織蓄水安全鑒定。蓄水安全鑒定,由項目法人委托經水利部認定有資格的單位承擔,與之簽訂蓄水安全鑒定合同,并報工程建設項目上級主管部門核備。接受委托負責蓄水安全鑒定的單位(即鑒定單位)應成立專家組,并將專家組組成情況報工程驗收主持單位和相應的水利工程質量監督部門核備。
鑒定專家組應由專業水平高、工程設計與施工經驗豐富、具有高級工程師以上職稱的專家組成,包括水文、地質、水工、施工、機電、金屬結構等有關專業。鑒定專家組三分之一以上人員須聘請責任單位以外的專家參加。項目法人、設計、施工、監理、運行、設備制造等參建單位的在職人員或從事過本工程設計、施工、管理的其他人員,不能擔任專家組成員。
32背景資料
某水庫溢洪道加固工程,控制段共3孔,每孔凈寬8.0m。加固方案為:底板頂面增澆20cm厚混凝土,閘墩外包15cm厚混凝土,拆除重建排架、啟閉機房、公路橋及下游消能防沖設施。
溢洪道加固施工時,在鋪蓋上游填筑土圍堰斷流施工,圍堰斷面如圖所示。隨著汛期臨近,堰前水位不斷上升,某天突然發現堰后有大面積管涌群,施工單位為防止事故發生,及時就近挖取黏性土進行封堵,隨后上游水位繼續上漲,封堵失敗,圍堰決口,導致剛澆筑的溢洪道底板、下游消能防沖設施被沖毀,造成直接經濟損失100萬元。事故發生后,項目法人組織聯合調查組進行事故調查,根據水利部《貫徹質量發展綱要、提升水利工程質量的實施意見》(水建管[2012]581號)中的“四不放過原則”對事故進行了處理;施工單位組織制定處理方案,報監理機構批準后,對事故進行了處理,處理后不影響工程正常使用,對工程使用壽命影響不大。
問題
1.本工程事故發生前施工單位對管涌群采取的處理措施有何不妥?并簡要說明本工程管涌的搶護原則和正確搶護措施。
2.根據《水利工程質量事故處理暫行規定》,水利工程質量事故一般分為哪幾類?并指出本工程質量事故類別。
3.根據質量事故類別,指出本工程質量事故處理在方案制定和報批程序方面的不要之處,并說明正確做法。
4.根據水利部《貫徹質量發展綱要、提升水利工程質量的實施意見》(水建管[2012]581號),說明背景材料中“四不放過原則”的具體內容。
1.【參考答案】
施工單位采用黏性土對管涌群進行封堵不妥;管涌的搶護原則是:制止涌水帶砂,而留有滲水出路;本工程的正確搶護措施:用透水性較好的砂、石、土工織物、梢料等反濾材料在管涌群出口處進行壓蓋。
【考點解析】
這是一道有關滲流方面的考題,考核考生對汛期施工險情判斷與搶險,尤其是管涌處理的掌握情況。
施工期間,尤其是汛期來臨時,圍堰以及基坑在高水頭作用下發生的險情主要有漏洞、管涌和漫溢等。根據案例給出地基結構,本工程堰后滲漏是管涌,施工單位采用黏性土對管涌群進行封堵顯然不妥;管涌的搶護原則是:制止涌水帶砂,而留有滲水出路;本工程的正確搶護措施:用透水性較好的砂、石、土工織物、梢料等反濾材料在管涌群出口處進行壓蓋。
2.【參考答案】
水利工程質量事故分為一般質量事故、較大質量事故、重大質量事故、特大質量事故。本工程質量事故類別為較大質量事故。
【考點解析】
這是一道有關水利工程質量事故處理方面的考題,考核考生對水利工程質量事故分類的掌握情況。

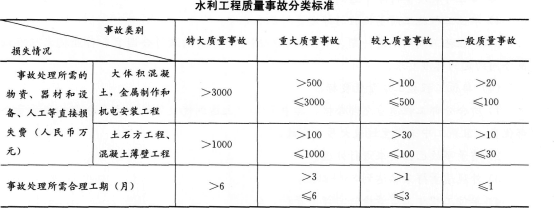

根據《水利工程質量事故處理暫行規定》,工程質量事故按直接經濟損失的大小,檢查、處理事故對工期的影響時間長短和對工程正常使用的影響,分為一般質量事故、較大質量事故、重大質量事故、特大質量事故。其中:

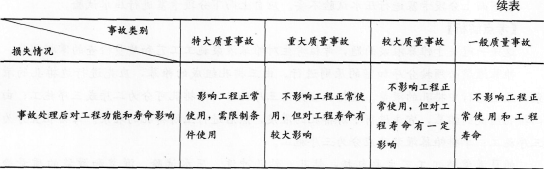

一般質量事故指對工程造成一定經濟損失,經處理后不影響正常使用并不影響使用壽命的事故。
較大質量事故指對工程造成較大經濟損失或延誤較短工期,經處理后不影響正常使用但對工程使用壽命有一定影響的事故。
重大質量事故指對工程造成重大經濟損失或較長時間延誤工期,經處理后不影響正常使用但對工程使用壽命有較大影響的事故。
特大質量事故指對工程造成特大經濟損失或長時間延誤工期,經處理仍對正常使用和工程使用壽命有較大影響的事故。
本工程圍堰決口,造成直接經濟損失100萬元。事故處理后不影響工程正常使用,對工程使用壽命影響不大,查“水利工程質量事故分類標準表”,本工程質量事故類別為較大質量事故。
3.【參考答案】
施工單位組織有關單位制定處理方案,報監理機構批準后實施不妥;
正確做法:應由項目法人組織有關單位制定處理方案,經上級主管部門審定后實施,報省級水行政主管部門(或流域機構)備案。
【考點解析】
這是一道有關水利工程質量事故處理方面的考題,考核考生針對不同類別質量事故,由誰來制定處理方案,又由誰組織實施等規定的掌握情況。
根據《水利工程質量事故處理暫行規定》(水利部令第9號),發生質量事故后,必須針對事故原因提出工程處理方案,經有關單位審定后實施。其中:
一般質量事故,由項目法人負責組織有關單位制定處理方案并實施,報上級主管部門備案。
較大質量事故,由項目法人負責組織有關單位制定處理方案,經上級主管部門審定后實施,報省級水行政主管部門或流域機構備案。
重大質量事故,由項目法人負責組織有關單位提出處理方案,征得事故調查組意見后,報省級水行政主管部門或流域機構審定后實施。
特大質量事故,由項目法人負責組織有關單位提出處理方案,征得事故調查組意見后,報省級水行政主管部門或流域機構審定后實施,并報水利部備案。
本工程質量事故類別為較大質量事故,應由項目法人組織有關單位制定處理方案,經上級主管部門審定后實施,報省級水行政主管部門(或流域機構)備案。
4.【參考答案】
四不放過原則:事故原因不查清楚不放過、主要事故責任者和職工未受到教育不放過、補救和防范措施不落實不放過、責任人員未受到處理不放過。
【考點解析】
這是一道有關水利工程質量事故處理方面的考題,考核考生對“四不放過原則”的掌握情況。
《水利工程質量事故處理暫行規定》(水利部令第9號)中有三不放過原則:事故原因不查清楚不放過、主要事故責任者和職工未受教育不放過、補救和防范措施不落實不放過。2012年水利部《關于貫徹質量發展綱要、提升水利工程質量的實施意見》(水建管[2012]581號)要求:水利工程質量事故處理必須堅持“事故原因不查清楚不放過、主要事故責任者和職工未受到教育不放過、補救和防范措施不落實不放過、責任人員未受到處理不放過”的“四不放過”原則。
一建視頻題庫【一建萬題庫下載】丨微信搜索"考試吧一級建造師"
一級建造師QQ群: |
---|
相關推薦:
在線直播 名師課程 |
主講 老師 |
導學 規劃班 直播 1小時/科
課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
基礎 精講班 直播 20-24小時/科
課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
強化 精講班 直播 30-36小時/科
課程目標:強化突破特訓,吃透必考點。 課程優勢:從新教材和考綱出發,提升對必考知識的理解和運用程度。 |
沖刺備 考指導 0.5小時/科
課程目標:掌握沖刺期復習方法,調整高效備考方式。 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
考點 鎖分班 直播 12-18小時/科
課程目標:緊抓命題特點及趨勢,掌握考試命題規律。 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點。 |
高頻 刷題班 直播 9小時/科
課程目標:總結解題方法技巧,提高做題準確率。 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣。 |
案例專項 突破班 直播 實務科目9小時/科
課程目標:強化案例答題技巧,掌握案例分析答題模板。 課程優勢:深度剖析近年案例真題,挖掘出題規律,總結案例答題技巧及模板。 |
密押 點題班 直播 9小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎。 課程優勢:核心考點強化突破,穩抓得分點。 |
通關 必背班 直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分。 課程優勢:總結提煉多年必考核心內容,實用性極強。 |
應試 技巧班 直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧。 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧。 |
密訓 提分班 直播 1.5小時/科
課程目標:考前再強化,確保不丟分。 課程優勢:考根據歷年命題規律,考前再次梳理重要知識點,臨考提分。 |
報名 |
---|---|---|---|---|---|---|---|---|---|---|---|---|---|
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
|||
課時安排 | 1小時/科 | 20-24 小時/科 |
30-36 小時/科 |
0.5小時/科 | 12-18 小時/科 |
9小時/科 | 9小時/科 | 9小時/科 | 3小時/科 | 0.5小時/科 | 1.5小時/科 | ||
項目管理 | 二師兄 牛魔王 |
/ | 報名 | ||||||||||
工程經濟 | 牛魔王 | / | 報名 | ||||||||||
法規相關知識 | 房博 | / | 報名 | ||||||||||
建筑實務 | 大鵬 | / | 報名 | ||||||||||
市政實務 | 白象 菲菲 |
/ | 報名 | ||||||||||
機電實務 | 黃獅 | / | 報名 | ||||||||||
公路實務 | 白象 | / | 報名 |
在線課程 |
2025年
無憂取證班 46%學員選擇 |
2025年
AI私塾班 39%學員選擇 |
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望順利通過考試,高效取證 |
①零基礎/多次考試未通過 ②需要全面系統學習 ③自學能力不足/喜歡陪伴式學習 (需要全程督學/希望名師領學的學員) ④希望一次順利通過全部科目 |
在線課程 |
2025年
無憂取證班 46%學員選擇 |
2025年
AI私塾班 39%學員選擇 |
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望順利通過考試,高效取證 |
①零基礎/多次考試未通過 ②需要全面系統學習 ③自學能力不足/喜歡陪伴式學習 (需要全程督學/希望名師領學的學員) ④希望一次順利通過全部科目 |
||
AI 私 塾 基 因 提 分 模 式 |
導學 入門 |
導學規劃班 直播 1小時/科 課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
||
夯實 基礎 |
基礎精講班 直播 20-24小時/科 課程目標:全面掌握知識點,打牢基礎 課程優勢:全方位無死角精講教材知識點,梳理知識體系。 |
|||
強化精講班 直播 30-36小時/科 學習目標:強化突破特訓,吃透必考點 優勢:從新教材和考綱出發,提升對必考知識的理解和運用程度 |
||||
AI智能課后作業 課后練習 課程目標:學練結合,知識點內化吸收 課程優勢:私教精講班配套,知識點智能推薦課后練習 |
||||
強化 突破 |
沖刺備考指導 直播 0.5小時/科 課程目標:掌握沖刺期復習方法,調整高效備考方式 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
|||
考點鎖分班
直播 12-18小時/科 課程目標:緊抓命題特點及趨勢,掌握考試命題規律 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點 |
||||
高頻刷題班
直播 9小時/科 課程目標:總結解題方法技巧,提高做題準確率 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣 |
||||
案例專項突破班
直播 實務科目9小時/科
課程目標:強化案例答題技巧,掌握案例分析答題模板。 課程優勢:深度剖析近年案例真題,挖掘出題規律,總結案例答題技巧及模板。 |
||||
考前 沖刺 |
密押點題班1
直播 3小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎 課程優勢:核心考點強化突破,穩抓得分點 |
|||
密押點題班2
直播 3小時/科
課程目標:強化階段檢驗,查漏補缺,強化提升 課程優勢:核心考點強化突破,穩抓得分點 |
||||
密卷點題班3 直播 3小時/科 課程目標:模擬實戰,掌握實戰技巧,考場不慌亂 課程優勢:核心考點強化突破,穩抓得分點 |
||||
通關必背班
直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分 課程優勢:總結提煉多年必考核心內容,實用性極強 |
||||
終極 搶分 |
應試技巧班
直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧 |
|||
密訓提分班
直播 1.5小時/科
課程目標:考前再強化,確保不丟分 課程優勢:考根據歷年命題規律,考前再次梳理重要知識點,臨考提分 |
||||
VIP 美 題 智 能 練 習 |
★★★ 三星題庫 |
每日一練 |
||
每日錯題榜 |
||||
教材同步 |
||||
★★★★ 四星題庫 |
真題題庫
|
|||
章節刷題
|
||||
模擬題庫
|
||||
★★★★★ 五星題庫 |
高頻? |
|||
大數據易錯 |
||||
真題視頻解析
|
||||
VIP密訓
|
||||
美題·輔助練習 | 練習工具 |
|||
VIP 配 套 資 料 |
電子資料 | 電子書—通關攻略 | ||
電子書—極致真題 | ||||
全程學習計劃書 | ||||
五年真題集錦 | ||||
速記口訣 | ||||
考前10頁紙 | ||||
課程講義 | ||||
VIP 旗 艦 服 務 |
人工助學服務 | 授課老師1V1 | ||
班主任1V1 | ||||
班級交流群 | ||||
(AI)私人訂制服務 | 學籍檔案 | |||
PMAR智慧學習規劃 | ||||
大數據學習報告 | ||||
學習進度統計 | ||||
官網查分服務 | ||||
VIP勛章 | ||||
節點嚴控 | 考試倒計時提醒 | |||
VIP直播日歷 | ||||
上課提醒 | ||||
便捷系統 | 課程視頻、音頻、講義下載 | |||
手機、電腦、平板多平臺聽課 | ||||
無限次離線回放 | ||||
備考保障 |
2年有效期!有效期結束,考試不過科目退費!協議>> | 全科2年有效期,單科1年有效期!考試不過科目,免費重學1年! 協議>> | ||
套餐價格 | 全科:¥10880 實務單科:¥4880 公共單科:¥4680 |
全科:¥8880 實務單科:¥3280 公共單科:¥3080 |
