第 1 頁:單項選擇題 |
第 5 頁:多項選擇題 |
二、多項選擇題(共25題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
71.【題干】業主方項目管理服務于業主的利益,其項目管理的目標包括( )。
【選項】
A.項目的成本目標
B.項目的進度目標
C.項目的質量目標
D.項目的技術目標
E.項目的投資目標
【答案】BCE
【解析】本題考核的是業主方項目管理的目標。業主方項目管理服務于業主的利益,其項目管理的目標包括項目的投資目標、進度目標和質量目標。
【考點】
72.【題干】關于建設項目管理職能分工的說法,正確的有( )。
【選項】
A.管理職能的分工表和崗位責任描述的作用與內容相同,屬于國內外不同名稱
B.不同的管理職能可由不同的職能部門承擔
C.管理職能分工表既可用于項目管理,也可用于企業管理
D.項目各參與方都應編制各自的管理職能分工表
E.管理職能分工表一般只反映項目經理的工作任務
【答案】BCD
【解析】管理職能分工表是用表的形式反映項目管理班子內部項目經理、各工作部門和各工作崗位對各項工作任務的項目管理職能分工。我國多數企業和建設項目的指揮或管理機構,習慣用崗位責任制的崗位責任描述書來描述每一個工作部門的工作任務。工業發達國家在建設項目管理中廣泛應用管理職能分工表,以使管理職能的分工更清晰、更嚴謹,并會暴露僅用崗位責任描述書時所掩蓋的矛盾。故選項A、E錯誤。
【考點】
73.【題干】根據施工組織設計編制的廣度、深度和作用的不同,可將施工組織設計分為( )。
【選項】
A.單項工程施工組織設計
B.施工組織總設計
C.單位工程施工組織設計
D.分部(分項)工程施工組織設計
E.檢驗批施工組織設計
【答案】BCD
【解析】本題考核的是施工組織設計的分類。根據施工組織設計編制的廣度、深度和作用的不同,可分為:(1)施工組織總設計;(2)單位工程施工組織設計;(3)分部(分項)工程施工組織設計(或稱分部(分項)工程作業設計)。
【考點】
74.【題干】根據《建設工程項目管理規范》(GB/T50326-2006),項目經理的職責有( )。
【選項】
A.對資源進行動態管理
B.建立各種專業管理體系,并組織實施
C.主持編制項目管理實施規劃
D.進行整個項目的利益分配
E.組織項目的檢查、鑒定和評獎申報工作
【答案】ABC
【解析】項目經理應履行下列職責:(1)項目管理目標責任書規定的職責;(2)主持編制項目管理實施規劃,并對項目目標進行系統管理;(3)對資源進行動態管理;(4)建立各種專業管理體系,并組織實施;(5)進行授權范圍內的利益分配;(6)收集工程資料,準備結算資料,參與工程竣工驗收;(7)接受審計,處理項目經理部解體的善后工作;(8)協助組織進行項目的檢查、鑒定和評獎申報工作。
【考點】
75.【題干】工程施工技術管理資料中,施工日志記錄文件要求對工程從開工到竣工的整個施工階段進行全面記錄,要求( )。
【選項】
A.內容完整
B.內容簡介
C.能完整地反映工程相關情況
D.全面地反映工程相關情況
E.能反映工程質量事故報告的內容
【答案】ACD
【解析】本題考核的是施工日志記錄文件的要求。施工日志記錄文件要求對工程從開工到竣工的整個施工階段進行全面記錄,要求內容完整,并能完整、全面地反映工程相關情況。
【考點】
76.【題干】在制定機械工作時間時,必需消耗的時間包括( )。
【選項】
A.有效工作時間
B.低負荷下工作時間
C.多余工作時間
D.不可避免的無負荷工作時間
E.工人休息時間
【答案】ADE
【解析】必需消耗的時間包括有效工作時間、不可避免的無負荷工作時間和不可避免的中斷時間。工人休息時間屬于不可避免中斷時間。
【考點】
77.【題干】按照定額的編制程序和用途分類,工程建設定額可以分為( )。
【選項】
A.施工定額
B.人工定額
C.預算定額和概算定額
D.概算指標和投資估算指標
E.材料消耗定額
【答案】ACD
【解析】本題考核的是建設工程定額的分類。建設工程定額按編制程序和用途可以分為:施工定額、預算定額、概算定額、概算指標和投資估算指標。
【考點】
78.【題干】某工程實行招標,該工程合同價款的約定應遵循的規定包括( )。
【選項】
A.應在中標通知書發出之日起30天內在書面合同中約定
B.合同價款由承發包雙方依據招標文件和中標人的投標文件約定
C.合同約定不得違背招、投標文件中的實質性內容
D.招標文件與中標人投標文件不一致的地方以投標文件為準
E.合同約定可以對中標人投標文件中的工期做出改變
【答案】ABCD
【解析】合同約定不得違背招、投標文件中關于工期、造價、質量等方面的實質性內容,因此E答案錯誤。
【考點】
79.【題干】材料凈用量的確定確定方法有( )。
【選項】
A.測定法
B.經驗法
C.統計法
D.理論計算法
E.圖紙計算法
【答案】ABDE
【解析】本題考核的是材料凈用量的確定。材料凈用量的確定,一般有以下幾種方法:(1)理論計算法;(2)測定法;(3)圖紙計算法;(4)經驗法。
【考點】
80.【題干】施工機械設備是指施工過程中使用的各類機具設備,包括( )等。
【選項】
A.運輸設備和操作工具
B.測量儀器和計量器具
C.工程實體配套的工藝設備
D.電梯、泵機、通風空調設備
E.施工安全設施
【答案】ABE
【解析】機械設備包括工程設備、施工機械和各類施工工器具。工程設備是指組成工程實體的工藝設備和各類機具,如各類生產設備、裝置和輔助配套的電梯、泵機,以及通風空調、消防、環保設備等,施工機械設備是指施工過程中使用的各類機具設備,包括運輸設備、吊裝設備、操作工具、測量儀器、計量器具以及施工安全設施等。選項C、D為工程項目設備。故選A、B、E。
【考點】
81.【題干】工程項目施工總進度綱要的主要內容包括( )。
【選項】
A.項目實施的總體部署
B.進度計劃系統的結構分析
C.總進度目標實現的條件和應采取的措施
D.工程物資工作進度規劃
E.確定里程碑事件的計劃進度目標
【答案】ACE
【解析】本題考核的是工程項目施工總進度綱要的主要內容。總進度綱要的主要內容包括:(1)項目實施的總體部署;(2)總進度規劃;(3)各子系統進度規劃;(4)確定里程碑事件的計劃進度目標;(5)總進度目標實現的條件和應采取的措施等。
【考點】
82.【題干】建設工程項目中應對施工進度計劃進行定期檢查,檢查的內容有( )。
【選項】
A.資源提供條件
B.工程量
C.整改情況
D.臺班制度
E.檢查措施的落實情況
【答案】BC
【解析】施工進度計劃檢查的內容包括:(1)檢查工程量的完成情況;(2)檢查工作時間的執行情況;(3)檢查資源使用及與進度保證的情況;(4)前一次進度計劃檢查提出問題的整改情況。
【考點】

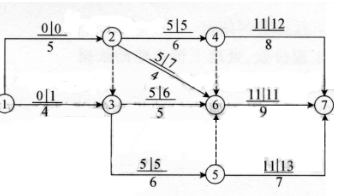

83.【題干】某工程雙代號網絡計劃如下圖所示,圖中已標出每項工作的最早開始時間和最遲開始時間,該計劃表明( )。
【選項】
A.關鍵線路有2條
B.工作2~6的總時差與自由時差相等
C.工作4~7與工作5~7的自由時差相等
D.工作1~3與工作3,6的總時差不等
E.工作3~6的總時差與自由時差不等
【答案】ABD
【解析】本題考核的是雙代號網絡計劃圖。圖中關鍵路線有兩條:①→②→④→⑦和①→②→③→⑥→⑦;工作2~6的總時差和自由時差都是2;工作4~7的自由時差=12-11=1,工作5~7的自由時差=13-11=2;工作1~3的總時差=1,工作3~6的總時差=2;工作3~的自由時差=6-5=1。
【考點】
84.【題干】工程項目施工質量工作計劃主要包括( )。
【選項】
A.質量目標的具體描述和定量描述整個項目施工質量形成的各工作環節的責任和權限
B.采用的特定程序、方法和工作指導書
C.質量計劃修訂程序
D.重要工序(工作)的試驗、檢驗、驗證和審核大綱
E.采用的一般程序、方法和工作指導書
【答案】ABCD
【解析】工程項目施工質量工作計劃主要包括:(1)質量目標的具體描述和定量描述整個項目施工質量形成的各工作環節的責任和權限;(2)采用的特定程序、方法和工作指導書;(3)重要工序(工作)的試驗、檢驗、驗證和審核大綱;(4)質量計劃修訂程序;(5)為達到質量目標所采取的其他措施。
【考點】
85.【題干】施工企業質量管理體系文件中的程序文件包括( )。
【選項】
A.組織機構和質量職責
B.內部審核程序
C.應采用的特定程序
D.文件控制程序
E.糾正措施控制程序
【答案】BDE
【解析】本題考核的是程序文件。程序文件是質量手冊的支持性文件,是企業落實質量管理工作而建立的各項管理標準、規章制度,是企業各職能部門為貫徹落實質量手冊要求而規定的實施細則。程序文件一般至少應包括文件控制程序、質量記錄管理程序、不合格品控制程序、內部審核程序、預防措施控制程序、糾正措施控制程序等。
【考點】
86.【題干】工程變更引起施工方案改變,并使措施項目發生變化時,下列關于措施項目費調整的說法,正確的有( )。
【選項】
A.承包人必須事先將擬實施的方案提交發包人確認后,才可調整措施項目費
B.安全文明施工費按照實際發生變化的措施項目調整,并考慮承包人報價浮動因素
C.按總價計算的措施項目費,按照實際發生變化的措施項目調整,并考慮承包人報價浮動因素
D.按單價計算的措施項目費,按照實際發生變化的措施項目按已標價工程量清單項目的規定確定單價
E.按系數計算的措施項目費,按照實際發生變化的措施項目調整,不得浮動
【答案】ACD
【解析】工程變更引起施工方案改變,并使措施項目發生變化的,承包人提出調整措施項目費的,應事先將擬實施的方案提交發包人確認,并詳細說明與原方案措施項目相比的變化情況。擬實施的方案經發承包商雙方確認后執行,并應按照下列規定調整措施項目費:(1)安全文明施工費按照實際發生變化的措施項目調整,不得浮動。(2)采用單價計算的措施項目費,按照實際發生變化的措施項目按已標價工程量清單項目的規定確定單價。(3)按總價(或系數)計算的措施項目費,按照實際發生變化的措施項目調整,但應考慮承包人報價浮動因素。如果承包人未事先將擬實施的方案提交給發包人確認,則視為工程變更不引起措施項目費的調整或承包人放棄調整措施項目費的權利。
【考點】
87.【題干】工程施工質量事故處理的依據包括( )。
【選項】
A.質量事故的實況資料
B.有關合同及合同文件
C.建設單位和監理單位的鑒定意見
D.相關的建設法規
E.相關的技術文件和檔案
【答案】ABDE
【解析】本題考核的是工程施工質量事故處理的依據。工程施工質量事故處理的依據有質量事故的實況資料、有關合同及合同文件、有關的技術文件和檔案和相關的建設法規。
【考點】
88.【題干】下列關于施工現場固體廢棄物污染的處理方法,正確的有( )。
【選項】
A.施工現場使用環保型的建筑材料
B.提高工程施工質量,減少或杜絕工程返工
C.施工中及時回收使用落地灰
D.施工現場設立專門的固體廢棄物臨時貯存場所
E.固體廢棄物的運輸無需分類,但應密封、覆蓋
【答案】ABCD
【解析】固體廢棄污染的處理:(1)施工現場設立專門的固體廢棄物臨時貯存場所,用磚砌成池;(2)固體廢棄物的運輸應采取分類、密封、覆蓋,避免泄露、遺漏,并送到政府批準的單位或場所進行處理;(3)施工現場應使用環保型的建筑材料、工器具、臨時設施、滅火器和各種物質的包裝箱袋等,減少固體廢棄物污染;(4)提高工程施工質量,減少或杜絕工程返工,避免產生固體廢棄物污染;(5)施工中及時回收使用落地灰和其他施工材料,做到工完料盡,減少固體廢棄物污染。
【考點】
89.【題干】通過施工組織設計,可以根據具體工程的特定條件,擬訂施工方案,確定( ),可以保證擬建工程按照預定的工期完成。
【選項】
A.施工環境
B.施工順序
C.施工條件
D.施工方法
E.技術組織措施
【答案】BDE
【解析】本題考核的是施工組織設計的內容。通過施工組織設計,可以根據具體工程的特定條件,擬訂施工方案,確定施工順序、施工方法、技術組織措施,可以保證擬建工程按照預定的工期完成,可以在開工前了解所需資源的數量及其使用的先后順序,合理安排施工現場布置。
【考點】
90.【題干】施工企業在施工進度計劃檢查后編制的進度報告,其內容包括( )。
【選項】
A.進度計劃的編制說明
B.進度計劃實施情況的綜合描述
C.進度計劃在實施過程中存在的問題及其原因分析
D.將采取的措施
E.進度的預測
【答案】BCDE
【解析】施工進度計劃檢查后應按下列內容編制進度報告:(1)進度計劃實施情況的綜合描述;(2)實際工程進度與計劃進度的比較;(3)進度計劃在實施過程中存在的問題,及其原因分析;(4)進度執行情況對工程質量、安全和施工成本的影響情況;(5)將采取的措施;(6)進度的預測。
【考點】
91.【題干】運用動態控制原理控制施工進度的步驟包括( )。
【選項】
A.施工進度目標的逐層分解
B.調整施工進度目標
C.協調施工進度和投資的關系
D.預測施工風險
E.在施工過程中對施工進度目標進行動態跟蹤和控制
【答案】ABE
【解析】本題考核的是運用動態控制原理控制施工進度的步驟。運用動態控制原理控制施工進度的步驟包括施工進度目標的逐層分解、在施工過程中對施工進度目標進行動態跟蹤和控制、調整施工進度目標。
【考點】
92.【題干】下列關于施工總承包和施工總承包管理模式的說明,正確的是( )。
【選項】
A.采用施工總承包模式時,分包合同由業主與分包單位直接簽訂,需經過施工總承包管理單位的認可
B.采用施工總承包管理模式時,分包合同由業主與分包單位直接簽訂,需經過施工總承包管理單位的認可
C.采用施工總承包模式時,分包單位可以由施工總承包單位選擇,需要業主方認可
D.采用施工總承包管理模式時,分包單位可以由施工總承包單位選擇,需要業主方認可
E.施工總承包或施工總承包管理都有責任對分包人的質量、進度進行控制
【答案】BCDE
【解析】在施工總承包模式中,如果業主同意將某幾個部分的工程進行分包,施工分包單位往往由施工總承包單位選擇。故選項A錯誤。
【考點】
93.【題干】承包人應在合同約定的期限內,提交工程質量保證措施文件,包括( )等,報送監理人審批。
【選項】
A.質量檢查機構的組織和崗位責任
B.質量檢查報告
C.質檢人員的組成
D.質量檢查程序
E.實施細則
【答案】ACDE
【解析】本題考核的是承包人的質量管理。承包人應在施工場地設置專門的質量檢查機構,配備專職質量檢查人員,建立完善的質量檢查制度。承包人應在合同約定的期限內,提交工程質量保證措施文件,包括質量檢查機構的組織和崗位責任、質檢人員的組成、質量檢查程序和實施細則等,報送監理人審批。
【考點】
94.【題干】建設主管部門應當依據有關人民政府對事故的批復和有關法律法規的規定,對事故相關責任者實施行政處罰。處罰權限不屬于本級建設主管部門的,應當在收到事故調查報告批復15個工作日內,將( )等轉送到有權限的建設主管部門。
【選項】
A.事故報告單位名稱
B.事故初步估計的直接經濟損失數額
C.事故調查報告
D.結案批復
E.本級建設主管部門對有關責任者的處理建議
【答案】CDE
【解析】建設主管部門應當依據有關人民政府對事故的批復和有關法律法規的規定,對事故相關責任者實施行政處罰。處罰權限不屬于本級建設主管部門的,應當在收到事故調查報告批復15個工作日內,將事故調查報告附具有關證據材料、結案批復、本級建設主管部門對有關責任者的處理建議等轉送到有權限的建設主管部門。
【考點】
95.【題干】《城市軌道交通地下工程建設風險管理規范》(GB50652-2011)中規定,事故指的是:“工程建設中,可造成( )的不利事件和災害的統稱。”
【選項】
A.人員傷亡
B.環境影響
C.質量問題
D.經濟損失
E.工期延誤
【答案】ABDE
【解析】本題考核的是事故的含義。《城市軌道交通地下工程建設風險管理規范》(GB50652-2011)對風險作了如下的定義:“不利事件或事故發生的概率(頻率)及其損失的組合”;而其中事故指的是工程建設中,可造成人員傷亡、環境影響、經濟損失、工期延誤和社會影響等損失的不利事件和災害的統稱。”
【考點】
相關推薦:
直播 | 主講 老師 |
導學 規劃班 導學規劃班
直播 1小時/科 課程目標:了解考試情況及備考學習邏輯 課程優勢:對學員進行復習方法指導,進行學習規劃的制定 |
零基礎 預學班 零基礎預學班
直播 4小時/科 課程目標:零基礎入門 課程優勢:熟悉知識框架,對基本知識、要點進行梳理,輕松開啟備考路。 |
私教 精講班 私教精講班
直播 24-39小時/科 課程目標:全面掌握知識點,打牢基礎 課程優勢:根據2025年新教材及考試大綱,精細化掌握考點,分析教材變動考點,全方位講解必考點。 |
沖刺 備考指導 沖刺備考指導
直播 0.5小時/科 課程目標:掌握沖刺期復習方法,調整高效備考方式 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
考點 鎖分班 考點鎖分班
直播 9-18小時/課 課程目標:緊抓命題特點及趨勢,掌握考試命題規律 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點 |
高頻 刷題班 高頻刷題班
直播 9小時/科 課程目標:總結解題方法技巧,提高做題準確率 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧和口訣 |
案例專項 突破班 案例專項突破班
直播 9小時/科 課程目標:掌握案例分析答題模板,確保案例題少丟分、不丟分 課程優勢:深度剖析近年案例真題,詳解案例題得分點和搶分點,挖掘出題規律 |
密卷 點題班 密押點題班
直播 9小時/科 課程目標:基礎階段檢驗,查缺補漏,夯實基礎 課程優勢:核心考點強化突破,穩抓得分點 |
通關 必背班 通關必背班
直播 3小時/科 課程目標:熟悉掌握考試必背內容,拿下必得分 課程優勢:總結提煉多年必考核心內容,實用性極強 |
應試 技巧班 應試技巧班
直播 0.5小時/科 課程目標:考前臨門一腳,掌握應試技巧 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧 |
密訓 提分班 密訓提分班
直播 1.5小時/科 課程目標:考前再強化,確保不丟分 課程優勢:根據歷年命題規律,考前再次梳理重要知識點,臨考提分 |
報名 |
---|---|---|---|---|---|---|---|---|---|---|---|---|---|
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
|||
課時安排 | 直播 1小時/科 |
直播 4小時/科 |
直播 24-36小時/科 |
直播 0.5小時/科 |
直播 9-18小時/科 |
直播 9小時/科 |
直播 9小時/科 |
直播 9小時/科 |
直播 3小時/科 |
直播 0.5小時/科 |
直播 1.5小時/科 |
||
施工管理 | 二師兄 牛魔王 |
/ | 報名 | ||||||||||
法規相關知識 | 房博 | / | 報名 | ||||||||||
建筑實務 | 大鵬 | / | 報名 | ||||||||||
市政實務 | 白象 | / | 報名 | ||||||||||
機電實務 | 黃獅 | / | 報名 | ||||||||||
公路實務 | 白象 | / | 報名 | ||||||||||
水利水電實務 | 黃獅 | / | 報名 |
在線課程 |
2025年
無憂取證班 68%學員選擇
|
2025年
AI私塾班 32%學員選擇
|
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望一次順利通過全部考試 |
①基礎知識薄弱,建工行業小白,備考茫然; ②需要全方位全流程學習、系統梳理知識點; ③現場經驗不足,沒有實操案例; ④平時工作忙,想要快速掌握考試要點; |
在線課程 |
2025年
無憂取證班 68%學員選擇
|
2025年
AI私塾班 32%學員選擇
|
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望一次順利通過全部考試 |
①基礎知識薄弱,建工行業小白,備考茫然; ②需要全方位全流程學習、系統梳理知識點; ③現場經驗不足,沒有實操案例; ④平時工作忙,想要快速掌握考試要點; |
||
AI私塾 基因 提分 模式 |
導學入門 | 導學規劃班
導學規劃班
直播 1小時/科 課程目標:了解考試情況及備考學習邏輯 課程優勢:對學員進行復習方法指導,進行學習規劃的制定 |
||
夯實基礎 | 零基礎預學班
零基礎預學班
直播 4小時/科 課程目標:零基礎入門 課程優勢:熟悉知識框架,對基本知識、要點進行梳理,輕松開啟備考路。 |
|||
私教精講班
私教精講班
直播 24-39小時/科 課程目標:全面掌握知識點,打牢基礎 課程優勢:根據2025年新教材及考試大綱,精細化掌握考點,分析教材變動考點,全方位講解必考點。 |
||||
AI智能課后作業
AI智能課后作業
課后練習 課程目標:學練結合,知識點內化吸收 課程優勢:私教精講班配套,知識點智能推薦課后練習 |
||||
鞏固提分階段 | 沖刺備考指導
沖刺備考指導
直播 0.5小時/科 課程目標:掌握沖刺期復習方法,調整高效備考方式 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
|||
考點鎖分班
考點鎖分班
直播 9-18小時/科 課程目標:緊抓命題特點及趨勢,掌握考試命題規律 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點 |
||||
高頻刷題班
高頻刷題班
直播 9小時/科 課程目標:總結解題方法技巧,提高做題準確率 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣 |
||||
案例專項突破班
案例專項突破班
直播 9小時/科 課程目標:掌握案例分析答題模板,確保案例題少丟分、不丟分 課程優勢:深度剖析近年案例真題,詳解案例題得分點和搶分點,挖掘出題規律 |
||||
考前沖刺階段 | 密卷點題班1
密卷點題班1
直播 3小時/科 課程目標:基礎階段檢驗,查缺補漏,夯實基礎 課程優勢:核心考點強化突破,穩抓得分點 |
|||
密卷點題班2
密卷點題班2
直播 3小時/科 課程目標:強化階段檢驗,查漏補缺,強化提升 課程優勢:核心考點強化突破,穩抓得分點 |
||||
密卷點題班3
密卷點題班3
直播 3小時/科 課程目標:模擬實戰,掌握實戰技巧,考場不慌亂 課程優勢:核心考點強化突破,穩抓得分點 |
||||
通關必背班
通關必背班
直播 3小時/科 課程目標:熟悉掌握考試必背內容,拿下必得分 課程優勢:總結提煉多年必考核心內容,實用性極強 |
||||
終極搶分階段 | 應試技巧班
應試技巧班
直播 0.5小時/科 課程目標:考前臨門一腳,掌握應試技巧 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧 |
|||
密訓提分班
密訓提分班
直播 1.5小時/科 課程目標:考前再強化,確保不丟分 課程優勢:根據歷年命題規律,考前再次梳理重要知識點,臨考提分 |
||||
VIP美題·智能刷題 | ★★★ 三星題庫 |
每日一練
|
||
每日錯題榜
|
||||
教材同步
|
||||
★★★★ 四星題庫 |
真題題庫 |
|||
模擬題庫 |
||||
章節刷題 |
||||
★★★★★ 五星題庫 |
高頻常考 |
|||
大數據易錯 |
||||
VIP密訓
|
||||
真題視頻解析 |
||||
輔助功能 | 練習工具 |
|||
VIP配套資料 | 配套資料 (電子版) |
電子書-通關攻略 | ||
電子書-極致真題 | ||||
備考一點通 | ||||
課程講義 | ||||
全程學習計劃書 | ||||
五年真題集錦 | ||||
速記口訣 | ||||
考前5頁紙 | ||||
VIP旗艦 服務 |
人工助學服務 | 一對一授課老師答疑 | ||
一對一班主任督學 | ||||
學員交流群 | ||||
(AI)私人定制服務 | 學籍檔案 | |||
PMAR學習規劃 | ||||
大數據學習報告 | ||||
學習進度統計 | ||||
官網查分服務 | ||||
VIP勛章 | ||||
節點嚴控服務 | 考試倒計時提醒 | |||
VIP直播日歷 | ||||
上課提醒 | ||||
便捷系統服務 | 課程視頻、音頻、講義下載 | |||
手機、平板、電腦多平臺聽課 | ||||
無限次離線回放 | ||||
課程有效期 | 2年有效期! | 1年有效期! | ||
協議保障 | 有效期結束,考試不過科目辦理退費!協議>> | 考試不過科目,第二年免費重學!協議>> | ||
增值內容 | 贈送2024年【強化精講班】模塊 | 贈送2024年【強化精講班】模塊 | ||
官方定價 | 全科:¥6280 單科:¥2980(實務) 單科:¥2780(公共) |
全科:¥4880 單科:¥2380(實務) 單科:¥2180(公共) |
