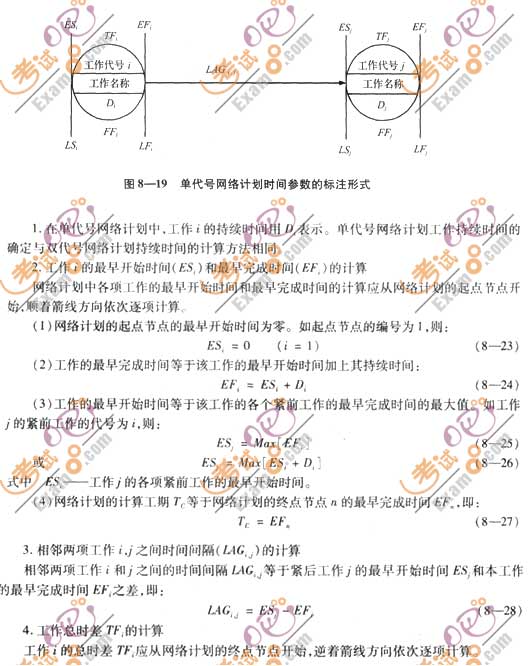

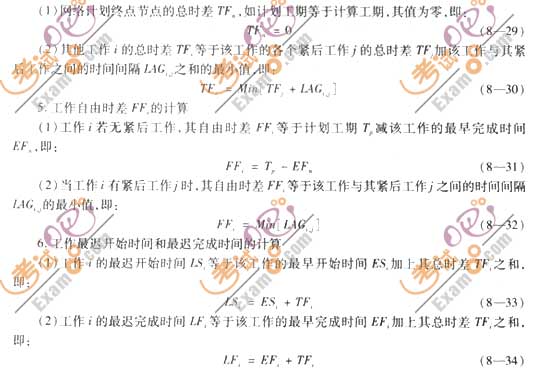

三、單代號網絡圖的繪圖規則
1.單代號網絡圖必須正確表達已定的邏輯關系;
2.單代號網絡圖中,嚴禁出現循環回路;
3.單代號網絡圖中,嚴禁出現雙向箭頭或無箭頭的連線;
4.單代號網絡圖中,嚴禁出現沒有箭尾節點的箭線和沒有箭頭節點的箭線;
5.繪制網絡圖時,箭線不宜交叉,當交叉不可避免時,可采用過橋法或指向法繪制;
6.單代號網絡圖只應有一個起點節點和一個終點節點;當網絡圖中有多項起點節點或多項終點節點時,應在網絡圖的兩端分別設置一項虛工作,作為該網絡圖的起點節點(S)和終點節點(Fin)。
網絡圖的繪制知識點總結與歸納
四、單代號網絡計劃時間參數的計算
單代號網絡計劃時間參數的計算方法和計算順序可按下列步驟進行:
例題1:某單代號網絡計劃中,工作H與其緊后工作K和M的時間間隔分別為3周和6周,工作K和M的總時差分別為5周和3周,下列關于該網絡計劃時間參數的說法中,正確的為( )。(2009年試題)
A.工作K和M的時間間隔為3周 B.工作M的自由時差為9周
C.工作H的總時差為8周 D.工作H的自由時差為3周
E.工作K的自由時差為8周
答案:CD
解析:此題考核的是單號線網絡計劃時間參數的計算。工作有緊后工作,自由時差=該工作與其緊后工作之間的時間間隔的最小值。工作H的自由時差為3周。其他工作i的總時差TFi 等于該工作的各個緊后工作j的總時差TFj加該工作與其緊后工作之間的時間間隔LAGi,j之和的最小值。
工作H與其緊后工作K的總時差=5+3=8周;
工作H與其緊后工作M的總時差=3+6=9周;取最小值8周為工作H的總時差。
例題2:某單代號網絡計劃中,工作M的最早開始時間是第8天,持續時間為5天,該工作有三項緊后工作,其最早開始時間分別為第16天、第18天、第21天,則工作M的自由時差是( )天。(2008年試題)
A.3 B.<5 C>.8 D.10
答案:A
解析:工作有緊后工作,自由時差=該工作與其緊后工作之間的時間間隔的最小值。
時間間隔=緊后工作的最早開始時間-本工作的最早完成時間。
本題中工作M的最早完成時間=最早開始時間+持續時間=8+5=13。
M與第一項工作的時間間隔=16-13=3。
M與第二項工作的時間間隔=18-13=5。
M與第三項工作的時間間隔=21-13=8。
取最小值3。
