試題六(20分)

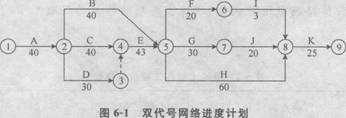

某工程施工合同工期為213 d,施工單位擬定的施工雙代號網絡進度計劃如圖6—1
所示,圖中箭線下方數據為工作持續時間(單位:d)。
在A工作完成時,由于設計變更,項目業主提出了增加L、N兩項工作的要求。l,工
作在D工作之后開始,在H工作開始之前結束;N工作在F工作之后開始,在J工作開
始之前結束,施工單位對I。N兩項工作持續時間的估計值見表6—1。
表6-1 L、N工作持續時間估計值 單位:d
工作名稱 |
最樂觀的持續時間 |
最可能的持續時間 |
最悲觀的持續時間 |
1。 |
22 |
31 |
34 |
N |
27 |
30 |
33 |
【問題】
1.圖6—1所示的進度計劃能否滿足合同工期的要求?為什么?該計劃中除A、K工作外,
還有哪些工作為關鍵工作?網絡計劃中關鍵工作的總時差和自由時差分別為多少天?
2.根據三時估計法確定L、N工作的持續時問期望值,并判斷哪一個工作的持續時間期
望值更可靠。說明理由。
3.繪制該工程增加L、N工作后的雙代號網絡進度計劃,確定新的計算工期和關鍵線路
(按L、N工作的持續時間期望值確定其持續時間)。
4.為使該工程按原合同工期完工,可以采取哪幾種方法縮短計算工期?
相關推薦:
在線課程 |
2025年
云私塾 37%學員選擇 |
2025年
零基礎暢學班 43%學員選擇 |
2025年
全程班 20%學員選擇 |
|
適合學員 | ①學習時間不足,需定制高效輔導方案; ②基礎知識薄弱,需循序漸進高效提分; ③學習動力不足,需全方位領學促學習; ④云私塾智能學習系統,1V1專屬定制。 |
①基礎知識薄弱,建工行業小白; ②需要全方位、系統梳理知識點; ③現場經驗不足,沒有實操案例; ④4階課程體系,學習更有動力。 |
①具備專業基礎; ②自學能力較強; ③自控能力較強; ④較注重性價比。 |
在線課程 |
2025年
云私塾 37%學員選擇 |
2025年
零基礎暢學班 43%學員選擇 |
2025年
全程班 20%學員選擇 |
|
適合學員 | ①學習時間不足,需定制高效輔導方案; ②基礎知識薄弱,需循序漸進高效提分; ③學習動力不足,需全方位領學促學習; ④云私塾智能學習系統,1V1專屬定制。 |
①基礎知識薄弱,建工行業小白; ②需要全方位、系統梳理知識點; ③現場經驗不足,沒有實操案例; ④4階課程體系,學習更有動力。 |
①具備專業基礎; ②自學能力較強; ③自控能力較強; ④較注重性價比。 |
|
導學階段 | 學習方法論 | |||
備考指導 | ||||
基礎階段 | 考點精講 | |||
真題解析 | ||||
精講習題集 | ||||
強化階段 | 精題必練 | |||
查缺補漏卷 | ||||
萬人? | ||||
控制特訓 | ||||
案例特訓 | ||||
沖刺階段 | 直播密訓 | |||
突擊小灶班 | ||||
應試技巧 | ||||
考前10頁紙 | ||||
臨考點睛卷 | ||||
電子資料 | 《課程講義》 | |||
《學習計劃》 | ||||
《真題資料包》 | ||||
《思維導圖》 | ||||
《恒重考點》 | ||||
《高頻易錯點》 | (土建/公共科目) | |||
《黃金記憶口訣》 | ||||
《數字五頁紙》 | ||||
《計算題公式手冊》 | ||||
紙質資料 | 《同步章節必刷題》 | (土建專享) | ||
《歷年真題及模擬卷》 | (土建專享) | (土建、公共) | ||
《全真模擬卷》 | (土建、公共) | |||
班主任服務 | 考試報名通知 | |||
課程更新通知 | ||||
?紲y評通知 | ||||
入學指導服務 | ||||
學情問題解決 | ||||
學管師服務 | 建立學習檔案(25年) | |||
100人專屬學習群 | ||||
備考保障 |
25年考試不過,可免費重學3年 | 25年考試不過,可免費重學1年 | 1年有效期! | |
套餐價格 | 單科:¥2750-3150 土建全科:¥9750 |
單科:¥1230 土建/交通/水利全科:¥3930 |
單科:¥630 土建/交通/水利全科:¥2230 |
