1F420000 水利水電工程項目施工管理
1F420150水利水電工程項目的綜合管理
1、[簡答題]

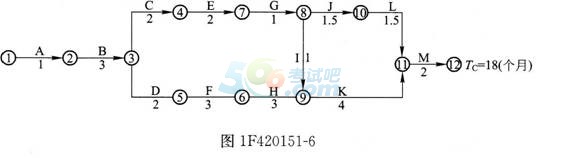

某水利水電工程項目的原施工進度網絡計劃(雙代號)如圖IF420151-6所示。該工程總工期為18個月。在上述網絡計劃中,工作C、F、J三項工作均為土方工程,土方工程量分別為7000m3、lOOOOm3、6000m3,共計23000m3,土方單價為15元/m3。合同中規定,土方工程量增加超出原估算工程量25%時,新的土方單價可從原來的15元/m3下降到13元/m3。合同約定機械每臺閑置1天為800元,每月以30天計;C、F、J實際工作量與計劃工作量相同。
施工中發生如下事件:
事件1:施工中,由于施工單位施工設備調度原因,C、F、J工作需使用同一臺挖土機先后施工。
事件2:在工程按計劃進行4個月后(已完成A、B兩項工作的施工),項目法人提出增加一項新的土方工程N,該項工作要求在F工作結束以后開始,并在G工作開始前完成,以保證G工作在E和N工作完成后開始施工。根據施工單位提出并經監理機構審核批復,該項N工作的土方工程量約為9000m3,施工時間需要3個月。
事件3:經監理機構批準,新增加的土方工程N使用與C、F、J工作同一臺挖土機施工。
問題:
(1)在不改變各工作厲時的情況下,發生事件1后,施工單位如何調整計劃,使設備閑置時間最少,且滿足計劃工期要求?
(2)按事件2新增加一項新的土方工程N后,土方工程的總費用應為多少?
(3)土方工程N完成后,施工單位提出如下索賠:
①增加土方工程施工費用13.5萬元;
②由于增加土方工程N后,使租用的挖土機增加了閑置時間,要求補償挖土機的閑置費用2.4萬元;
③延長工期3個月。
施工單位上述索賠是否合理?說明理由。

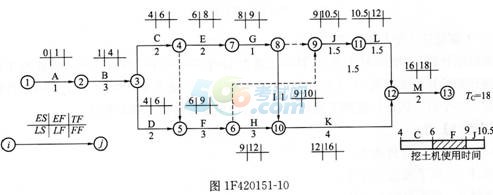

參考解析: (l)在C、F、J三項工作共用一臺挖土機時,將網絡計劃圖IF420151-6調整為圖1F420151-10。計算出各項工作的ES、EF和總工期(18個月)。因E、G工作的時間為3個月,與F工作時間相等,所以安排挖土機按C→F→J順序施工可使機械不閑置。
23000×125%×15+ 3250×13=47. 35萬元
(3)逐項分析如下:
①施工單位提出增加土方工程施工費用13.5萬元不合理。
因為原土方工程總費用為:23000×15—345000元一34.5萬元;增加土方工程N后,土方工程的總費用為47. 35萬元;故土方工程施工費用可增加12. 85萬元。
②施工單位提出補償挖土機的閑置費用2.4萬元合理。

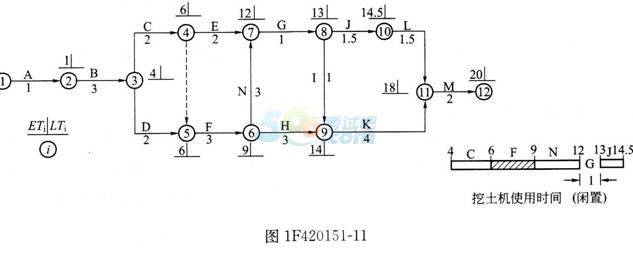

增加了土方工作N后的網絡計劃見圖IF420151-II,安排挖土機按C→F→N→J順序施工,由于N工作完成后到J工作的開始中間還需施工G工作,所以造成機械閑置1個月。應給予承包方施工機械閑置補償費:
30×800=24000元=2.4萬元
③工期延長3個月不合理。
根據原計劃(不增加N工作)計算的工期為18個月(圖IF420151-IO),增加N工作后的網絡計劃計算的工期為20個月(圖IF420151-11)。因此可知,增加N工作后,計算工期增加了2個月,因此,監理工程師應批準給予承包方延長工期2個月。
2[簡答題]
某工程項目施工采用《水利水電工程標準施工招標文件》(2009年版),招標文件工期為15個月。承包方投標所報工期為13個月。合同總價確定為8000萬元。合同約定:實際完成工程量超過估計工程量25%以上時允許調整單價;拖延工期每天賠償金為合同總價的1‰,最高拖延工期賠償限額為合同總價的10%;若能提前竣工,每提前1天的獎金按合同總價的1‰計算。
承包方開工前編制并經總監理工程師認可的施工進度計劃如圖IF420151-7所示。
施工過程中發生了以下4個事件,致使承包單位完成該項目的施工實際用了15個月。
事件1:A、C兩項工作為土方工程,工程量均為16萬m3,土方工程的合同單價為16元/IJ13。實際工程量與估計工程量相等。施工按計劃進行4個月后,總監理工程師以設計變更通知發布新增土方工程N的指示。該工作的性質和施工難度與A、C工作相同,工程量為32萬1113。N工作在B和C工作完成后開始施工,且為H和G的緊前工作。總監理工程師與承包單位依據合同約定協商后,確定的土方變更單價為14元/m3,用4個月完成。3項土方工程均租用1臺機械開挖,機械租賃費為1萬元/(月•臺)。N工作實際用了4.5個月。
事件2:F工作,因設計變更等待新圖紙延誤1個月。
事件3:G工作由于連續降雨累計1個月導致實際施工3個月完成,其中0.5個月的日降雨量超過當地30年氣象資料記載的最大強度,按合同專用條款的界定為風險事件。
事件4:H工作由于分包單位施工的工程質量不合格造成返工,實際5.5個月完成。
由于以上事件,承包單位提出以下索賠要求:
(l)順延工期6個月。理由是:完成N工作4個月;變更設計圖紙延誤1個月;連續降雨屬于不利的條件和障礙影響0.5個月;監理工程師未能很好地控制分包單位的施工質量應補償工期0.5個月。
(2)N工作的費用補償=16元/m3×32萬m3 =512萬元。
(3)由于第5個月后才能開始N工作的施工,要求補償5個月的機械閑置費5×1萬元/(月•臺)×1臺=5萬元。
問題:
(1)請對以上施工過程中發生的4個事件進行合同責任分析。
(2)根據總監理工程師認可的施工進度計劃,應給承包單位順延的工期是多少?說明理由。
(3)確定應補償承包單位的費用,并說明理由。
(4)分析承包單位應獲得工期提前獎勵還是承擔拖延工期違約賠償責任,并計算其金額。
參考解析: (l)合同責任分析如下。
事件1:屬于發包方責任。
事件2:屬于發包方責任。
事件3:日降雨量超過當地30年氣象資料記載最大強度的0.5個月的延期,屬于不可抗力。另0.5個月的延期屬于承包方應承擔的風險責任。
事件4:屬于承包方責任。
(2)應給承包單位順延的工期為1個月。
因發包方責任造成的工作增加或時間延長,應給承包單位順延工期。屬于發包方責任

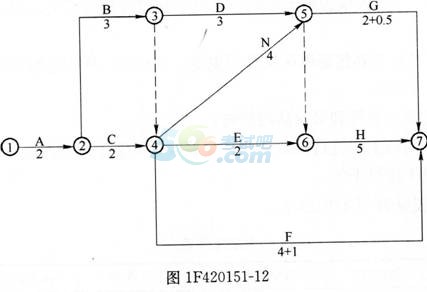

工作增加或時間延長后,進度網絡計劃如圖IF420151-12所示。
原合同工期為13個月,關鍵線路為A→B→D→H。調整后工期為14個月,關鍵線路為A→B→N→H,故工期應順延1個月。
(3)由于用于A、C工作的施工機械原計劃第4個月已完成工作,變更增加N工作后
第5個月該機械方可使用,故應給予1個月的閑置費;
機械閑置費:1×1萬元/(月•臺)×1臺=1萬元;
工程量清單中計劃土方為16+16=32萬m3,新增土方工程量為32萬m3;
應按原單價計算的新增工程量為32×25%=8萬m3;
補償土方工程款為8萬m3×16元/m3+(32_8)萬m3×14元/m3 =464萬元;
補償承包方的總費用為465萬元。

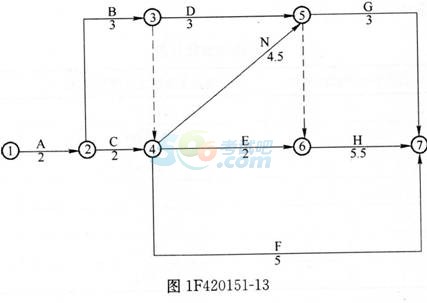

(4)該工程實際完成工作時間如圖1F420151-13所示。
實際工期為15個月,超過約定工期2個月,承包方應承擔超過合同工期1個月的違約責任。
拖延工期賠償費為8000萬元×1‰×30天=240萬元<最高賠償限額=8000萬元×10% =800萬元。
一建視頻題庫【一建萬題庫下載】丨微信搜索"考試吧一級建造師"
一級建造師QQ群: |
---|
相關推薦:
在線直播 名師課程 |
主講 老師 |
導學 規劃班 直播 1小時/科
課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
基礎 精講班 直播 20-24小時/科
課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
強化 精講班 直播 30-36小時/科
課程目標:強化突破特訓,吃透必考點。 課程優勢:從新教材和考綱出發,提升對必考知識的理解和運用程度。 |
沖刺備 考指導 0.5小時/科
課程目標:掌握沖刺期復習方法,調整高效備考方式。 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
考點 鎖分班 直播 12-18小時/科
課程目標:緊抓命題特點及趨勢,掌握考試命題規律。 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點。 |
高頻 刷題班 直播 9小時/科
課程目標:總結解題方法技巧,提高做題準確率。 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣。 |
案例專項 突破班 直播 實務科目9小時/科
課程目標:強化案例答題技巧,掌握案例分析答題模板。 課程優勢:深度剖析近年案例真題,挖掘出題規律,總結案例答題技巧及模板。 |
密押 點題班 直播 9小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎。 課程優勢:核心考點強化突破,穩抓得分點。 |
通關 必背班 直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分。 課程優勢:總結提煉多年必考核心內容,實用性極強。 |
應試 技巧班 直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧。 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧。 |
密訓 提分班 直播 1.5小時/科
課程目標:考前再強化,確保不丟分。 課程優勢:考根據歷年命題規律,考前再次梳理重要知識點,臨考提分。 |
報名 |
---|---|---|---|---|---|---|---|---|---|---|---|---|---|
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
|||
課時安排 | 1小時/科 | 20-24 小時/科 |
30-36 小時/科 |
0.5小時/科 | 12-18 小時/科 |
9小時/科 | 9小時/科 | 9小時/科 | 3小時/科 | 0.5小時/科 | 1.5小時/科 | ||
項目管理 | 二師兄 牛魔王 |
/ | 報名 | ||||||||||
工程經濟 | 牛魔王 | / | 報名 | ||||||||||
法規相關知識 | 房博 | / | 報名 | ||||||||||
建筑實務 | 大鵬 | / | 報名 | ||||||||||
市政實務 | 白象 菲菲 |
/ | 報名 | ||||||||||
機電實務 | 黃獅 | / | 報名 | ||||||||||
公路實務 | 白象 | / | 報名 |
在線課程 |
2025年
無憂取證班 46%學員選擇 |
2025年
AI私塾班 39%學員選擇 |
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望順利通過考試,高效取證 |
①零基礎/多次考試未通過 ②需要全面系統學習 ③自學能力不足/喜歡陪伴式學習 (需要全程督學/希望名師領學的學員) ④希望一次順利通過全部科目 |
在線課程 |
2025年
無憂取證班 46%學員選擇 |
2025年
AI私塾班 39%學員選擇 |
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望順利通過考試,高效取證 |
①零基礎/多次考試未通過 ②需要全面系統學習 ③自學能力不足/喜歡陪伴式學習 (需要全程督學/希望名師領學的學員) ④希望一次順利通過全部科目 |
||
AI 私 塾 基 因 提 分 模 式 |
導學 入門 |
導學規劃班 直播 1小時/科 課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
||
夯實 基礎 |
基礎精講班 直播 20-24小時/科 課程目標:全面掌握知識點,打牢基礎 課程優勢:全方位無死角精講教材知識點,梳理知識體系。 |
|||
強化精講班 直播 30-36小時/科 學習目標:強化突破特訓,吃透必考點 優勢:從新教材和考綱出發,提升對必考知識的理解和運用程度 |
||||
AI智能課后作業 課后練習 課程目標:學練結合,知識點內化吸收 課程優勢:私教精講班配套,知識點智能推薦課后練習 |
||||
強化 突破 |
沖刺備考指導 直播 0.5小時/科 課程目標:掌握沖刺期復習方法,調整高效備考方式 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
|||
考點鎖分班
直播 12-18小時/科 課程目標:緊抓命題特點及趨勢,掌握考試命題規律 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點 |
||||
高頻刷題班
直播 9小時/科 課程目標:總結解題方法技巧,提高做題準確率 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣 |
||||
案例專項突破班
直播 實務科目9小時/科
課程目標:強化案例答題技巧,掌握案例分析答題模板。 課程優勢:深度剖析近年案例真題,挖掘出題規律,總結案例答題技巧及模板。 |
||||
考前 沖刺 |
密押點題班1
直播 3小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎 課程優勢:核心考點強化突破,穩抓得分點 |
|||
密押點題班2
直播 3小時/科
課程目標:強化階段檢驗,查漏補缺,強化提升 課程優勢:核心考點強化突破,穩抓得分點 |
||||
密卷點題班3 直播 3小時/科 課程目標:模擬實戰,掌握實戰技巧,考場不慌亂 課程優勢:核心考點強化突破,穩抓得分點 |
||||
通關必背班
直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分 課程優勢:總結提煉多年必考核心內容,實用性極強 |
||||
終極 搶分 |
應試技巧班
直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧 |
|||
密訓提分班
直播 1.5小時/科
課程目標:考前再強化,確保不丟分 課程優勢:考根據歷年命題規律,考前再次梳理重要知識點,臨考提分 |
||||
VIP 美 題 智 能 練 習 |
★★★ 三星題庫 |
每日一練 |
||
每日錯題榜 |
||||
教材同步 |
||||
★★★★ 四星題庫 |
真題題庫
|
|||
章節刷題
|
||||
模擬題庫
|
||||
★★★★★ 五星題庫 |
高頻常考 |
|||
大數據易錯 |
||||
真題視頻解析
|
||||
VIP密訓
|
||||
美題·輔助練習 | 練習工具 |
|||
VIP 配 套 資 料 |
電子資料 | 電子書—通關攻略 | ||
電子書—極致真題 | ||||
全程學習計劃書 | ||||
五年真題集錦 | ||||
速記口訣 | ||||
考前10頁紙 | ||||
課程講義 | ||||
VIP 旗 艦 服 務 |
人工助學服務 | 授課老師1V1 | ||
班主任1V1 | ||||
班級交流群 | ||||
(AI)私人訂制服務 | 學籍檔案 | |||
PMAR智慧學習規劃 | ||||
大數據學習報告 | ||||
學習進度統計 | ||||
官網查分服務 | ||||
VIP勛章 | ||||
節點嚴控 | 考試倒計時提醒 | |||
VIP直播日歷 | ||||
上課提醒 | ||||
便捷系統 | 課程視頻、音頻、講義下載 | |||
手機、電腦、平板多平臺聽課 | ||||
無限次離線回放 | ||||
備考保障 |
2年有效期!有效期結束,考試不過科目退費!協議>> | 全科2年有效期,單科1年有效期!考試不過科目,免費重學1年! 協議>> | ||
套餐價格 | 全科:¥10880 實務單科:¥4880 公共單科:¥4680 |
全科:¥8880 實務單科:¥3280 公共單科:¥3080 |
