17[簡答題]
某水閘工程施工招標投標及合同管理過程中,發生如下事件:
事件1:該工程可行性研究報告批準后立即進行施工招標。
事件2:該施工單位的投標文件所載工期超過招標文件規定的工期,評標委員會向其發出了要求澄清的通知,施工單位作為投標人按時遞交了答復,修改了工期計劃,滿足了要求。評標委員會認可工期修改。
事件3:招標人在合同談判時,要求中標單位提高混凝土強度等級,但不調整單價,否則不簽合同。
事件4:合同約定,發包人的義務和責任有:①提供施工用地;②執行監理單位指示;③保證工程施工人員安全;④避免施工對公眾利益的損害;⑤提供測量基準。承包人的義務和責任有:①墊資100萬元;②為監理人提供工作和生活條件;③組織工程驗收;④提交施工組織設計;⑤為其他人提供施工方便。
事件5:合同部分條款如下:
(1)計劃施工工期3個月,自監理工程師簽發的開工通知中規定的開工日次日起算。合同工程量及單價見表1F420155—1。
合同工程量及單價表1F420155—1
土方工程 |
混凝土工程 |
砌石工程 |
臨時工程 | |
工程量 |
10萬m3 |
0.8萬m3 |
0.2萬m3 |
2項 |
綜合單價 |
10元/m3 |
400元/m3 |
200元/m3 |
40萬元 |
開工及完工時間 |
第1月 |
第3月 |
第2月 |
第1月 |
(2)合同簽訂當日生效。合同生效后7日內,發包人向承包人一次性支付合同總價的10%,作為工程預付款,施工期最后2個月等額扣回。
(3)保留金為合同總價的5%,在施工期內,按每月工程進度款5%的比例扣留。保修期滿后退還,保修期1年。
問題:
(1)根據水利水電工程招標投標有關規定,事件1、事件2、事件3的處理方式或要求是否合理?逐一說明理由。
(2)根據《水利水電工程標準施工招標文件》(2009年版),分別指出事件4中有關發包人和承包人的義務和責任中的不妥之處。
(3)按事件5所給的條件,合同金額為多少?發包人應支付的工程預付款為多少?應扣留的保留金總額為多少?
(4)按事件5所給條件,若施工單位按期完成各項工程,計算施工單位工期最后一個月的工程進度款、保留金扣留、工程預付款扣回、應收款。
(1)事件1不合理。施工招標應該在初步設計已經批準;建設資金來源已落實,年度投資計劃已經安排;監理單位已確定;具有能滿足招標要求的設計文件,已與設計單位簽訂適應施工進度要求的圖紙交付合同或協議;有關建設項目永久征地、臨時征地和移民搬遷的實施、安置工作已經落實或已有明確安排等條件具備后方可進行。
事件2不合理。評標委員會不應向投標單位發出要求澄清的通知,也不能認可工期修改;工期超期屬于重大偏差,評標委員會應否決其投標。
事件3不合理。施工單位提高混凝土強度等級,但不調整單價,屬于變相壓低報價;如確需提高混凝土強度等級,雙方應協商調整相應單價,不能強迫中標人不調整單價而簽訂合同。
(2)事件4中發包人的義務和責任中不妥之處有:②執行監理單位指示;③保證工程施工人員安全;④避免施工對公眾利益的損害。
承包人的義務和責任中不妥之處有:①墊資100萬元;②為監理人提供工作和生活條件;③組織工程驗收。
(3)合同金額為500萬元;發包人應支付的工程預付款為50萬元;應扣留的保留金總額為25萬元。
(4)最后一個月的工程進度款為320萬元;保留金扣留16萬元;工程預付款扣回25萬元;施工單位應收款為279萬元。
18[簡答題]
現對若干個水利工程大壩出現事故的情況進行分析的結果得知,產生事故的原因有以下幾方面(表1F420152-1):
表1F420152-1
產生事故的 原因 |
庫岸滑坡 |
壩體嚴重 裂縫 |
施工圍堰 漫水沖毀 |
泄洪建筑物 空蝕破壞 |
防滲帷幕 設計有誤 |
消力池沖刷 |
破壞大壩發生事故的個數 |
13 |
7 |
2 |
9 |
2 |
3 |
問題:
(1)試繪制出事故排列圖。
(2)分析大壩產生事故的主要原因、次要原因與一般原因。
參考解析: (1)首先將產生大壩事故各類原因按次數從多到少排列,然后計算所占的百分比和累計頻率,見表1F420152-4。
事故原因統計計算表1F420152-4
產生事故的原因 |
大壩發生事故的次數 |
占大壩發生事故總數的百分比(%) |
累計頻率(%) |
庫岸滑坡 |
13 |
36.11 |
36.11 |
泄洪建筑物空蝕破壞 |
9 |
25.00 |
61.11 |
壩體嚴重裂縫 |
7 |
19.44 |
80.56 |
消力池沖刷破壞 |
3 |
8.33 |
88.89 |
防滲帷幕設計有誤 |
2 |
5.56 |
94.45 |
施工圍堰漫水沖毀 |
2 |
5.56 |
100 |
合計 |
36 |
100 |

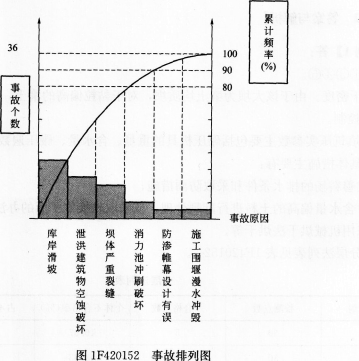

按上表計算結果,繪制事故排列圖,如圖1F420152所示。
(2)累計頻率在0~800,4,庫岸滑坡、泄洪建筑物空蝕破壞、壩體嚴重裂縫是使這些水利工程大壩產生質量事故的主要原因;累計頻率在80%~90%之間,消力池沖刷破壞為次要原因;累計頻率在90%~100%之間,防滲帷幕設計有誤、施工圍堰漫水沖毀為一般原因。
19[簡答題]
某綜合利用水利樞紐工程位于我國西北某省,枯水期流量很少;壩型為土石壩,黏土心墻防滲;壩址處河道較窄,岸坡平緩。
工程中的某分部工程包括壩基開挖、壩基防滲及壩體填筑,該分部工程驗收結論為“本分部工程劃分為60個單元工程,其中合格24個,優良36個。主要單元工程、重要隱蔽工程及關鍵部位的單元工程質量優良,且未發生過質量事故;中間產品質量全部合格,其中混凝土拌合物質量達到優良,故本分部工程優良。”
問題:
(1)根據該項目的工程條件,指出合理的施工導流方式及其泄水建筑物類型。
(2)大壩擬采用碾壓式填筑,其壓實機械主要有哪幾種類型?
(3)大壩施工前碾壓實驗主要確定哪些壓實參數?施工中壩體與混凝土泄洪閘連接部位的填筑,應采取哪些措施保證填筑質量?
(4)根據水利水電工程有關質量評定規程,質量評定時項目劃分為哪幾級?
(5)根據水利水電工程有關質量評定規程,上述驗收結論應如何修改?
(1)由于該河流枯水期流量很少,壩址處河道較窄,宜選擇全段圍堰法導流。因岸坡平緩,泄水建筑物宜選擇明渠。
(2)大壩擬采用碾壓式填筑,其壓實機械主要有靜壓、振動碾壓和夯擊。
(3)大壩施工前碾壓試驗主要確定的參數包括碾壓機具的重量、含水量、碾壓遍數及鋪土厚度等。
施工中壩體與混凝土泄洪閘連接部位的填筑:在混凝土面上填土時,應灑水濕潤,并邊涂刷濃泥漿、邊鋪土、邊夯實。
(4)根據水利水電工程有關質量評定規程,質量評定時項目劃分為:單元工程、分部工程、單位工程三級。
(5)根據水利水電工程有關質量評定規程,上述驗收結論應修改為“本分部工程劃分為60個單元工程,單元工程質量全部合格,其中優良36個,優良率為60%;主要單元工程和壩基開挖、壩基防滲工程質量優良,且未發生過質量事故;中間產品質量全部合格,其中混凝土拌合物質量達到優良,故本分部工程合格!
20[簡答題]
某攔河大壩主壩為混凝土重力壩,最大壩高75m。為加強工程施工的質量與安全控制,項目法人組織成立了質量與安全應急處置指揮部,施工單位項目經理任指揮,項目監理部、設計代表處的安全分管人員為副指揮。同時施工單位制定了應急救援預案。
在施工過程中,額定起重量為1t的升降機中的預制件突然墜落,致使1人當場死亡、2人重傷、1人輕傷。項目經理立即向項目法人做了報告。項目在事故調查中發現,升降機操作員沒有相應的資格證書。
問題:
(1)根據《水利工程建設重大質量與安全事故應急預案》,指出質量與安全應急處置指揮部組成上的不妥之處。
(2)施工單位的應急救援預案應包括哪些主要內容?
(3)根據《水利工程建設安全生產管理規定》,發生本例的安全事故后,項目經理還應立即向哪些部門或機構報告?
(4)根據《水利工程建設安全生產管理規定》,哪些人員應取得特種設備操作資格證書?
(1)根據《水利工程建設重大質量與安全事故應急預案》,質量與安全應急處置指揮部應由項目法人主要負責人任指揮,各參建單位(包括施工單位、監理單位、設計單位)的主要負責人任副指揮。
(2)施工單位的應急救援預案應主要包括:應急救援組織,救援人員,救援器材、設備。
(3)項目經理還應立即向安全生產監督管理部門、水行政主管部門或流域機構、特種設備安全監督管理部門報告。
(4)垂直運輸機械作業人員、安裝拆卸工、爆破作業人員、起重信號工、登高架設作業人員應取得特種設備操作資格證書。
21[簡答題]
某工程項目施工采用《水利水電工程標準施工招標文件》(2009年版),招標文件工期為15個月。承包方投標所報工期為13個月。合同總價確定為8000萬元。合同約定:
實際完成工程量超過估計工程量25%以上時允許調整單價;拖延工期每天賠償金為合同總價的1‰,最高拖延工期賠償限額為合同總價的10%;若能提前竣工,每提前1天的獎金按合同總價的1‰計算。
承包方開工前編制并經總監理工程師認可的施工進度計劃如圖1F420151—7所示。
施工過程中發生了以下4個事件,致使承包單位完成該項目的施工實際用了15個月。
事件1:A、C兩項工作為土方工程,工程量均為16萬m3,土方工程的合同單價為16元/m3。實際工程量與估計工程量相等。施工按計劃進行4個月后,總監理工程師以設計變更通知發布新增土方工程N的指示。該工作的性質和施工難度與A、C工作相同,工程量為32萬m3。N工作在B和C工作完成后開始施工,且為H和G的緊前工作。總監理工程師與承包單位依據合同約定協商后,確定的土方變更單價為14元/m3,用4個月完成。3項土方工程均租用1臺機械開挖,機械租賃費為1萬元/(月·臺)。N工作實際用了4.5個月。
事件2:F工作,因設計變更等待新圖紙延誤1個月。
事件3:G工作由于連續降雨累計1個月導致實際施工3個月完成,其中0.5個月的日降雨量超過當地30年氣象資料記載的最大強度,按合同專用條款的界定為風險事件。
事件4:H工作由于分包單位施工的工程質量不合格造成返工,實際5.5個月完成。
由于以上事件,承包單位提出以下索賠要求:
(1)順延工期6個月。理由是:完成N工作4個月;變更設計圖紙延誤1個月;連續降雨屬于不利的條件和障礙影響0.5個月;監理工程師未能很好地控制分包單位的施工質量應補償工期0.5個月。
(2)N工作的費用補償=16元/m3×32萬m3=512萬元。
(3)由于第5個月后才能開始N工作的施工,要求補償5個月的機械閑置費5×1萬元/(月·臺)×1臺=5萬元。
問題:
(1)請對以上施工過程中發生的4個事件進行合同責任分析。
(2)根據總監理工程師認可的施工進度計劃,應給承包單位順延的工期是多少?說明理由。
(3)確定應補償承包單位的費用,并說明理由。
(4)分析承包單位應獲得工期提前獎勵還是承擔拖延工期違約賠償責任,并計算其金額。
(1)合同責任分析如下。
事件1:屬于發包方責任。
事件2:屬于發包方責任。
事件3:日降雨量超過當地30年氣象資料記載最大強度的0.5個月的延期,屬于不可抗力。另0.5個月的延期屬于承包方應承擔的風險責任。
事件4:屬于承包方責任。
(2)應給承包單位順延的工期為1個月。
因發包方責任造成的工作增加或時間延長,應給承包單位順延工期。屬于發包方責任工作增加或時間延長后,進度網絡計劃如圖1F420151—12所示。
原合同工期為13個月,關鍵線路為A→B→D→H。調整后工期為14個月,關鍵線路為A→B→N→H,故工期應順延1個月。
(3)由于用于A、C工作的施工機械原計劃第4個月已完成工作,變更增加N工作后第5個月該機械方可使用,故應給予1個月的閑置費;
機械閑置費:1×1萬元/(月·臺)×1臺=1萬元;
工程量清單中計劃土方為16+16=32萬m3,新增土方工程量為32萬m3;
應按原單價計算的新增工程量為32×25%=8萬m3;
補償土方工程款為8萬m3×16元/m3+(32-8)萬m3×14元/m3=464萬元;
補償承包方的總費用為465萬元。

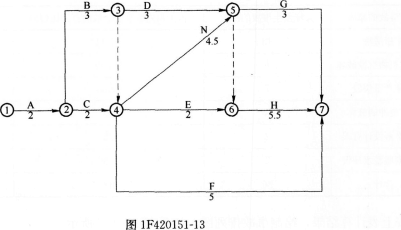

(4)該工程實際完成工作時間如圖1F420151—13所示。
實際工期為15個月,超過約定工期2個月,承包方應承擔超過合同工期1個月的違約責任。
拖延工期賠償費為8000萬元×1‰×30天=240萬元<最高賠償限額=8000萬元×10%=800萬元。
一建視頻題庫【一建萬題庫下載】丨微信搜索"考試吧一級建造師"
一級建造師QQ群: |
---|
相關推薦:
在線直播 名師課程 |
主講 老師 |
導學 規劃班 直播 1小時/科
課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
基礎 精講班 直播 20-24小時/科
課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
強化 精講班 直播 30-36小時/科
課程目標:強化突破特訓,吃透必考點。 課程優勢:從新教材和考綱出發,提升對必考知識的理解和運用程度。 |
沖刺備 考指導 0.5小時/科
課程目標:掌握沖刺期復習方法,調整高效備考方式。 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
考點 鎖分班 直播 12-18小時/科
課程目標:緊抓命題特點及趨勢,掌握考試命題規律。 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點。 |
高頻 刷題班 直播 9小時/科
課程目標:總結解題方法技巧,提高做題準確率。 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣。 |
案例專項 突破班 直播 實務科目9小時/科
課程目標:強化案例答題技巧,掌握案例分析答題模板。 課程優勢:深度剖析近年案例真題,挖掘出題規律,總結案例答題技巧及模板。 |
密押 點題班 直播 9小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎。 課程優勢:核心考點強化突破,穩抓得分點。 |
通關 必背班 直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分。 課程優勢:總結提煉多年必考核心內容,實用性極強。 |
應試 技巧班 直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧。 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧。 |
密訓 提分班 直播 1.5小時/科
課程目標:考前再強化,確保不丟分。 課程優勢:考根據歷年命題規律,考前再次梳理重要知識點,臨考提分。 |
報名 |
---|---|---|---|---|---|---|---|---|---|---|---|---|---|
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
|||
課時安排 | 1小時/科 | 20-24 小時/科 |
30-36 小時/科 |
0.5小時/科 | 12-18 小時/科 |
9小時/科 | 9小時/科 | 9小時/科 | 3小時/科 | 0.5小時/科 | 1.5小時/科 | ||
項目管理 | 二師兄 牛魔王 |
/ | 報名 | ||||||||||
工程經濟 | 牛魔王 | / | 報名 | ||||||||||
法規相關知識 | 房博 | / | 報名 | ||||||||||
建筑實務 | 大鵬 | / | 報名 | ||||||||||
市政實務 | 白象 菲菲 |
/ | 報名 | ||||||||||
機電實務 | 黃獅 | / | 報名 | ||||||||||
公路實務 | 白象 | / | 報名 |
在線課程 |
2025年
無憂取證班 46%學員選擇 |
2025年
AI私塾班 39%學員選擇 |
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望順利通過考試,高效取證 |
①零基礎/多次考試未通過 ②需要全面系統學習 ③自學能力不足/喜歡陪伴式學習 (需要全程督學/希望名師領學的學員) ④希望一次順利通過全部科目 |
在線課程 |
2025年
無憂取證班 46%學員選擇 |
2025年
AI私塾班 39%學員選擇 |
||
適合學員 | ①零基礎/多次考試未通過,備考很茫然 ②需要系統化、全流程學習 ③需要名師領學,專業指導,穩步提升 ④希望順利通過考試,高效取證 |
①零基礎/多次考試未通過 ②需要全面系統學習 ③自學能力不足/喜歡陪伴式學習 (需要全程督學/希望名師領學的學員) ④希望一次順利通過全部科目 |
||
AI 私 塾 基 因 提 分 模 式 |
導學 入門 |
導學規劃班 直播 1小時/科 課程目標:了解考試情況及備考學習邏輯。 課程優勢:入門必修課,認識考試情況及備考學習邏輯。 |
||
夯實 基礎 |
基礎精講班 直播 20-24小時/科 課程目標:全面掌握知識點,打牢基礎 課程優勢:全方位無死角精講教材知識點,梳理知識體系。 |
|||
強化精講班 直播 30-36小時/科 學習目標:強化突破特訓,吃透必考點 優勢:從新教材和考綱出發,提升對必考知識的理解和運用程度 |
||||
AI智能課后作業 課后練習 課程目標:學練結合,知識點內化吸收 課程優勢:私教精講班配套,知識點智能推薦課后練習 |
||||
強化 突破 |
沖刺備考指導 直播 0.5小時/科 課程目標:掌握沖刺期復習方法,調整高效備考方式 課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法 |
|||
考點鎖分班
直播 12-18小時/科 課程目標:緊抓命題特點及趨勢,掌握考試命題規律 課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點 |
||||
高頻刷題班
直播 9小時/科 課程目標:總結解題方法技巧,提高做題準確率 課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣 |
||||
案例專項突破班
直播 實務科目9小時/科
課程目標:強化案例答題技巧,掌握案例分析答題模板。 課程優勢:深度剖析近年案例真題,挖掘出題規律,總結案例答題技巧及模板。 |
||||
考前 沖刺 |
密押點題班1
直播 3小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎 課程優勢:核心考點強化突破,穩抓得分點 |
|||
密押點題班2
直播 3小時/科
課程目標:強化階段檢驗,查漏補缺,強化提升 課程優勢:核心考點強化突破,穩抓得分點 |
||||
密卷點題班3 直播 3小時/科 課程目標:模擬實戰,掌握實戰技巧,考場不慌亂 課程優勢:核心考點強化突破,穩抓得分點 |
||||
通關必背班
直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分 課程優勢:總結提煉多年必考核心內容,實用性極強 |
||||
終極 搶分 |
應試技巧班
直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧 課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧 |
|||
密訓提分班
直播 1.5小時/科
課程目標:考前再強化,確保不丟分 課程優勢:考根據歷年命題規律,考前再次梳理重要知識點,臨考提分 |
||||
VIP 美 題 智 能 練 習 |
★★★ 三星題庫 |
每日一練 |
||
每日錯題榜 |
||||
教材同步 |
||||
★★★★ 四星題庫 |
真題題庫
|
|||
章節刷題
|
||||
模擬題庫
|
||||
★★★★★ 五星題庫 |
高頻常考 |
|||
大數據易錯 |
||||
真題視頻解析
|
||||
VIP密訓
|
||||
美題·輔助練習 | 練習工具 |
|||
VIP 配 套 資 料 |
電子資料 | 電子書—通關攻略 | ||
電子書—極致真題 | ||||
全程學習計劃書 | ||||
五年真題集錦 | ||||
速記口訣 | ||||
考前10頁紙 | ||||
課程講義 | ||||
VIP 旗 艦 服 務 |
人工助學服務 | 授課老師1V1 | ||
班主任1V1 | ||||
班級交流群 | ||||
(AI)私人訂制服務 | 學籍檔案 | |||
PMAR智慧學習規劃 | ||||
大數據學習報告 | ||||
學習進度統計 | ||||
官網查分服務 | ||||
VIP勛章 | ||||
節點嚴控 | 考試倒計時提醒 | |||
VIP直播日歷 | ||||
上課提醒 | ||||
便捷系統 | 課程視頻、音頻、講義下載 | |||
手機、電腦、平板多平臺聽課 | ||||
無限次離線回放 | ||||
備考保障 |
2年有效期!有效期結束,考試不過科目退費!協議>> | 全科2年有效期,單科1年有效期!考試不過科目,免費重學1年! 協議>> | ||
套餐價格 | 全科:¥10880 實務單科:¥4880 公共單科:¥4680 |
全科:¥8880 實務單科:¥3280 公共單科:¥3080 |
