  二、多項選擇題(共30題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)

  71[多選題] 關于建設工程施工現場文明施工的說法,正確的有( )。

  A.施工現場必須實行封閉管理,設置進出口大門,制定門衛制度,嚴格執行外來人員進場登記制度

  B.沿工地四周連續設置圍擋,市區主要道路和其他涉及市容景觀路段的工地圍擋的高度不得低于1.8m

  C.項目經理是施工現場文明施工的第一責任人

  D.現場建立消防領導小組,落實消防責任制和責任人員

  E.施工現場設置排水系統,泥漿、污水、廢水有組織地直接排入下水道

  參考答案:A,C,D

  試題難度:統 計:參考解析:ACD

  【考點】建設工程現場文明施工的措施。

  【解析】應確立項目經理為現場文明施工的第一責任人,以各專業工程師、施工質量、安全、材料、保衛等現場項目經理部人員為成員的施工現場文明管理組織,共同負責本工程現場文明施工工作。施工現場必須實行封閉管理,設置進出口大門,制定門衛制度,嚴格執行外來人員進場登記制度。沿工地四周連續設置圍擋,市區主要路段和其他涉及市容景觀路段的工地設置圍擋的高度不低于2.5m,其他工地的圍擋高度不低于1.8m,圍擋材料要求堅固、穩定、統一、整潔、美觀。嚴禁泥漿、污水、廢水外流或未經允許排入河道,嚴禁堵塞下水道和排水河道。現場建立消防管理制度,建立消防領導小組,落實消防責任制和責任人員,做到思想重視、措施跟上、管理到位。

  因此,正確選項是ACD。

  72[多選題] 建設工程合同分析的主要內容有( )。

  A.合同的法律基礎

  B.承包人的主要任務

  C.發包人的主要責任

  D.違約責任

  E.工程項目的經濟效益研究

  參考答案:A,B,C,D

  試題難度:統 計:參考解析:ABCD

  【考點】建設工程施工承包合同分析的內容。

  【解析】合同分析在不同的時期,為了不同的目的有不同的內容,主要包括:合同的法律基礎、承包人的主要任務、發包人的責任、合同價格分析、施工工期、違約責任、驗收移交和保修、索賠程序和爭執的解決。

  因此,正確選項是ABCD。

  73[多選題] 建設工程安全事故的處理措施有( )。

  A.開展安全生產教育

  B.組織調查組,開展事故調查

  C.現場勘查

  D.分析事故原因

  E.制定預防措施

  參考答案:B,C,D,E

  試題難度:統 計:參考解析:BCDE

  【考點】建設工程安全事故的處理措施。

  【解析】建設工程安全事故處理措施包括:

  (1)按規定向有關部門報告事故情況;

  (2)組織調查組,開展事故調查;

  (3)現場勘查;

  (4)分析事故原因;

  (5)制定預防措施;

  (6)提交事故調查報告;

  (7)事故的審理和結案。

  因此,正確選項是BCDE。

  74[多選題] 關于任務分工表的說法,正確的有( )。

  A.任務分工表主要明確哪項任務由哪個工作部門(機構)負責主辦,另明確協辦部門和配合部門

  B.主辦、協辦和配合在表中分別用三個不同的符號表示

  C.任務分工表中的每一個任務,至少一個主辦工作部門

  D.運營部和物業開發部參與整個項目實施過程

  E.工作任務分工表一經確定,在項目的進展過程中不得改變

  參考答案:A,B,C,D

  試題難度:統 計:參考解析:ABCD

  【考點】工作任務分工在項目管理中的應用。

  【解析】任務分工表主要明確哪項任務由哪個工作部門(機構)負責主辦,另明確協 辦部門和配合部門,主辦、協辦和配合在表中分別用三個不同的符號表示,選項AB正確;在任務分工表的每一行中,即每一個任務,都有至少一個主辦工作部門,選項C正確;運營部和物業開發部參與整個項目實施過程,而不是在工程竣工前才介入工作,選項D正確;在項目的進展過程中,應視必要對工作任務分工表進行調整,選項E錯誤。

  因此,正確選項是ABCD。

  75[多選題] 關于發包人支付擔保的說法,正確的有( )。

  A.擔保的額度為工程合同價總額的10%

  B.實行履約金分段滾動擔保

  C.支付擔保的主要作用是確保工程費用及時支付到位

  D.發包人的支付擔保應是金額擔保

  E.如果承包人不能及時、足額地將分包工程款支付給分包人,業主可以向擔保人索賠,并可以直接向分包人付款

  參考答案:B,C,D,E

  試題難度:統 計:參考解析:BCDE

  【考點】支付擔保的有關規定。

  【解析】發包人的支付擔保應是金額擔保。實行履約金分段滾動擔保。支付擔保的額度為工程合同總額的20%~25%。

  工程款支付擔保的作用在于,通過對業主資信狀況進行嚴格審查并落實各項擔保措施,確保工程費用及時支付到位;一旦業主違約,付款擔保人將代為履約。

  發包人要求承包人提供保證向分包人付款的付款擔保,可以保證工程款真正支付給實施工程的單位或個人,如果承包人不能及時、足額地將分包工程款支付給分包人,業主可以向擔保人索賠,并可以直接向分包人付款。

  因此,正確選項是BCDE。

  記憶難度:容易(0)一般(0)難(2)筆 記:記筆記

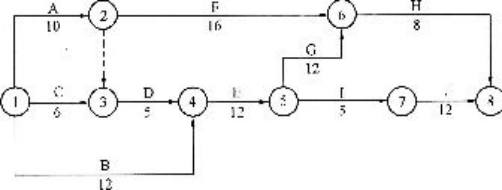

  76[多選題] 某分項工程的施工網絡計劃如下圖,箭頭下方的數字表示工作的持續時間,根據施工技術方案確定A、D、I三項工作使用同一臺機械,并按A—D—I的順序組織施工,則( )。



  A.計算工期為44天

  B.機械使用時間為20天

  C.機械閑置時間為8天

  D.計算工期為47天

  E.機械閑置時間為l2天

  參考答案:B,D,E

  【考點】雙代號網絡計劃時間參數的計算。

  【解析】按A—D—I的順序組織施工,網絡計劃圖如下:顯然關鍵線路為A D—E —G—H,計算工期為47天,機械使用時間為10+5+5=20天,閑置時間為E工作的持續時間12天。



  因此,正確選項是BDE。

  77[多選題] 關于建設工程正式竣工驗收工作的說法,正確的有( )。

  A.檢查審核設計、勘察、施工、監理單位的工程檔案資料及質量驗收資料

  B.實地檢查工程外觀質量,對工程的使用功能進行抽查

  C.對工程施工質量管理各環節工作、對工程實體質量及質保資料情況進行全面評價,形成經驗收組人員共同確認簽署的工程竣工驗收意見

  D.竣工驗收合格,監理單位應及時提出工程竣工驗收報告

  E.工程質量監督機構應對工程竣工驗收工作進行監督

  參考答案:A,B,C,E

  【考點】正式竣工驗收。

  【解析】建設單位應在工程竣工驗收前7個工作日前將驗收時間、地點、驗收組名單書面通知該工程的工程質量監督機構。建設單位組織竣工驗收會議。正式驗收過程的主要工作有:

  (1)建設、勘察、設計、施工、監理單位分別匯報工程合同履約情況及工程施工各環節施工滿足設計要求,質量符合法律、法規和強制性標準的情況;

  (2)檢查審核設計、勘察、施工、監理單位的工程檔案資料及質量驗收資料;

  (3)實地檢查工程外觀質量,對工程的使用功能進行抽查;

  (4)對工程施工質量管理各環節工作、對工程實體質量及質保資料情況進行全面評價,形成經驗收組人員共同確認簽署的工程竣工驗收意見;

  (5)竣工驗收合格,建設單位應及時提出工程竣工驗收報告。驗收報告應附有工程施工許可證、設計文件審查意見、質量檢測功能性試驗資料、工程質量保修書等法規所規定的其他文件;

  (6)工程質量監督機構應對工程竣工驗收工作進行監督。

  因此,正確選項是ABCE。

  78[多選題] 在某工程網絡計劃中,已知工作M自由時差為2天,總時差為5天,監理工程師檢查實際進度時發現M僅有的一項緊前工作N持續時間延長了4天,M工作持續時間延長了3天,則( )。

  A.既不影響總工期,也不影響M工作的正常進行

  B.將M工作的最早開始時間推遲4天

  C.總工期延長2天

  D.不影響總工期,但對M工作的緊后工作有影響

  E.可能會影響總工期

  參考答案:B,E

  【考點1工程網絡計劃時間參數的計算。

  【解析】由于M工作只有一項緊前工作N,因此N的自由時差FFN=0,但其總時差無法確定,其持續時間延長了4天,使得M工作的最早開始時間推遲4天,M工作持續時間延長了3天,超過其自由時差,但未超過其總時差,對M工作的緊后工作有影響,對總工期無影響,但是綜合M和N兩項工作的延長時間,對總工期可能會產生影響。 因此,正確選項是BE。

  79[多選題] 根據《建設工程安全生產管理條例》,對達到一定規模的危險性較大的分部(分項)工程編制專項施工方案,并附具安全驗算結果,經( )簽字后實施

  A.項目經理

  B.施工單位技術負責人

  C.總監理工程師

  D.監理工程師

  E.設計單位技術負責人

  參考答案:B,C

  【考點】施工組織設計的編制和審批。

  【解析】在《建設工程安全生產管理條例》(國務院第393號令)中規定:對下列達 到一定規模的危險性較大的分部(分項)工程編制專項施工方案,并附具安全驗算結果,經施工單位技術負責人、總監理工程師簽字后實施:(1)基坑支護與降水工程;(2)土方開挖工程;(3)模板工程;(4)起重吊裝工程;(5)腳手架工程;(6)拆除爆破工程;(7)國務院建設行政主管部門或者其他有關部門規定的其他危險性較大的工程。

  因此,正確選項是BC。

  80[多選題] 關于施工合同履行過程中誠信自律的說法,正確的有( )。

  A.目前,我國建筑業的信用缺失僅僅局限于施工單位

  B.不良行為記錄信息的公布期限一般為3個月至6個月

  C.良好行為記錄信息公布期限一般為3年,法律、法規另有規定的從其規定

  D.將承包的工程轉包或者違法分包的不良行為屬于承攬業務方面的認定標準

  E.誠信行為記錄公布內容應與建筑市場監管信息系統中的企業、人員和項目管理數據庫相結合,形成信用檔案,內部短期保留

  參考答案:C,D

  【考點】施工合同履行過程中的誠信自律的有關規定。

  【解析】目前,建筑業的信用缺失不僅僅局限于施工單位,其他建筑市場主體也都存在著不同程度的失信行為,如業主、設計單位、物資供應單位、工程監理單位、招標代理單位和造價管理單位等。誠信行為記錄由各省、自治區、直轄市建設行政主管部門在當地建筑市場誠信信息平臺上統一公布。其中,不良行為記錄信息的公布時間為行政處罰決定做出后7日內,公布期限一般為6個月至3年;良好行為記錄信息公布期限一般為3年,法律、法規另有規定的從其規定。公布內容應與建筑市場監管信息系統中的企業、人員和項目管理數據庫相結合,形成信用檔案,內部長期保留。屬于《全國建筑市場各方主體不良行為記錄認定標準》范圍的不良行為記錄除在當地發布外,還將由住房和城鄉建設部統一在全國公布,公布期限與地方確定的公布期限相同,法律、法規另有規定的從其規定。依據《建筑法》第二十八條,《建設工程質量管理條例》第二十五條,將承包的工程轉包或者違法分包的不良行為屬于承攬業務方面的認定標準。

  因此,正確選項是CD。
